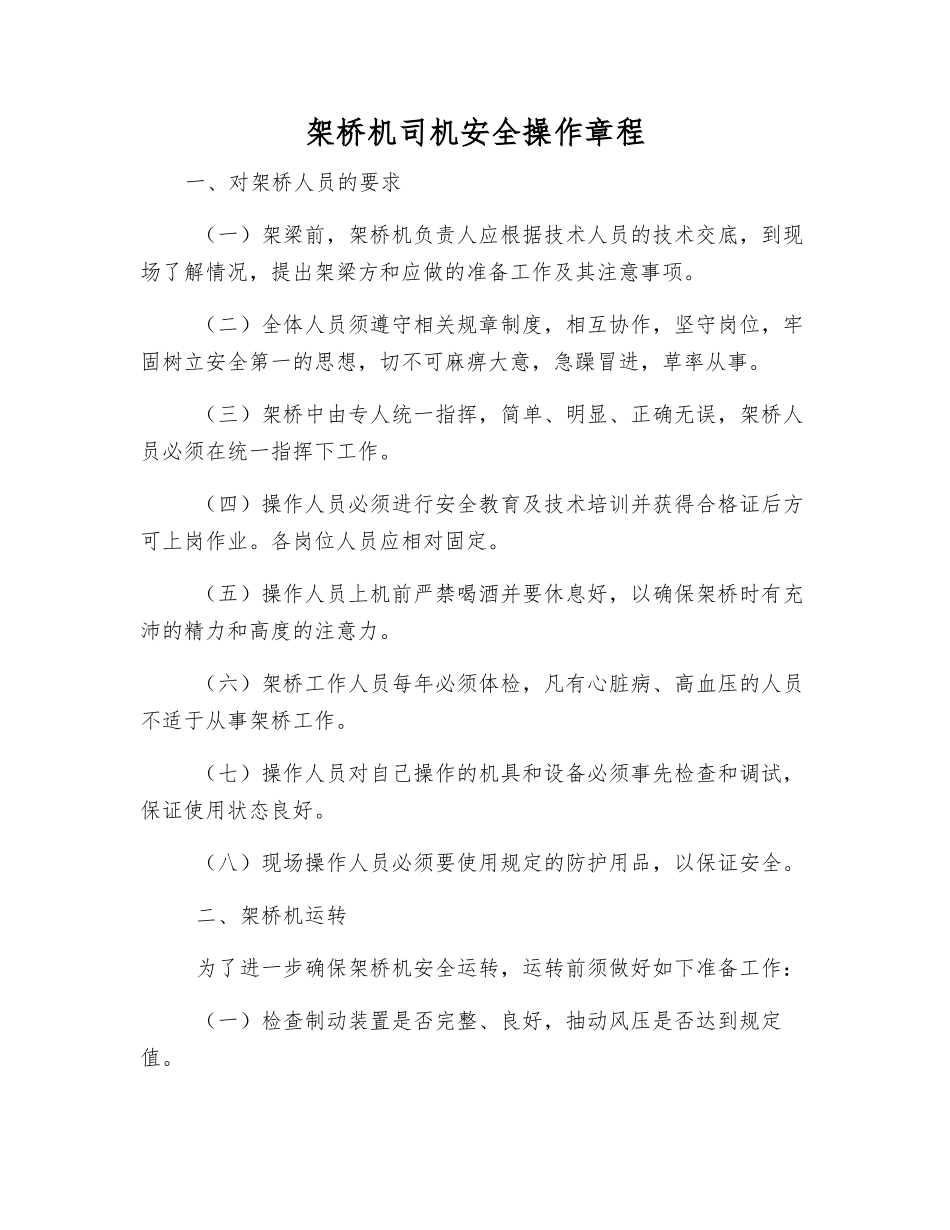

架桥机司机安全操作章程一、对架桥人员的要求 (一)架梁前,架桥机负责人应根据技术人员的技术交底,到现场了解情况,提出架梁方和应做的准备工作及其注意事项
(二)全体人员须遵守相关规章制度,相互协作,坚守岗位,牢固树立安全第一的思想,切不可麻痹大意,急躁冒进,草率从事
(三)架桥中由专人统一指挥,简单、明显、正确无误,架桥人员必须在统一指挥下工作
(四)操作人员必须进行安全教育及技术培训并获得合格证后方可上岗作业
各岗位人员应相对固定
(五)操作人员上机前严禁喝酒并要休息好,以确保架桥时有充沛的精力和高度的注意力
(六)架桥工作人员每年必须体检,凡有心脏病、高血压的人员不适于从事架桥工作
(七)操作人员对自己操作的机具和设备必须事先检查和调试,保证使用状态良好
(八)现场操作人员必须要使用规定的防护用品,以保证安全
二、架桥机运转 为了进一步确保架桥机安全运转,运转前须做好如下准备工作: (一)检查制动装置是否完整、良好,抽动风压是否达到规定值

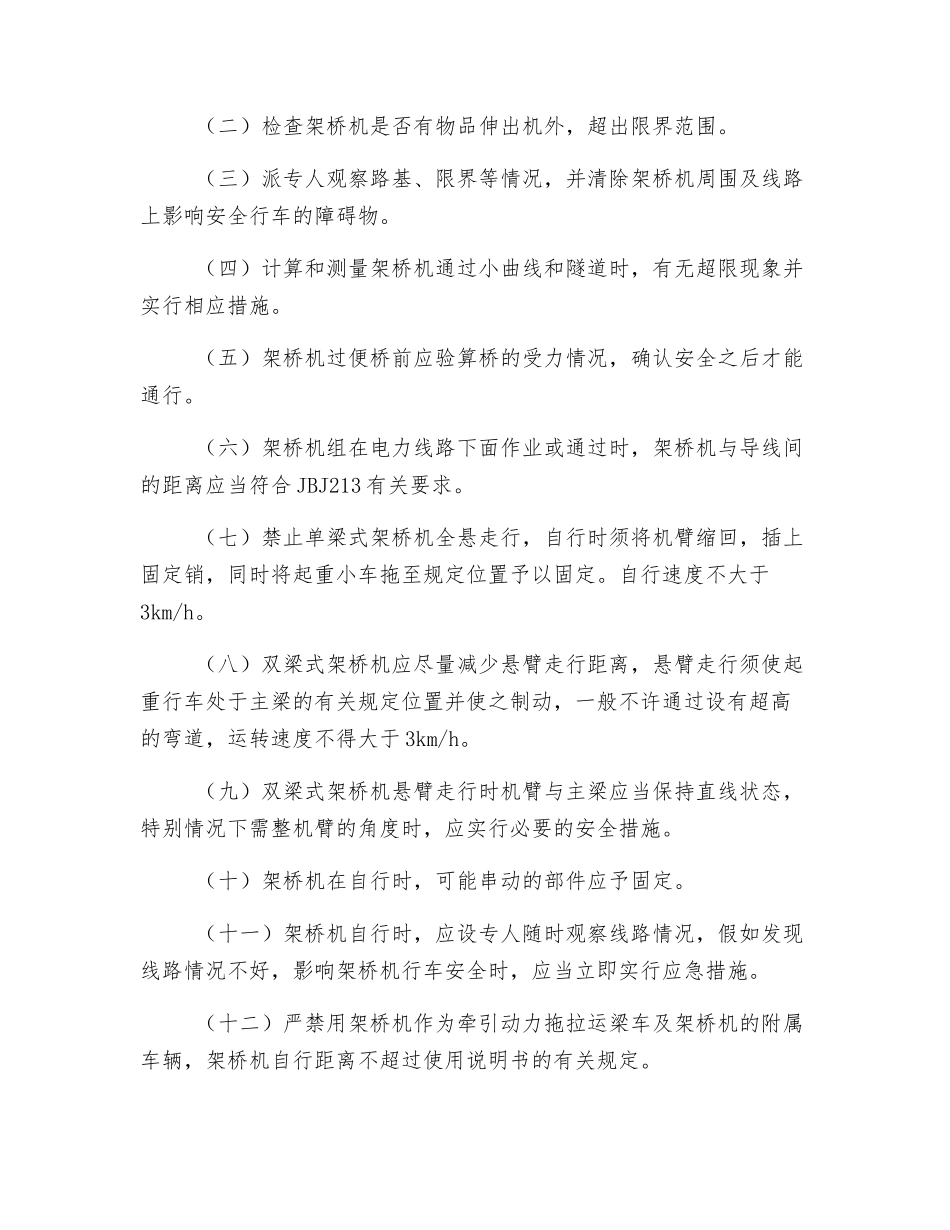

(二)检查架桥机是否有物品伸出机外,超出限界范围
(三)派专人观察路基、限界等情况,并清除架桥机周围及线路上影响安全行车的障碍物
(四)计算和测量架桥机通过小曲线和隧道时,有无超限现象并实行相应措施
(五)架桥机过便桥前应验算桥的受力情况,确认安全之后才能通行
(六)架桥机组在电力线路下面作业或通过时,架桥机与导线间的距离应当符合 JBJ213 有关要求
(七)禁止单梁式架桥机全悬走行,自行时须将机臂缩回,插上固定销,同时将起重小车拖至规定位置予以固定
自行速度不大于3km/h
(八)双梁式架桥机应尽量减少悬臂走行距离,悬臂走行须使起重行车处于主梁的有关规定位置并使之制动,一般不许通过设有超高的弯道,运转速度不得大于 3km/h
(九)双梁式架桥机悬臂走行时机臂与主梁应当保持直线状态,特别情况下需整机臂的
