某实验楼工程主体结构工程施工方案1
1 概况本工程均为全框架结构组成

1 框架结构施工程序为加快进度,提高工效,充分利用柱子、施工周期短的特点,可在结构施工中将柱与梁板施工相对独立开来,尽量减少两部分的相互影响,保证整层结构的施工进度
结构施工中,以钢代木架搭设完成,水平支撑将柱模加固定位,在梁底模铺设完成后即将柱模上梁柱节点处留缺,并根据梁底板标高与梁钢筋的翻样图,梁端锚固筋下弯长度来确定柱子砼浇筑的高度
在上述条件具备,柱钢筋绑扎、支模完成并经验收合格后,即可浇筋柱砼
因柱的施工周期短,可在梁板钢筋绑扎完成前完成砼施工
在结构施工中可将梁板施工做为关键工作而基本略去柱子砼施工周期,对缩短工期有积极作用
1 钢筋工程质量控制⑴ 钢筋采购依照我公司 ISO92 质量管理体系材料采购程序组织采购
(2) 钢筋在使用前,必须对钢筋随机抽样进行机械性能复试和焊接性能试验,合格后才能使用
⑶ 成品钢筋根据不同规格做好待检标识,经过复检合格后, 标上合格标识以示区别
对于有焊接接头的钢筋,根据施工法律规范要求抽样进行试验,试验合格后才能使用
钢筋制作:根据实际情况,钢筋在现场加工车间进行加工
钢筋工程由项目钢筋翻样根据施工图和法律规范进行翻样,经过项目技术负责人审核后才能进行加工
钢筋加工必须根据翻样料单和施工要求进行加工,钢筋加工的形状、弯钩尺寸和焊接接头同时满足有关规定与抗震构造要求
钢筋连接:钢筋连接必须按现行施工法律规范执行,焊接接头截面积符合设计和法律规范要求,焊接接头要按法律规范规定进行抽样试验
⑴ 竖向连接:对于柱、竖向钢筋直径在① 16〜25 之间采纳气压焊焊接
焊接方法按气压焊施工工艺
(2)水平连接:直径在① 16〜25 之间,均采纳闪光对焊焊接

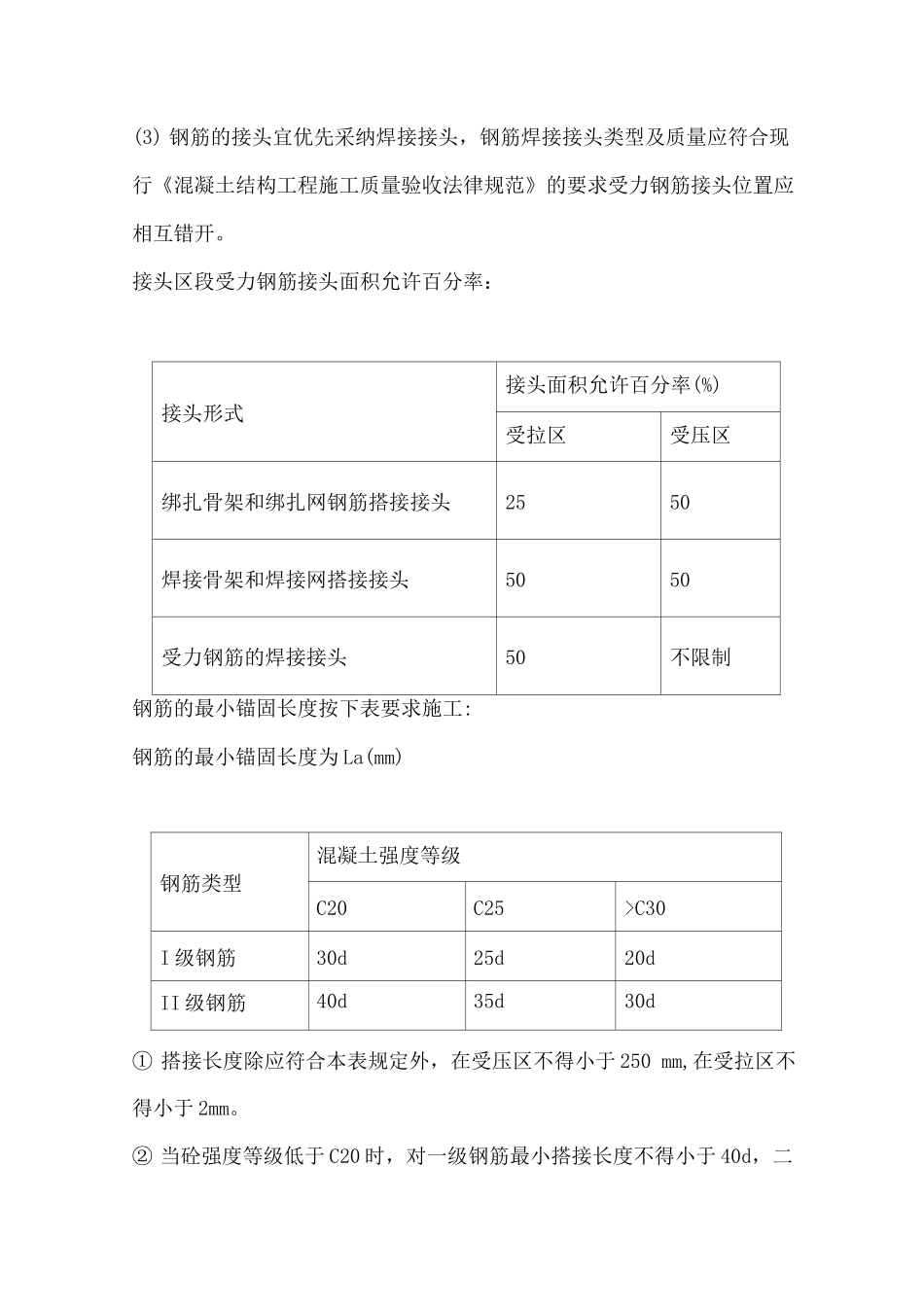

(3) 钢筋的接头宜优先采纳焊接接头,钢筋焊接接头类型及质量应符合现行《混凝土结构工程施工质量验收
