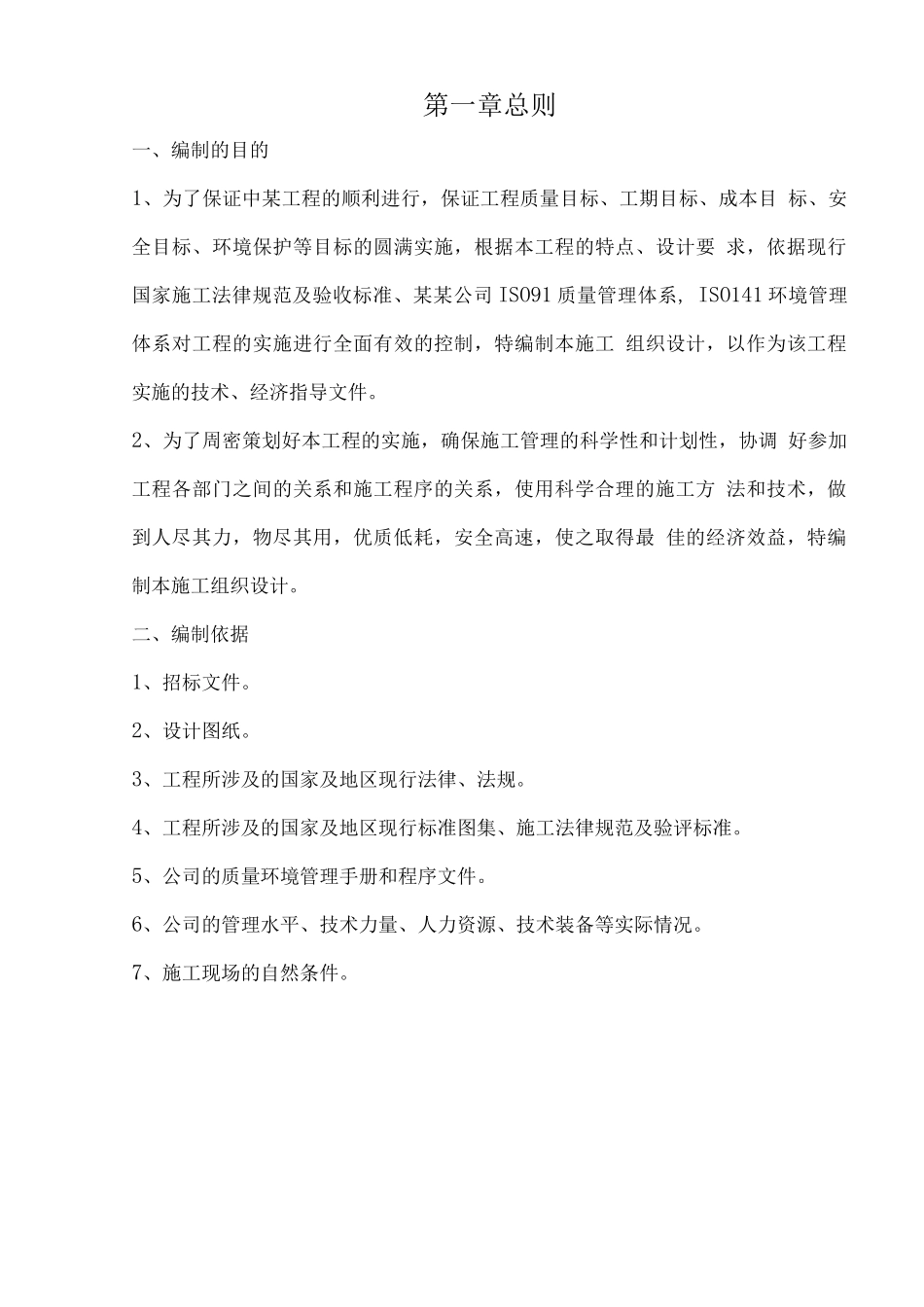

第一章总则一、编制的目的1、为了保证中某工程的顺利进行,保证工程质量目标、工期目标、成本目 标、安全目标、环境保护等目标的圆满实施,根据本工程的特点、设计要 求,依据现行国家施工法律规范及验收标准、某某公司 ISO91 质量管理体系, ISO141 环境管理体系对工程的实施进行全面有效的控制,特编制本施工 组织设计,以作为该工程实施的技术、经济指导文件。2、为了周密策划好本工程的实施,确保施工管理的科学性和计划性,协调 好参加工程各部门之间的关系和施工程序的关系,使用科学合理的施工方 法和技术,做到人尽其力,物尽其用,优质低耗,安全高速,使之取得最 佳的经济效益,特编制本施工组织设计。二、编制依据1、招标文件。2、设计图纸。3、工程所涉及的国家及地区现行法律、法规。4、工程所涉及的国家及地区现行标准图集、施工法律规范及验评标准。5、公司的质量环境管理手册和程序文件。6、公司的管理水平、技术力量、人力资源、技术装备等实际情况。7、施工现场的自然条件。第二章工程概况一、工程简述1、工程名称:某某管线工程。2、工程内容主线总长 67m,其中 DN7 球墨管 66 m ; D720 x 9 钢管 145m;新 建混凝土闸井 13 座,D920 X 10 钢管管顶管两处,共计长度 42 米;安装过 路套管 3 处长度50 米;里程桩制作安装 134 个。3、管线走向:从后山水库开始,沿市区西北边沿至西郊路。4、建设单位:某某公司5、设计单位:某某公司6、工期要求:开工日期:28 年 4 月 3 日完工日期:28 年 6 月 15 日日历工期:73 天7、质量要求:合格。二、现场条件说明1、沿线场地属四类场地。标准冻结深度为 1.7m。2、施工交通条件及供水条件管线从某水库起沿市区西北边沿至西郊路。全线 80%地段交通便 利,有20%地段无法直接到达施施工场地点,局部需要修筑施工便道,以便于 施工材料到达施工现场。施工用水:施工现场沿线无取水点,施工过程中采纳 8 方水罐车拉运到现场。4、工程特点:本工程具有作业线较长,沿线地形地貌比较复杂,多处穿越已建管线、 电缆、光缆道路,施工时点多面广的特点。第三章进度计划及施工部署一、施工进度计划根据招标文件的工期要求,根据施工图纸计算工程量,结合现场情况 和我公司多年的管道施工经验,确定我公司的计划工期,制定切实可行的 进度计划。在项目经理部的统一指挥、协调下,施工设备、人员密切配合, 各工种之间互相协调,保证工程进度计...
