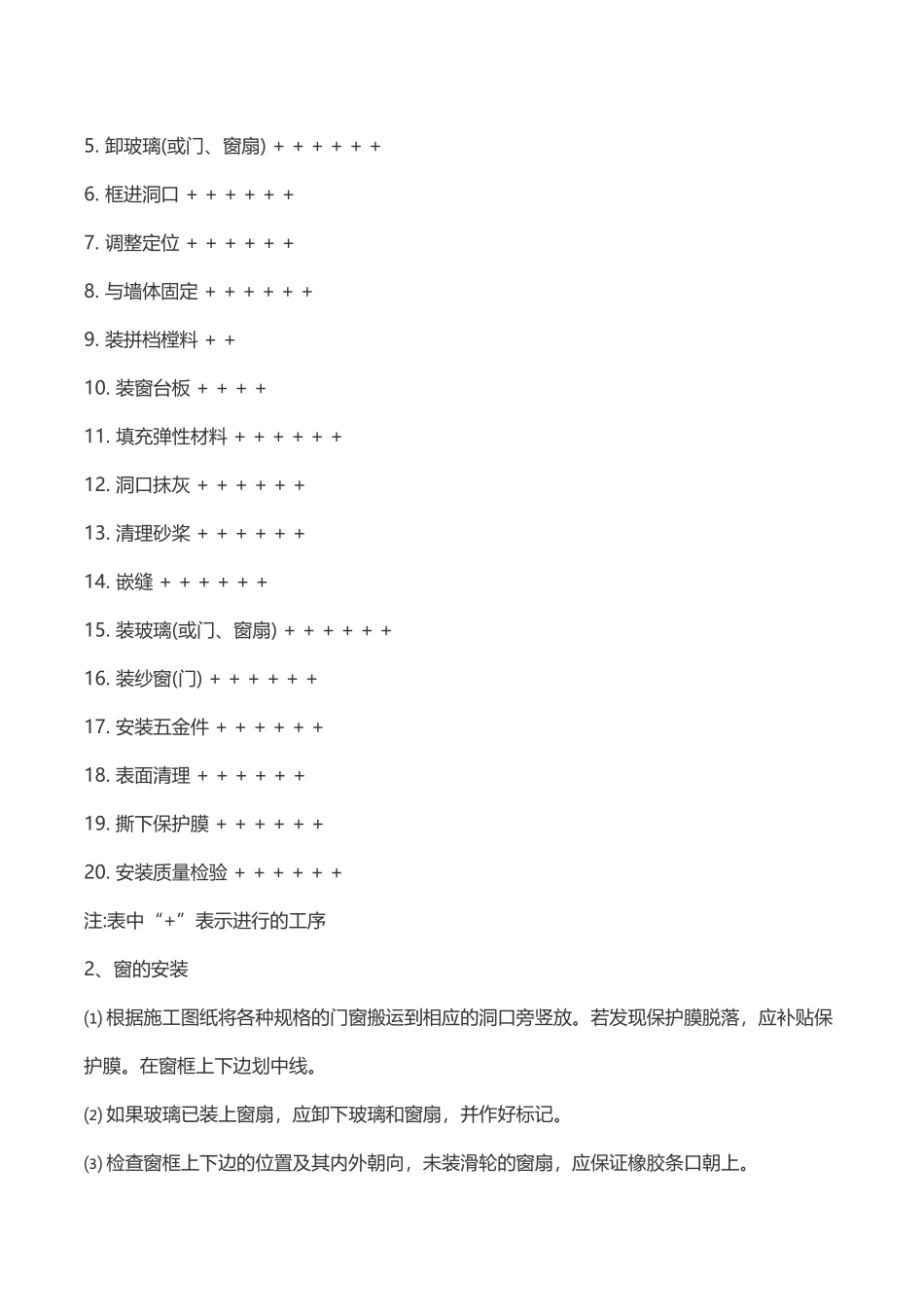

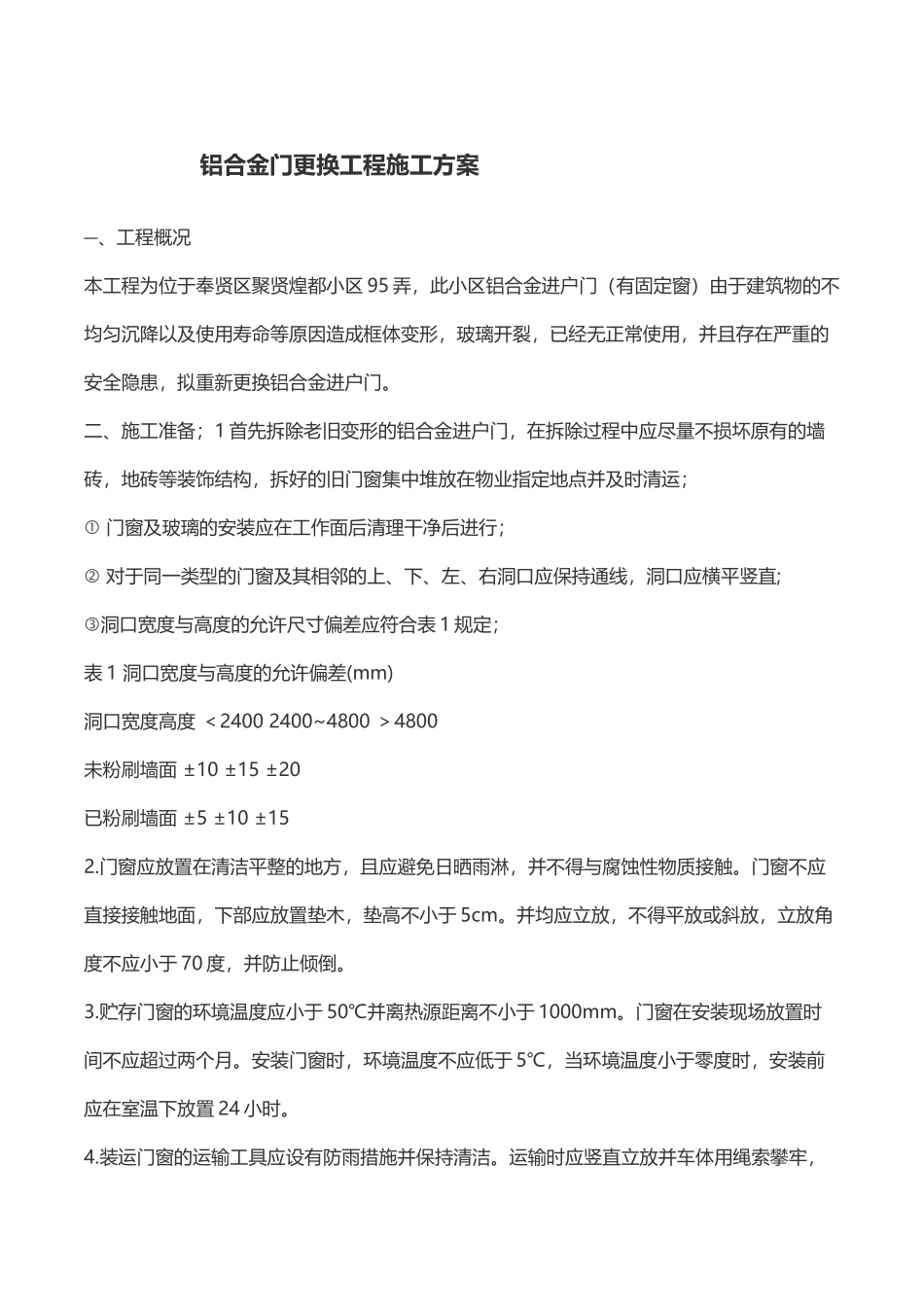

铝合金门更换工程施工方案一、工程概况本工程为位于奉贤区聚贤煌都小区95弄,此小区铝合金进户门(有固定窗)由于建筑物的不均匀沉降以及使用寿命等原因造成框体变形,玻璃开裂,已经无正常使用,并且存在严重的安全隐患,拟重新更换铝合金进户门
二、施工准备;1首先拆除老旧变形的铝合金进户门,在拆除过程中应尽量不损坏原有的墙砖,地砖等装饰结构,拆好的旧门窗集中堆放在物业指定地点并及时清运;门窗及玻璃的安装应在工作面后清理干净后进行;对于同一类型的门窗及其相邻的上、下、左、右洞口应保持通线,洞口应横平竖直;洞口宽度与高度的允许尺寸偏差应符合表1规定;表1洞口宽度与高度的允许偏差(mm)洞口宽度高度<24002400~4800>4800未粉刷墙面±10±15±20已粉刷墙面±5±10±152
门窗应放置在清洁平整的地方,且应避免日晒雨淋,并不得与腐蚀性物质接触
门窗不应直接接触地面,下部应放置垫木,垫高不小于5cm
并均应立放,不得平放或斜放,立放角度不应小于70度,并防止倾倒
贮存门窗的环境温度应小于50℃并离热源距离不小于1000mm
门窗在安装现场放置时间不应超过两个月
安装门窗时,环境温度不应低于5℃,当环境温度小于零度时,安装前应在室温下放置24小时
装运门窗的运输工具应设有防雨措施并保持清洁
运输时应竖直立放并车体用绳索攀牢,防止因车辆颠震面损坏
樘与樘之间应用非金属软质材料隔开;五金配件应相互错开,必要时衬以垫层隔开,以避免相互磨损和碰撞窗扇
确保玻璃无损伤
装卸门窗时,应轻拿慢放,不得撬、甩、摔
吊运时,起吊点应选择窗框外沿,其表面应采用非金属软质材料隔开,不得在框扇内插入抬杠起吊
门窗构件采用新凤铝材厚1
4mm*500*500,玻璃采用5mm钢化玻璃,色泽采用绿色,门窗安装前,应按原来门窗的要求检查门窗的数量、品种、规格、开启方向、外型等
