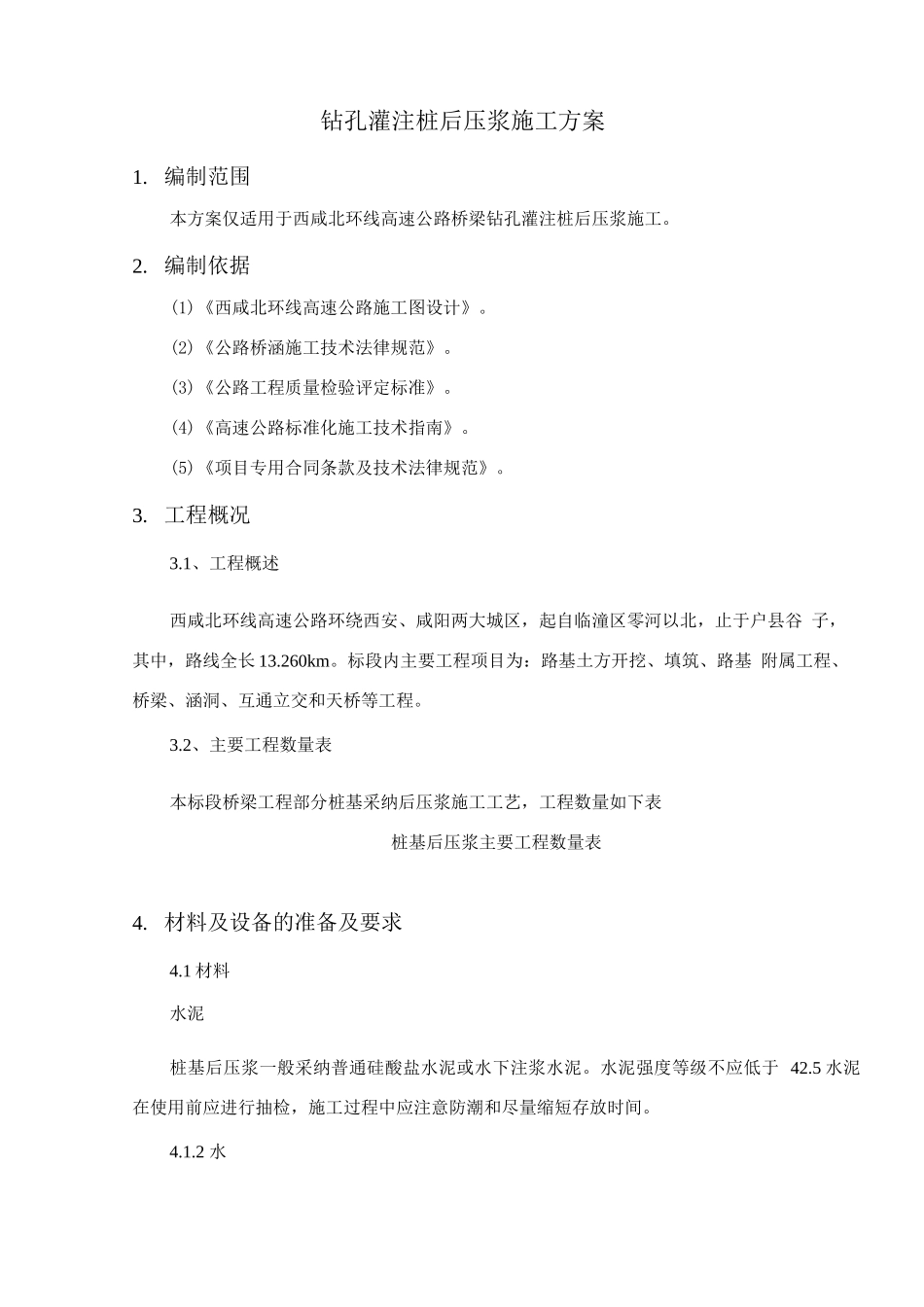

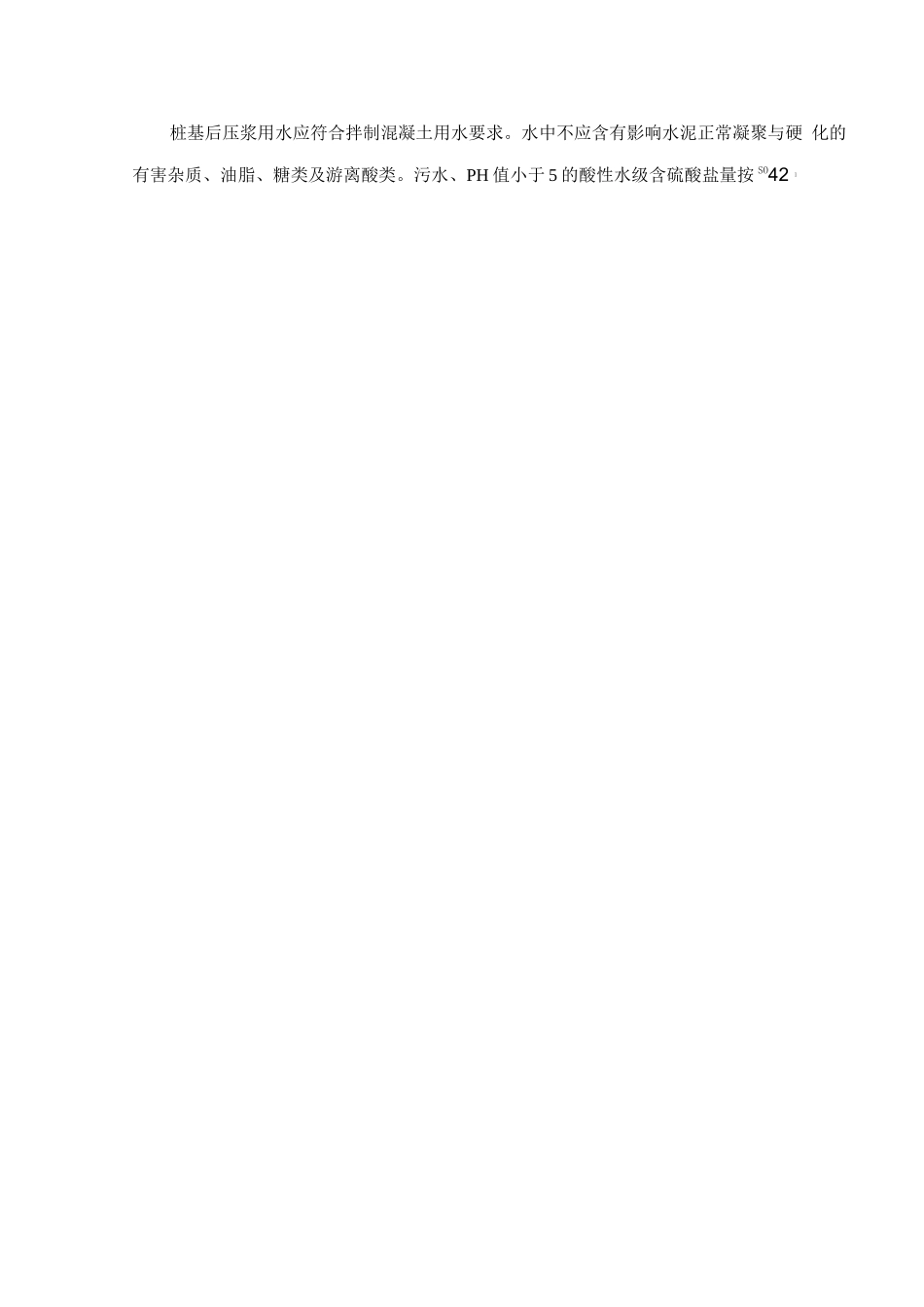

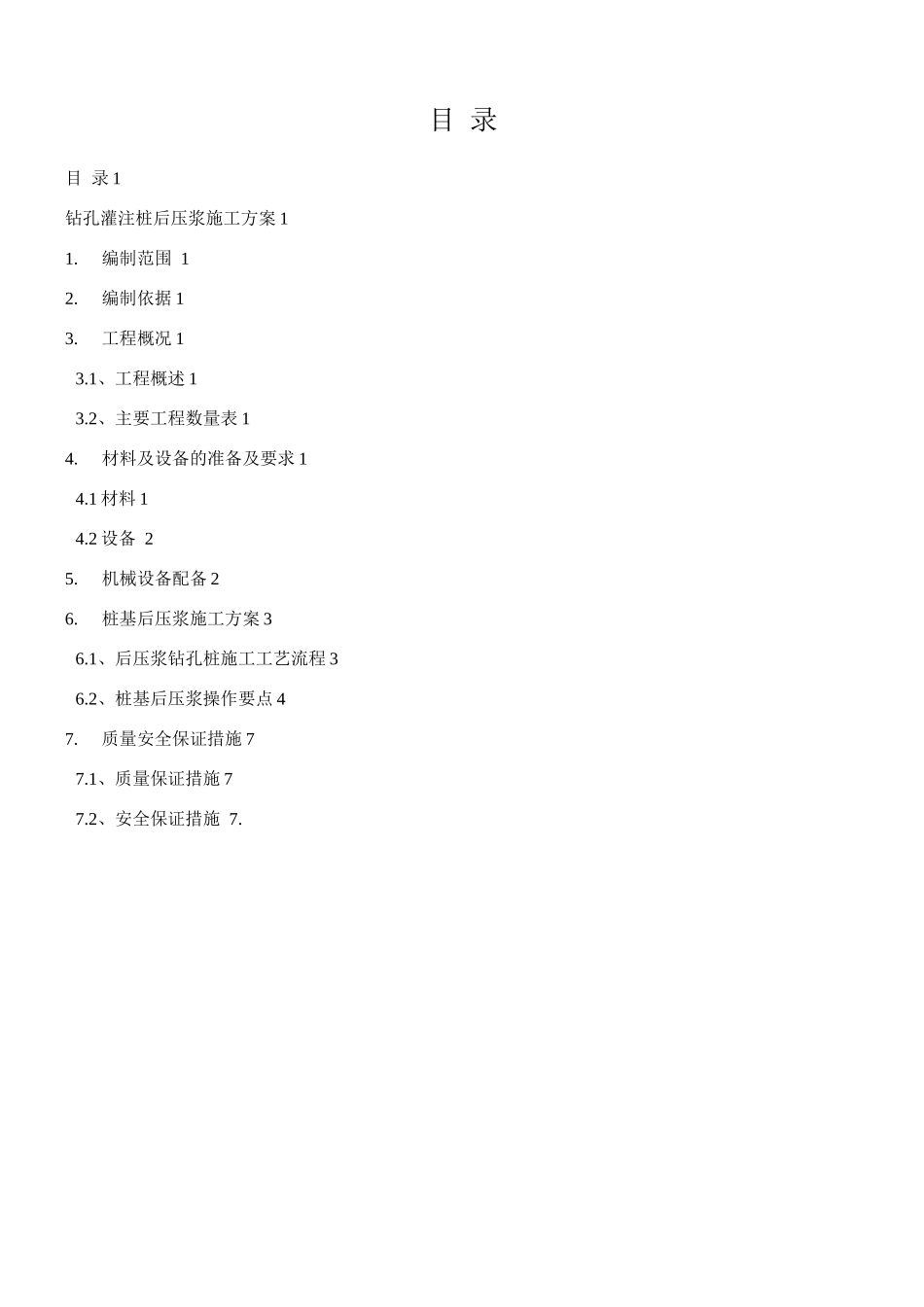

目 录目 录 1钻孔灌注桩后压浆施工方案 11.编制范围 12.编制依据 13.工程概况 13.1、工程概述 13.2、主要工程数量表 14.材料及设备的准备及要求 14.1 材料 14.2 设备 25.机械设备配备 26.桩基后压浆施工方案 36.1、后压浆钻孔桩施工工艺流程 36.2、桩基后压浆操作要点 47.质量安全保证措施 77.1、质量保证措施 77.2、安全保证措施 7.钻孔灌注桩后压浆施工方案1. 编制范围本方案仅适用于西咸北环线高速公路桥梁钻孔灌注桩后压浆施工。2. 编制依据(1)《西咸北环线高速公路施工图设计》。(2)《公路桥涵施工技术法律规范》。(3)《公路工程质量检验评定标准》。(4)《高速公路标准化施工技术指南》。(5)《项目专用合同条款及技术法律规范》。3. 工程概况3.1、工程概述西咸北环线高速公路环绕西安、咸阳两大城区,起自临潼区零河以北,止于户县谷 子,其中,路线全长 13.260km。标段内主要工程项目为:路基土方开挖、填筑、路基 附属工程、桥梁、涵洞、互通立交和天桥等工程。3.2、主要工程数量表本标段桥梁工程部分桩基采纳后压浆施工工艺,工程数量如下表桩基后压浆主要工程数量表4. 材料及设备的准备及要求4.1 材料水泥桩基后压浆一般采纳普通硅酸盐水泥或水下注浆水泥。水泥强度等级不应低于 42.5 水泥在使用前应进行抽检,施工过程中应注意防潮和尽量缩短存放时间。4.1.2 水桩基后压浆用水应符合拌制混凝土用水要求。水中不应含有影响水泥正常凝聚与硬 化的有害杂质、油脂、糖类及游离酸类。污水、PH 值小于 5 的酸性水级含硫酸盐量按 SO42 1计超过水的质量 0.27mg/cm 3的水不得使用。外加剂桩基后压浆用水泥浆一般不掺加外加剂,当遇到特别施工条件或特别地质、水文情 况时,可适当加入减水剂或速凝剂。外加剂掺加数量由试验确定。压浆导管压浆导管采纳国家标准低流体输送焊接管,其可承受的压力应大于最大注浆力的 1.5 倍。压浆阀不管是桩端压浆阀还是桩侧压浆阀均应是单向阀。桩侧压浆阀一般为环形阀。4.2 设备后压浆钻孔灌注桩施工应在普通钻孔灌注桩施工的基础上增加以下主要设备:水泥浆搅拌机搅拌机选用双层高速搅拌机。搅拌机的拌和能力应与注浆泵的排浆量相适应,并应 能保证均匀、连续地拌制浆液。注浆泵注浆泵应选用多缸往复式柱塞注浆泵。注浆泵性能应与浆液浓度相适应,容许工作 压力应大于最大注浆压力 1.5 倍,并应有足够的排浆量和稳定的工作性能。注浆泵应安 装抗震压力表。压力...
