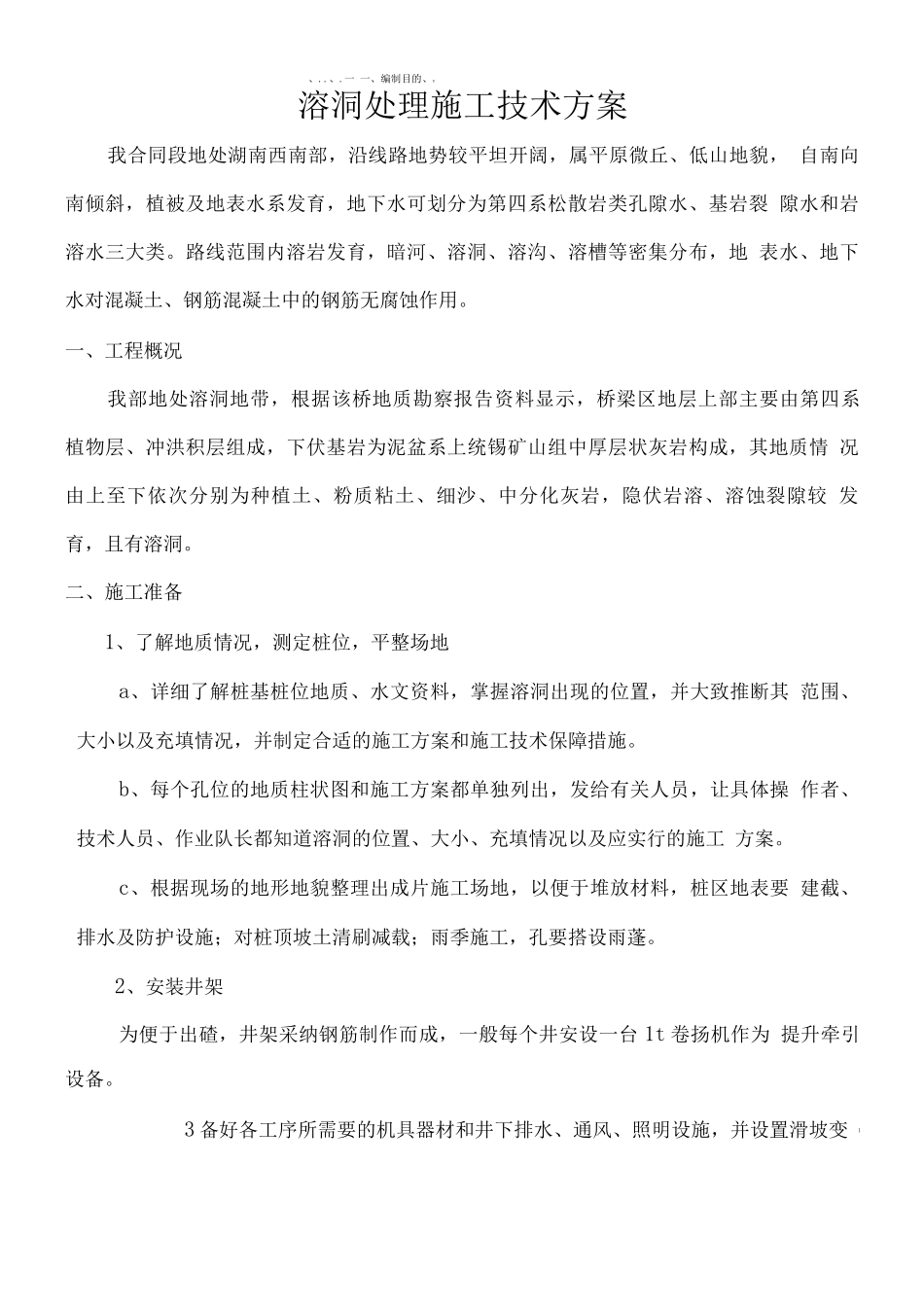

一 一、编制目的、v溶洞处理施工技术方案我合同段地处湖南西南部,沿线路地势较平坦开阔,属平原微丘、低山地貌, 自南向南倾斜,植被及地表水系发育,地下水可划分为第四系松散岩类孔隙水、基岩裂 隙水和岩溶水三大类
路线范围内溶岩发育,暗河、溶洞、溶沟、溶槽等密集分布,地 表水、地下水对混凝土、钢筋混凝土中的钢筋无腐蚀作用
一、工程概况我部地处溶洞地带,根据该桥地质勘察报告资料显示,桥梁区地层上部主要由第四系 植物层、冲洪积层组成,下伏基岩为泥盆系上统锡矿山组中厚层状灰岩构成,其地质情 况由上至下依次分别为种植土、粉质粘土、细沙、中分化灰岩,隐伏岩溶、溶蚀裂隙较 发育,且有溶洞
二、施工准备1、了解地质情况,测定桩位,平整场地a、详细了解桩基桩位地质、水文资料,掌握溶洞出现的位置,并大致推断其 范围、大小以及充填情况,并制定合适的施工方案和施工技术保障措施
b、每个孔位的地质柱状图和施工方案都单独列出,发给有关人员,让具体操 作者、技术人员、作业队长都知道溶洞的位置、大小、充填情况以及应实行的施工 方案
c、根据现场的地形地貌整理出成片施工场地,以便于堆放材料,桩区地表要 建截、排水及防护设施;对桩顶坡土清刷减载;雨季施工,孔要搭设雨蓬
2、安装井架为便于出碴,井架采纳钢筋制作而成,一般每个井安设一台 1t 卷扬机作为 提升牵引设备

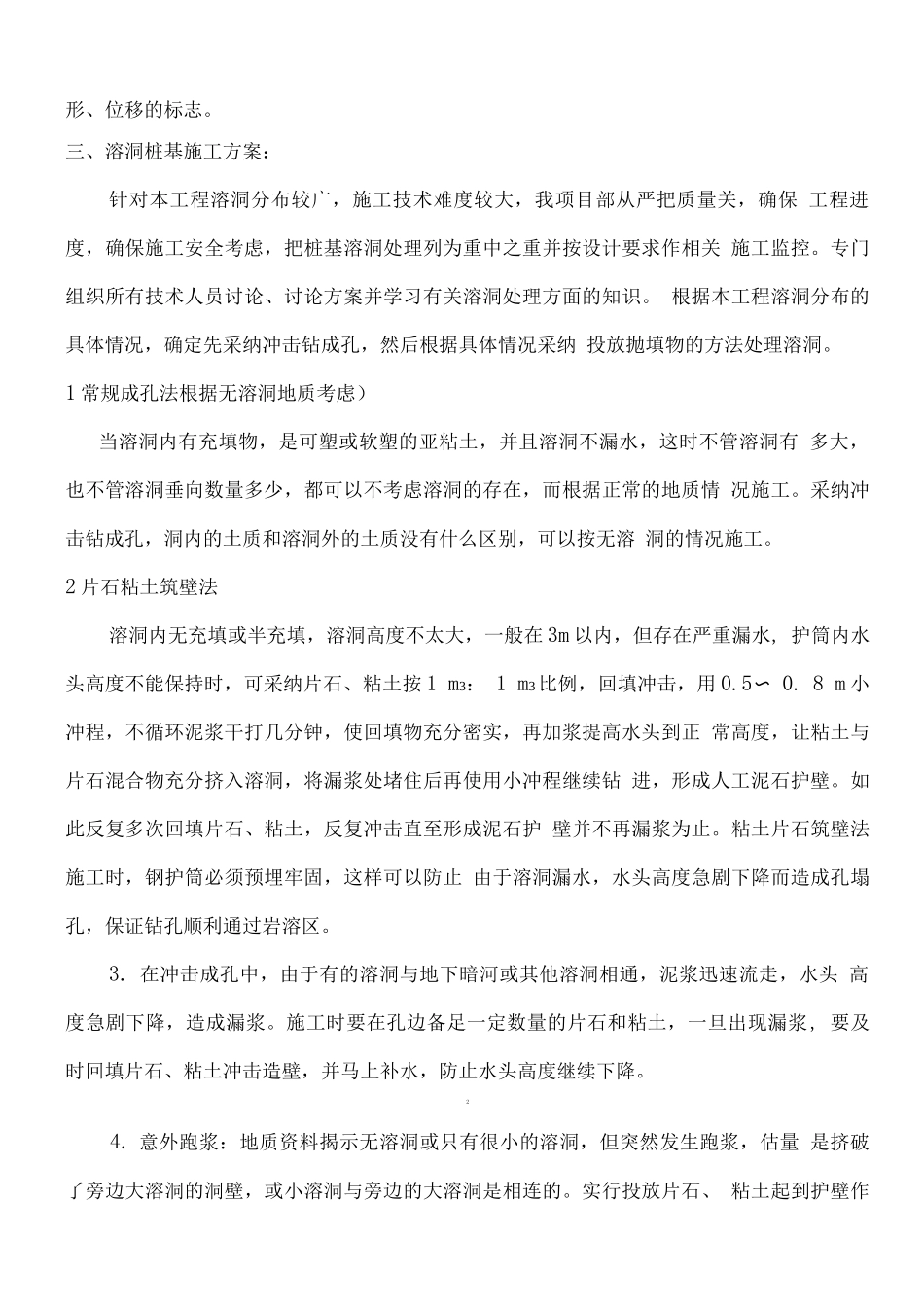

3 备好各工序所需要的机具器材和井下排水、通风、照明设施,并设置滑坡变 1形、位移的标志
三、溶洞桩基施工方案:针对本工程溶洞分布较广,施工技术难度较大,我项目部从严把质量关,确保 工程进度,确保施工安全考虑,把桩基溶洞处理列为重中之重并按设计要求作相关 施工监控
专门组织所有技术人员讨论、讨论方案并学习有关溶洞处理方面的知识
根据本工程溶洞分布的具体情况,确定先采纳冲击钻成孔,然后根据具体情况采纳 投放抛填物的方法处理溶洞

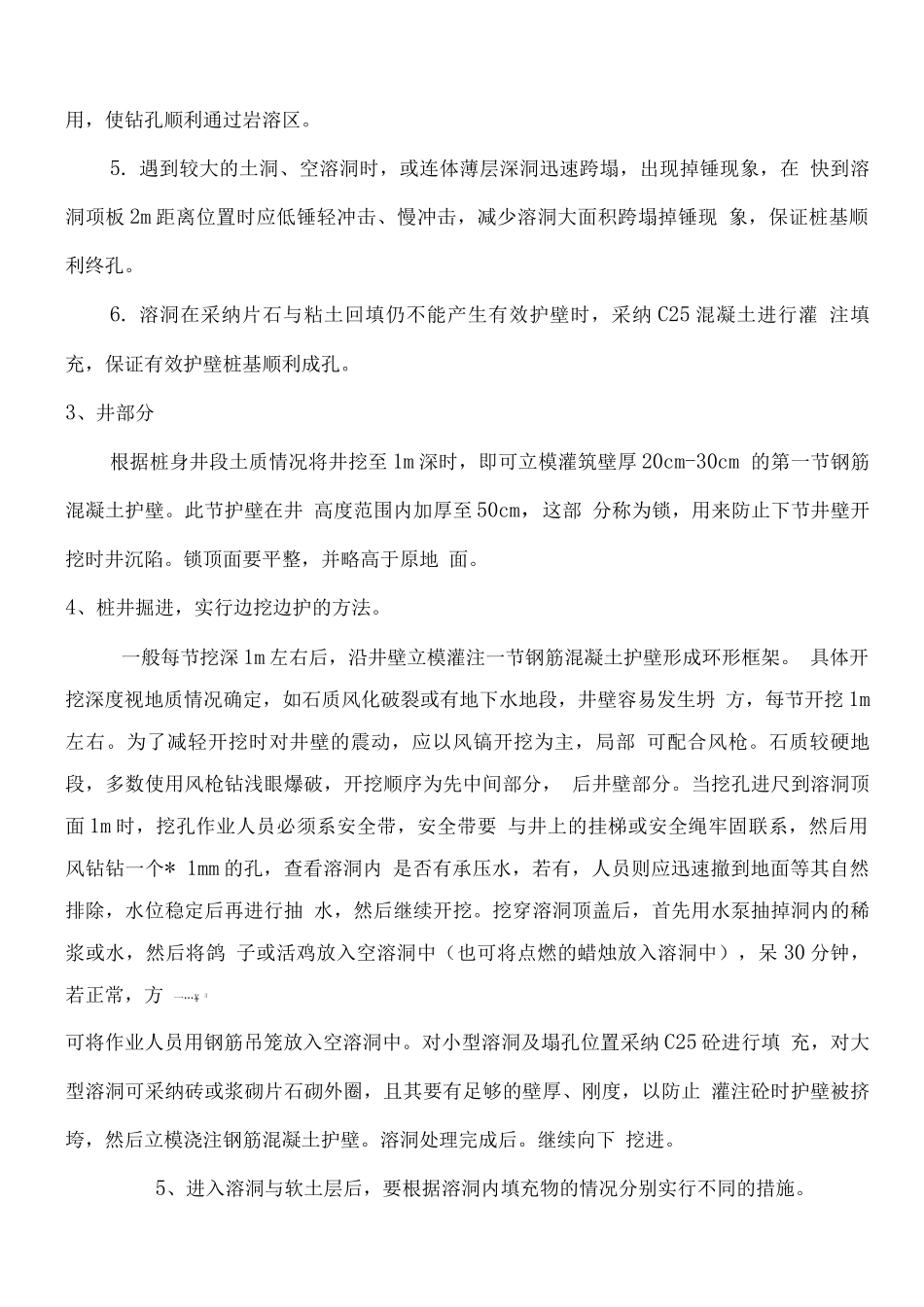

1 常规成孔法
