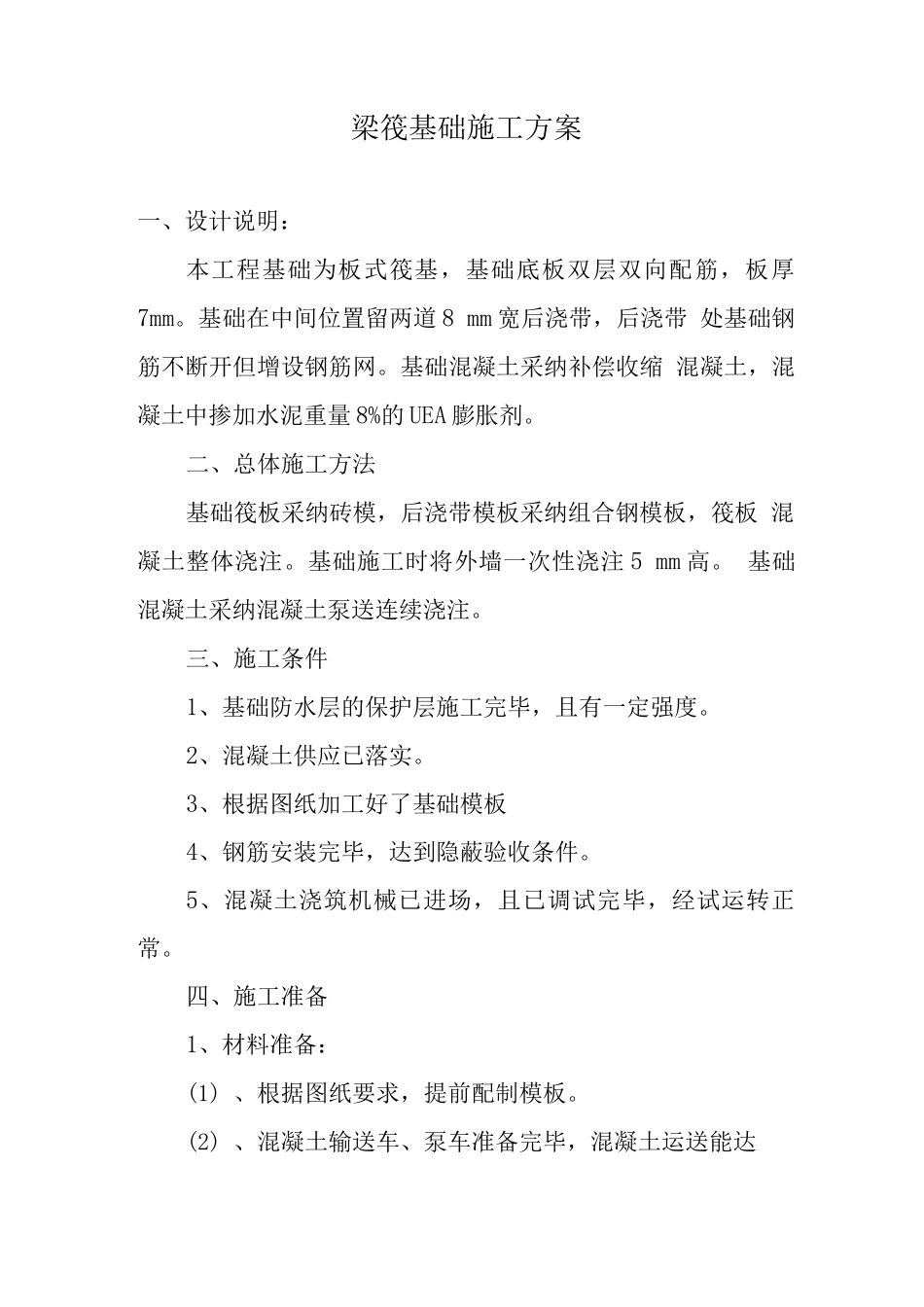

梁筏基础施工方案一、设计说明:本工程基础为板式筏基,基础底板双层双向配筋,板厚 7mm
基础在中间位置留两道 8 mm 宽后浇带,后浇带 处基础钢筋不断开但增设钢筋网
基础混凝土采纳补偿收缩 混凝土,混凝土中掺加水泥重量 8%的 UEA 膨胀剂
二、总体施工方法基础筏板采纳砖模,后浇带模板采纳组合钢模板,筏板 混凝土整体浇注
基础施工时将外墙一次性浇注 5 mm 高
基础混凝土采纳混凝土泵送连续浇注
三、施工条件1、基础防水层的保护层施工完毕,且有一定强度
2、混凝土供应已落实
3、根据图纸加工好了基础模板4、钢筋安装完毕,达到隐蔽验收条件

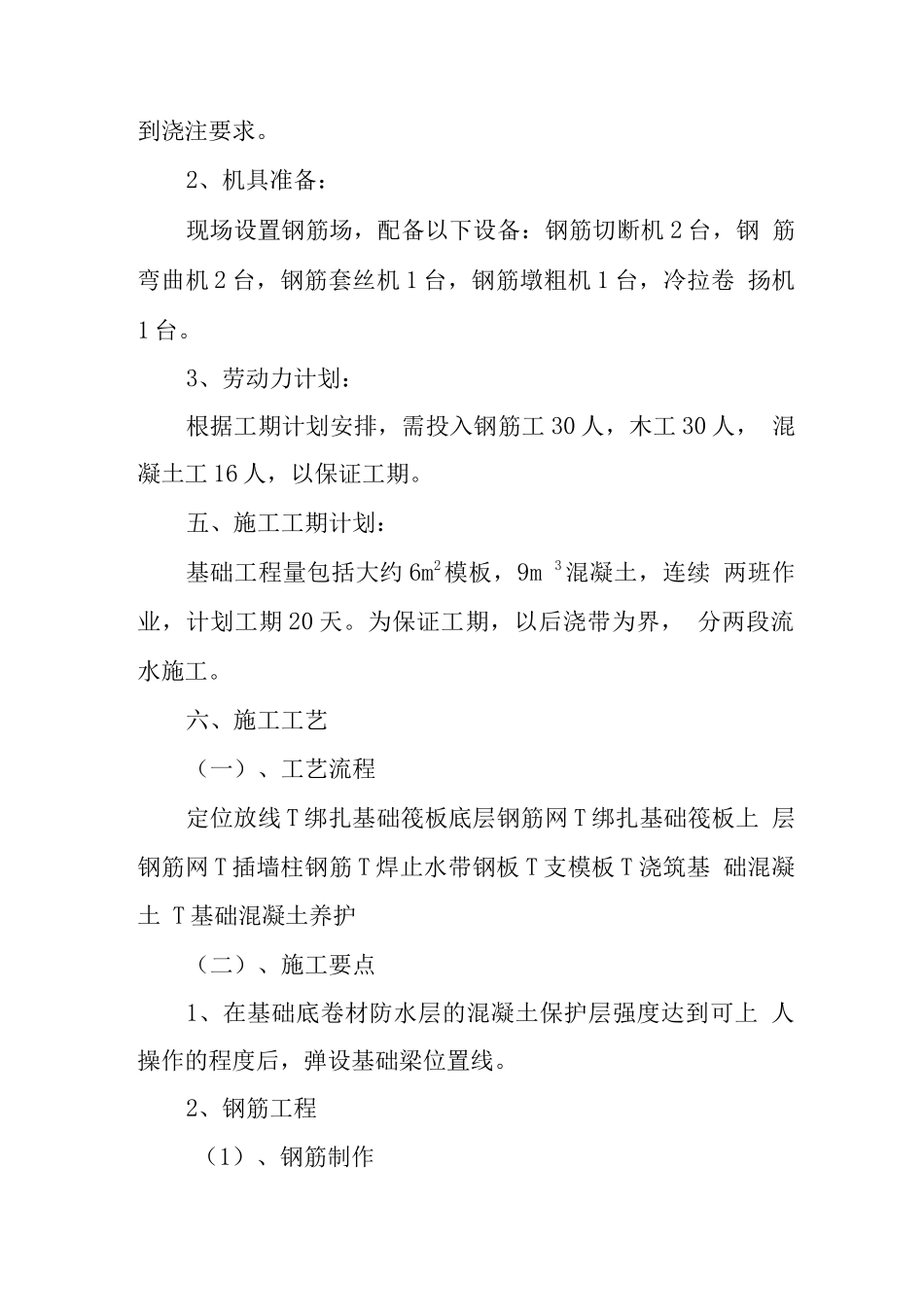

5、混凝土浇筑机械已进场,且已调试完毕,经试运转正 常
四、施工准备1、材料准备:(1) 、根据图纸要求,提前配制模板
(2) 、混凝土输送车、泵车准备完毕,混凝土运送能达到浇注要求
2、机具准备:现场设置钢筋场,配备以下设备:钢筋切断机 2 台,钢 筋弯曲机 2 台,钢筋套丝机 1 台,钢筋墩粗机 1 台,冷拉卷 扬机1 台
3、劳动力计划:根据工期计划安排,需投入钢筋工 30 人,木工 30 人, 混凝土工 16 人,以保证工期
五、施工工期计划:基础工程量包括大约 6m2模板,9m 3混凝土,连续 两班作业,计划工期 20 天
为保证工期,以后浇带为界, 分两段流水施工
六、施工工艺(一)、工艺流程定位放线 T 绑扎基础筏板底层钢筋网 T 绑扎基础筏板上 层钢筋网 T 插墙柱钢筋 T 焊止水带钢板 T 支模板 T 浇筑基 础混凝土 T 基础混凝土养护(二)、施工要点1、在基础底卷材防水层的混凝土保护层强度达到可上 人操作的程度后,弹设基础梁位置线
2、钢筋工程(1)、钢筋制作钢筋在现场钢筋场加工制作,制作好的钢筋应按规格分 别堆放整齐,并明确标识

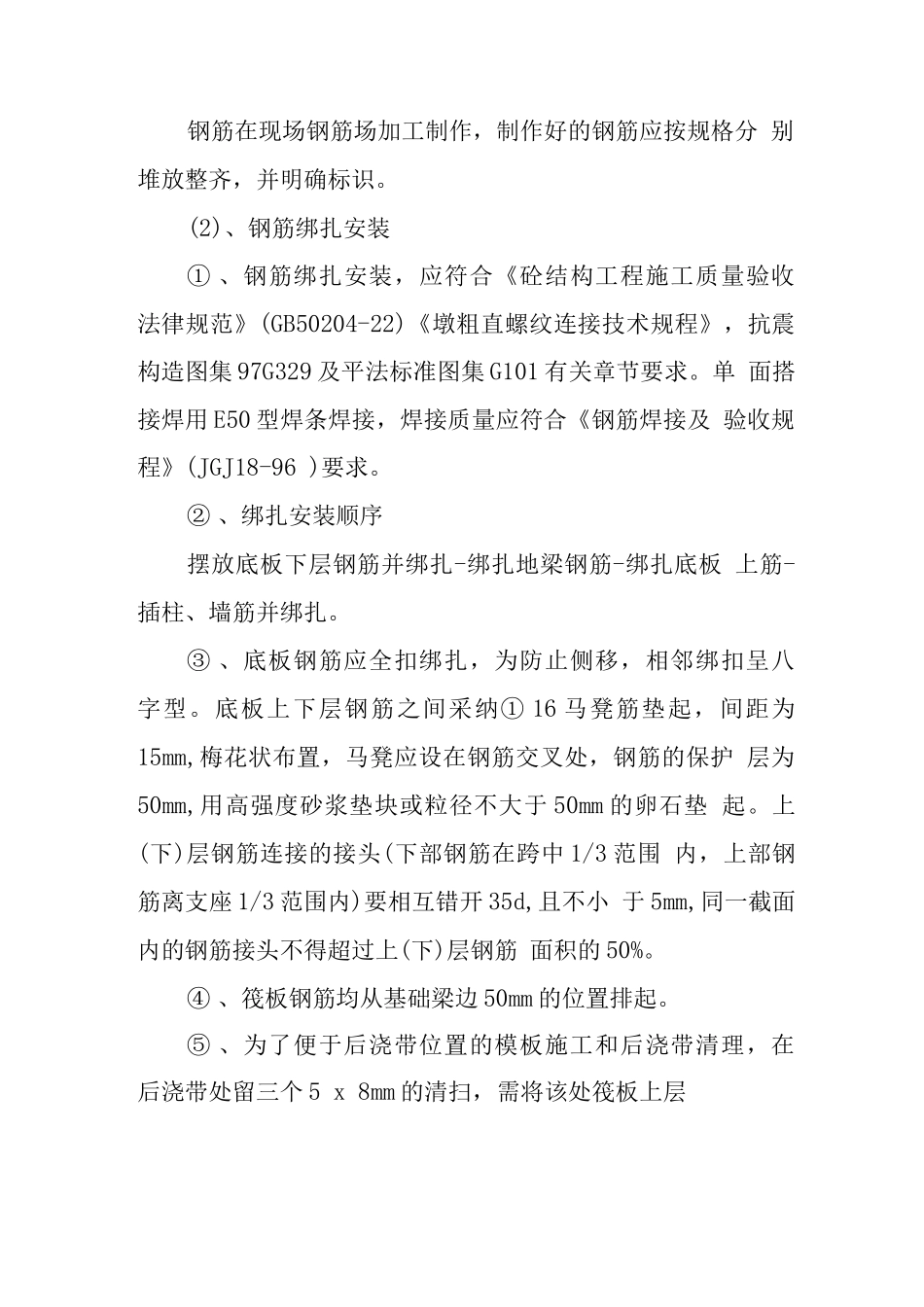

(2)、钢筋绑扎安装① 、钢筋绑扎安装,应符合《砼结构工程施工质量验收 法律规范》
