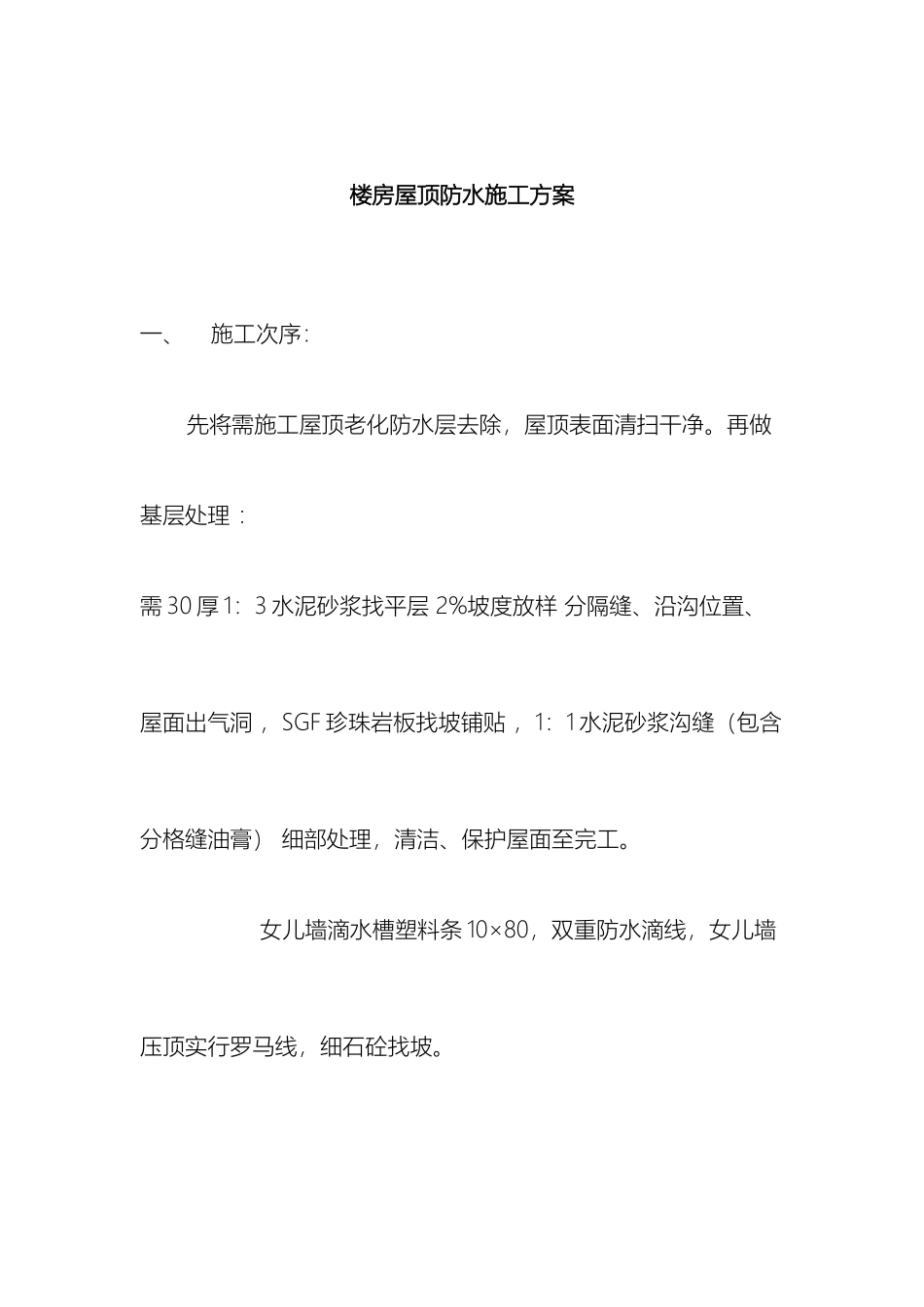

楼房屋顶防水施工方案楼房屋顶防水施工方案一、施工次序: 先将需施工屋顶老化防水层去除,屋顶表面清扫干净。再做基层处理 :需 30 厚 1:3 水泥砂浆找平层 2%坡度放样 分隔缝、沿沟位置、屋面出气洞 ,SGF 珍珠岩板找坡铺贴 ,1:1 水泥砂浆沟缝(包含分格缝油膏) 细部处理,清洁、保护屋面至完工。 女儿墙滴水槽塑料条 10×80,双重防水滴线,女儿墙压顶实行罗马线,细石砼找坡。 对沿沟、雨水口、女儿墙、穿墙管等节点部位先进行加强处理,沿沟、檐沟纵向坡度不宜小于 1%,沟底水落差不得超出 200mm,其它主要细部处理应实行软处理,油膏密封。 二.屋面防水找平层技术要求 1.坚固性要求 找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层施工荷重,故须具备一定强度和硬度。本工程设计要求实行 1:3 水泥砂浆做成找平层,施工中应严格控制水灰比,适度掌握稠度、含水量等。 2.平整度要求 防水层对于找平层平整要求是用 2m 长靠尺检验,平面间隙不超出 3mm,保持表面平整、厚度一致是预防屋面积水、去除渗漏主要方法之一,所以说不能在找平层埋管。 3.干燥性要求 基层含水率以不超出 6%为宜,若含水量不符合要求,对防水层施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水效果,所以为确保防水效果,对基层含水率必须进行有效控制。除用仪器测定外,现场可实行简易方法检验,比如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,表示符合干燥要求。 4.干净度要求 防水层施工前基层必须保持清洁,清扫后存在于缝隙、阴角处尘埃用压缩空气吹净。油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持表面法净,才能确保防水涂料有效地渗透到水泥砂浆内部,加强防水涂料和基层粘接,提升防水能力。 5.防水坡度设计要求: 正确排水坡度和坡向必须在基层上显著给出,不论是结构找坡还是建筑找坡,在找平层上表示都应是设计坡度。在同一个屋面上,女儿墙边每个落水口标高都应按屋面坡度线设置,其下口边不得高出找平层面。天沟、雨水口安装要低于表面20mm,在基周围半径 100mm 范围内保持显著漏斗状水坡,使流水加紧,以免发生排水倒流和水口堵塞不畅现象。 6.细部做法要求 因为温度应力引发双向变形,在屋面阴阳角处防水卷材皱折、断裂,所以在找平层垂直面和水平面交接处要做成半径100—150mm 圆弧线。如女儿墙脚、泛水边、反...
