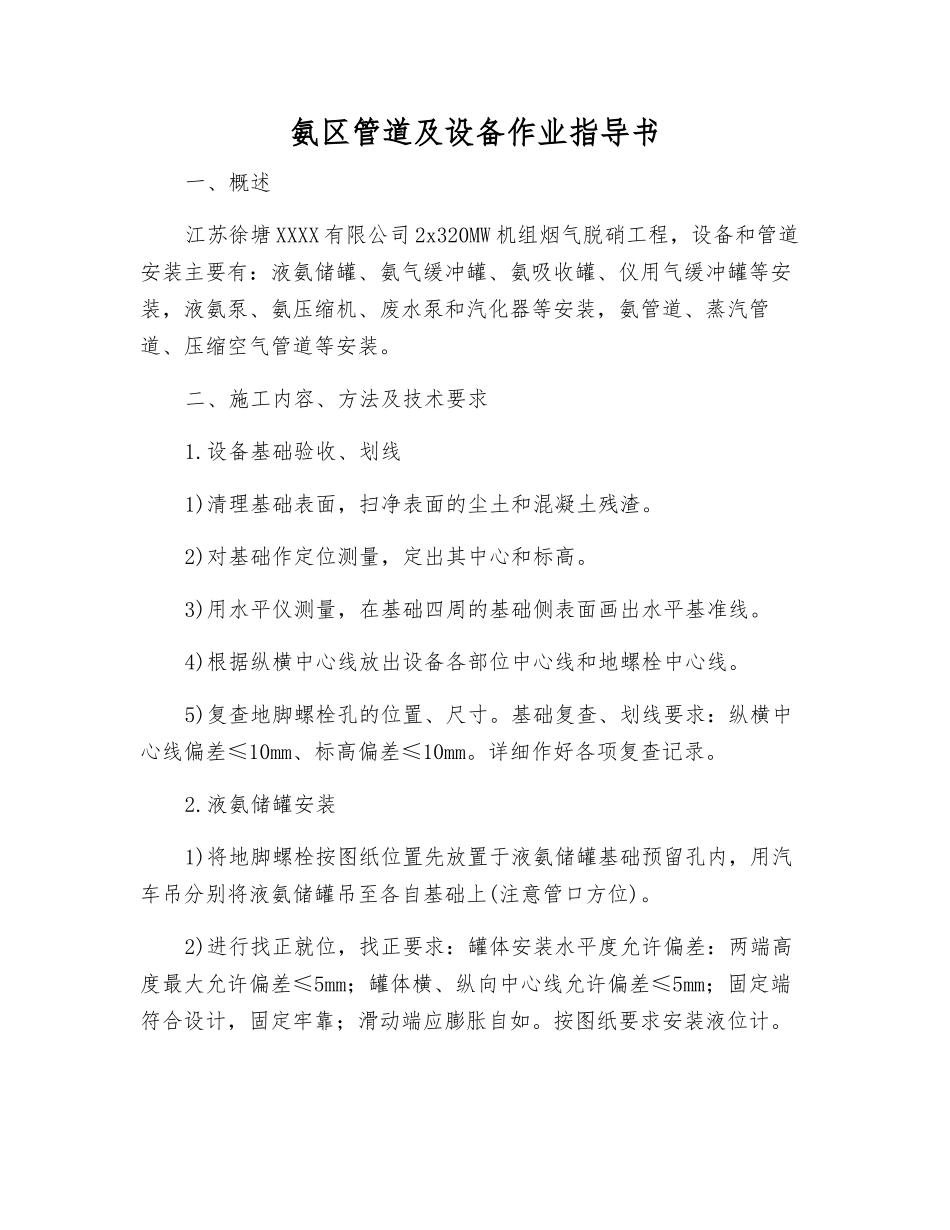

氨区管道及设备作业指导书一、概述江苏徐塘 XXXX 有限公司 2x320MW 机组烟气脱硝工程,设备和管道安装主要有:液氨储罐、氨气缓冲罐、氨吸收罐、仪用气缓冲罐等安装,液氨泵、氨压缩机、废水泵和汽化器等安装,氨管道、蒸汽管道、压缩空气管道等安装
二、施工内容、方法及技术要求1
设备基础验收、划线1)清理基础表面,扫净表面的尘土和混凝土残渣
2)对基础作定位测量,定出其中心和标高
3)用水平仪测量,在基础四周的基础侧表面画出水平基准线
4)根据纵横中心线放出设备各部位中心线和地螺栓中心线
5)复查地脚螺栓孔的位置、尺寸
基础复查、划线要求:纵横中心线偏差≤10mm、标高偏差≤10mm
详细作好各项复查记录
液氨储罐安装1)将地脚螺栓按图纸位置先放置于液氨储罐基础预留孔内,用汽车吊分别将液氨储罐吊至各自基础上(注意管口方位)
2)进行找正就位,找正要求:罐体安装水平度允许偏差:两端高度最大允许偏差≤5mm;罐体横、纵向中心线允许偏差≤5mm;固定端符合设计,固定牢靠;滑动端应膨胀自如
按图纸要求安装液位计

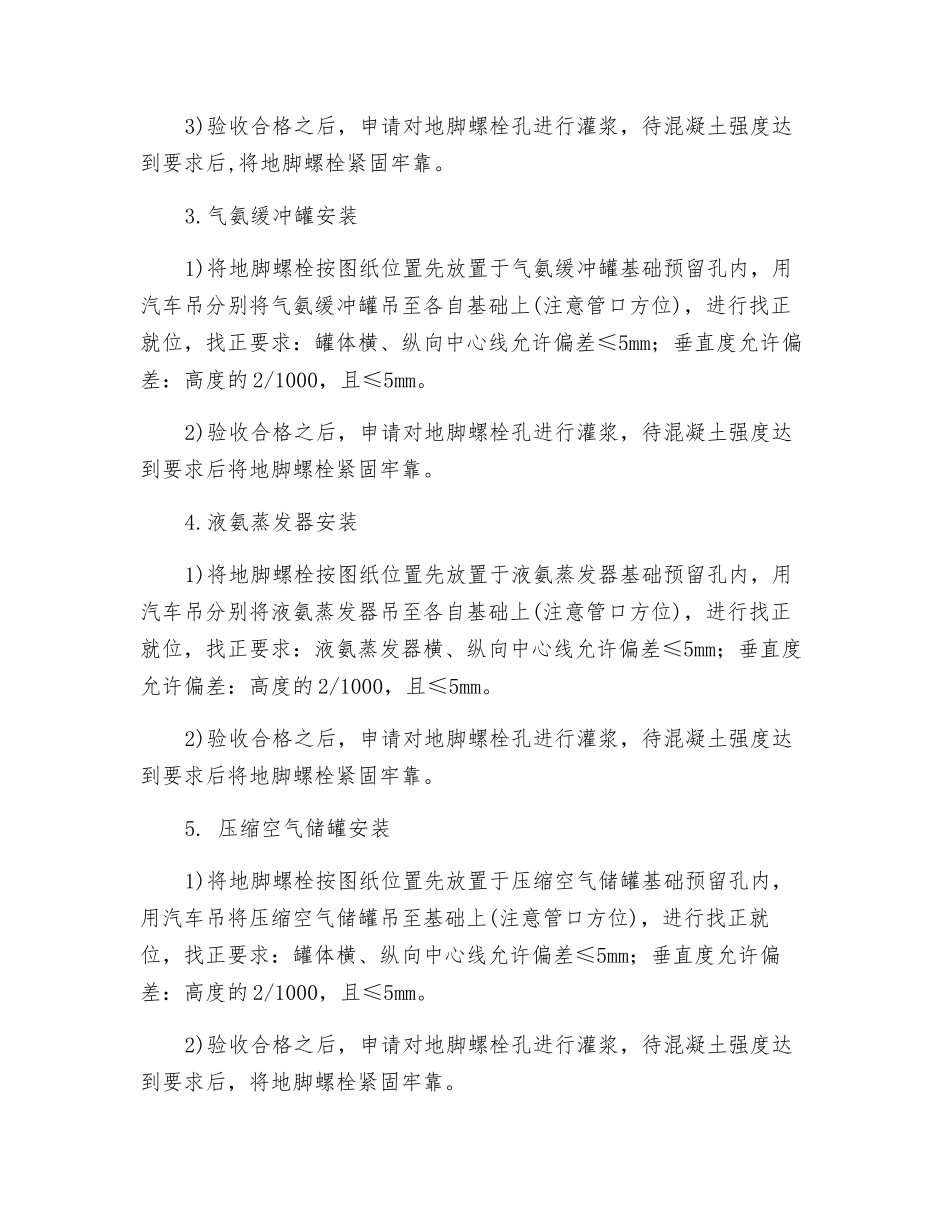

3)验收合格之后,申请对地脚螺栓孔进行灌浆,待混凝土强度达到要求后,将地脚螺栓紧固牢靠
气氨缓冲罐安装1)将地脚螺栓按图纸位置先放置于气氨缓冲罐基础预留孔内,用汽车吊分别将气氨缓冲罐吊至各自基础上(注意管口方位),进行找正就位,找正要求:罐体横、纵向中心线允许偏差≤5mm;垂直度允许偏差:高度的 2/1000,且≤5mm
2)验收合格之后,申请对地脚螺栓孔进行灌浆,待混凝土强度达到要求后将地脚螺栓紧固牢靠
液氨蒸发器安装1)将地脚螺栓按图纸位置先放置于液氨蒸发器基础预留孔内,用汽车吊分别将液氨蒸发器吊至各自基础上(注意管口方位),进行找正就位,找正要求:液氨蒸发器横、纵向中心线允许偏差≤5mm;垂直度允许偏差:高度的 2/1000,且≤5mm
2)验收合格之后,
