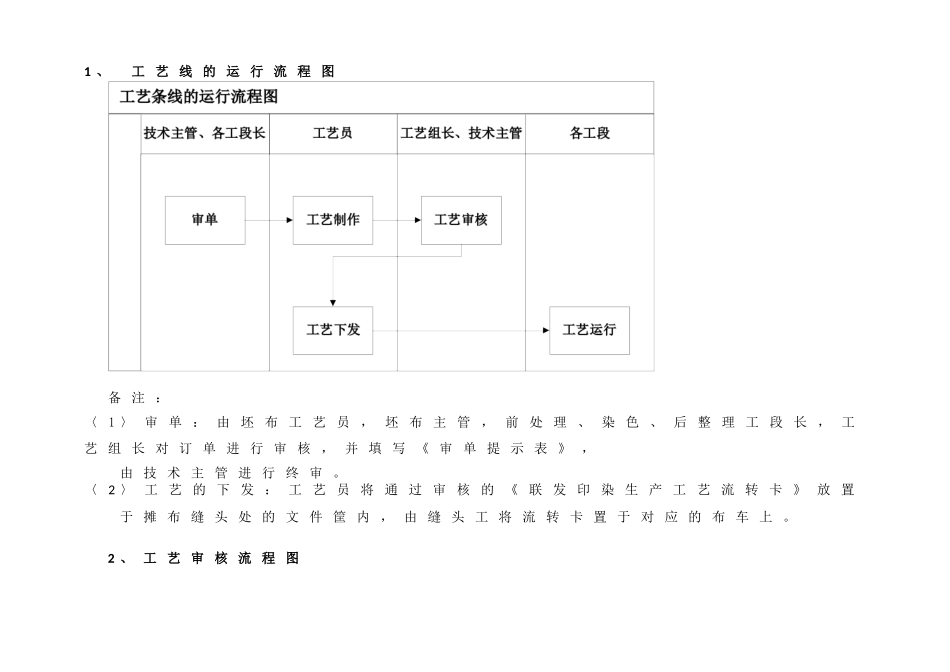

工艺条线流程梳理报告一、工艺条线的运行现状1、工艺线的运行流程图备注:〈1〉审单:由坯布工艺员,坯布主管,前处理、染色、后整理工段长,工艺组长对订单进行审核,并填写《审单提示表》,由技术主管进行终审
〈2〉工艺的下发:工艺员将通过审核的《联发印染生产工艺流转卡》放置于摊布缝头处的文件筐内,由缝头工将流转卡置于对应的布车上

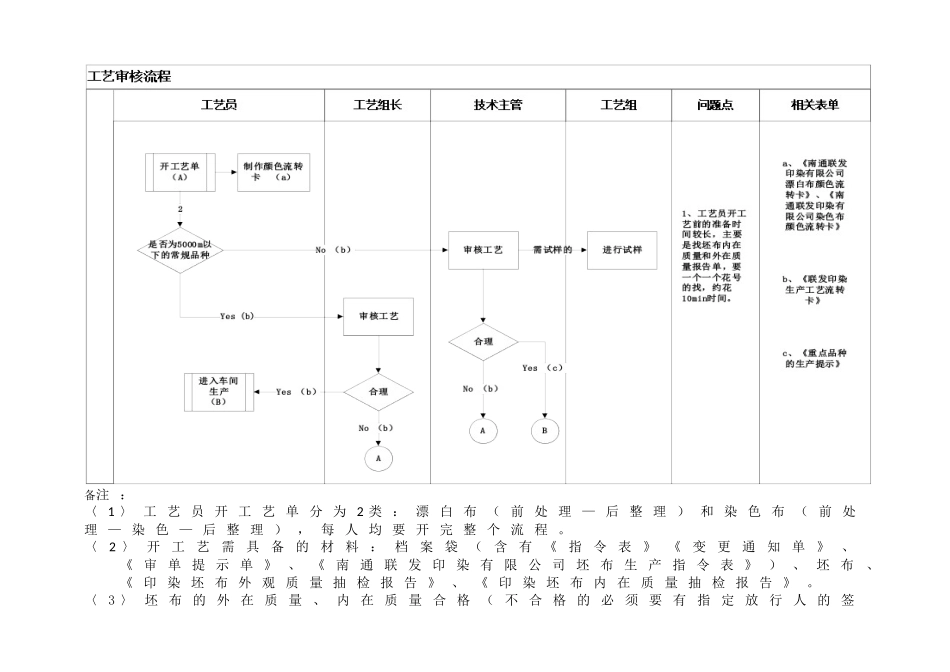

2、工艺审核流程图备注:〈1〉工艺员开工艺单分为2类:漂白布(前处理—后整理)和染色布(前处理—染色—后整理),每人均要开完整个流程
〈2〉开工艺需具备的材料:档案袋(含有《指令表》《变更通知单》、《审单提示单》、《南通联发印染有限公司坯布生产指令表》)、坯布、《印染坯布外观质量抽检报告》、《印染坯布内在质量抽检报告》
〈3〉坯布的外在质量、内在质量合格(不合格的必须要有指定放行人的签字:外在质量质检主管,外在质量技术主管)
〈4〉非常规品种为:特种整理、特殊组织
〈5〉试样必须在48小时内完成,不能完成的及时反馈给技术主管
3、大样、船样的颜色放行流程图备注:通常情况下,不赞同大样进行返工,因大样经过返工的话,做大货时的色光不好控制
除非色光偏差较大,由大样、船样工艺员鉴定通知染色工段进行返工,大样、船样工艺员无法鉴定的由技术主管进行鉴定
4、大样、船样与成品交接流程图5、返工流程图二、问题来源1、下发、回收的调查问卷;2、对相关岗位手册、文件的批注;3、对员工的访谈
三、问题汇总表序号问题提出人1工艺员开工艺前的准备工作花费时间较长,主要是前处理副工段找坯布内在质量报告和外观质量报告单,要一个一个花号的找,约花10min时间
长兼工艺员2助剂消耗应由哪个岗位统计较合适(机台组长/领班)
前处理领班3设备线人员未能对设备进行定期保养,例如:机台缝纫机,需要每天定时加油,而事实上没有;又如生产过程中出现的倒卷情况,会导致机台停车,导致停车档、变色、沾污、染
