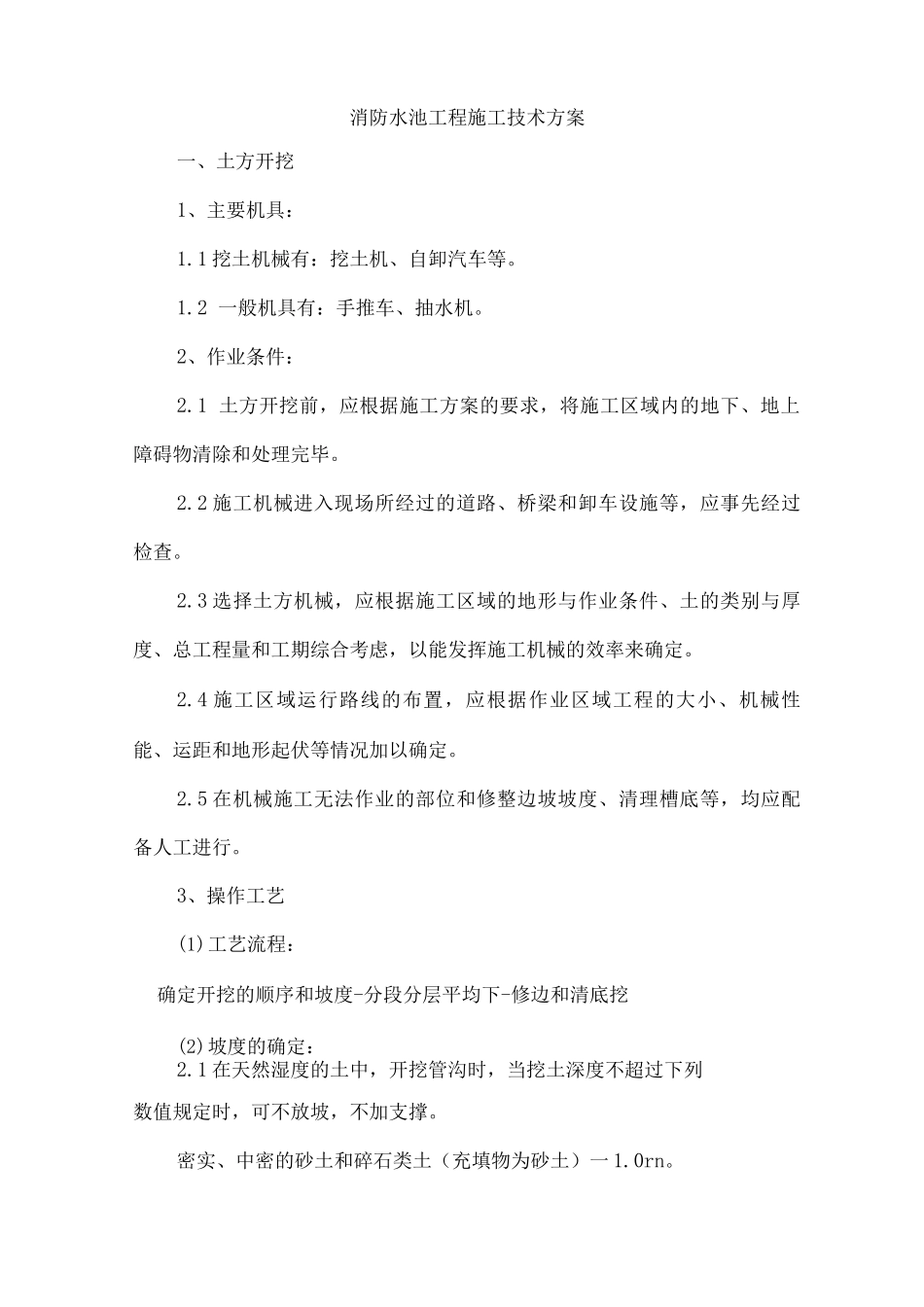

消防水池工程施工技术方案一、土方开挖1、主要机具:1.1 挖土机械有:挖土机、自卸汽车等。1.2 一般机具有:手推车、抽水机。2、作业条件:2.1 土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。2.2 施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查。2.3 选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定。2.4 施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。2.5 在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。3、操作工艺(1)工艺流程:确定开挖的顺序和坡度-分段分层平均下-修边和清底挖(2)坡度的确定:2.1 在天然湿度的土中,开挖管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。密实、中密的砂土和碎石类土(充填物为砂土)一 1.0rn。硬塑、可塑的粘质粉土及粉质粘土 一 1.25m。硬塑、可塑的粘土和碎石类土(充填物为粘性土)一 1.5m。2.1.4 坚硬性粘土一 2.0m。2.2 超过上述规定深度,在 5m 以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的管沟,必须放坡。(3)开挖管沟时,应合理确定开挖顺序、路线及开挖深度。3.1 采纳反铲、拉铲挖土机开挖管沟时,其施工方法有两种;端头挖土法:挖土机从管沟的端头以倒退行驶的方法进行开挖。自卸汽车配置在挖土机的两侧装运土。侧向挖土法:挖土机一面沿着管沟的一侧移动,自卸汽车在另一侧装运土。3.2 挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于管沟深度的 1/2。(4)土方开挖宜从上到下分层分段依次进行。随时作成一定坡势,以利泄水。4.l 在开挖过程中,应随时检查槽壁和边坡的状态。深度大于 1.5m 时,根据土质变化情况,应做好管沟的支撑准备,以防坍陷。4.2 开挖管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。暂留土层:一般铲运机、推土机挖土时,为 20cm 左右;挖土机用反铲、正铲和拉铲挖土时,为 30cm 左右为宜。4.3 在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。(5)修帮和清底。在距槽底设计标高 50cm 槽帮处,抄出水平线,钉上小木撅,然后用人工...
