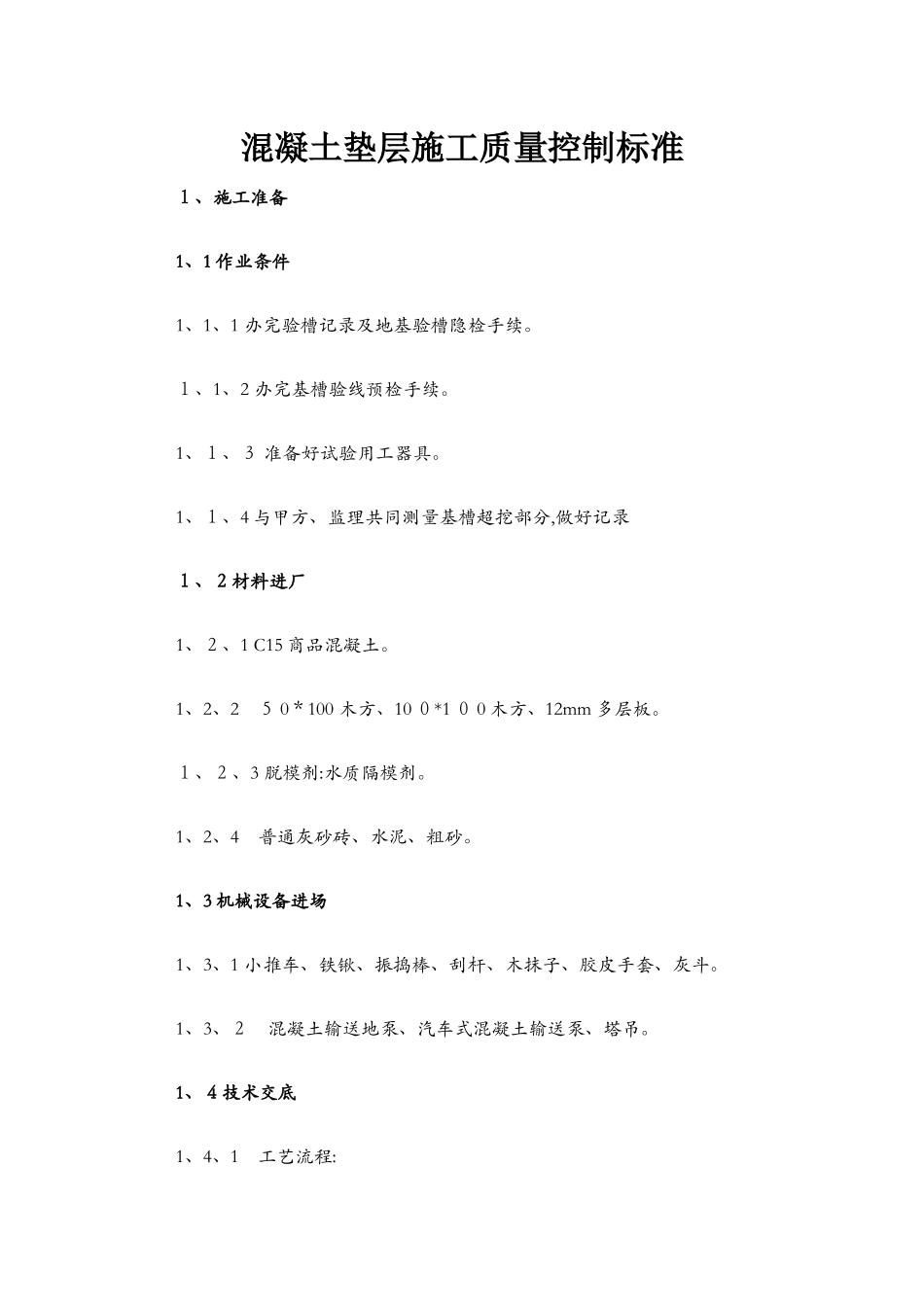

混凝土垫层施工质量控制标准1、施工准备1、1 作业条件 1、1、1 办完验槽记录及地基验槽隐检手续
1、1、2 办完基槽验线预检手续
1、1、3 准备好试验用工器具
1、1、4 与甲方、监理共同测量基槽超挖部分,做好记录 1、2材料进厂1、2、1 C15 商品混凝土
1、2、2 5 0*100 木方、10 0*1 0 0 木方、12mm 多层板
1、2、3 脱模剂:水质隔模剂
1、2、4 普通灰砂砖、水泥、粗砂
1、3 机械设备进场 1、3、1 小推车、铁锹、振捣棒、刮杆、木抹子、胶皮手套、灰斗
1、3、2 混凝土输送地泵、汽车式混凝土输送泵、塔吊
1、4技术交底1、4、1 工艺流程:基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→养护

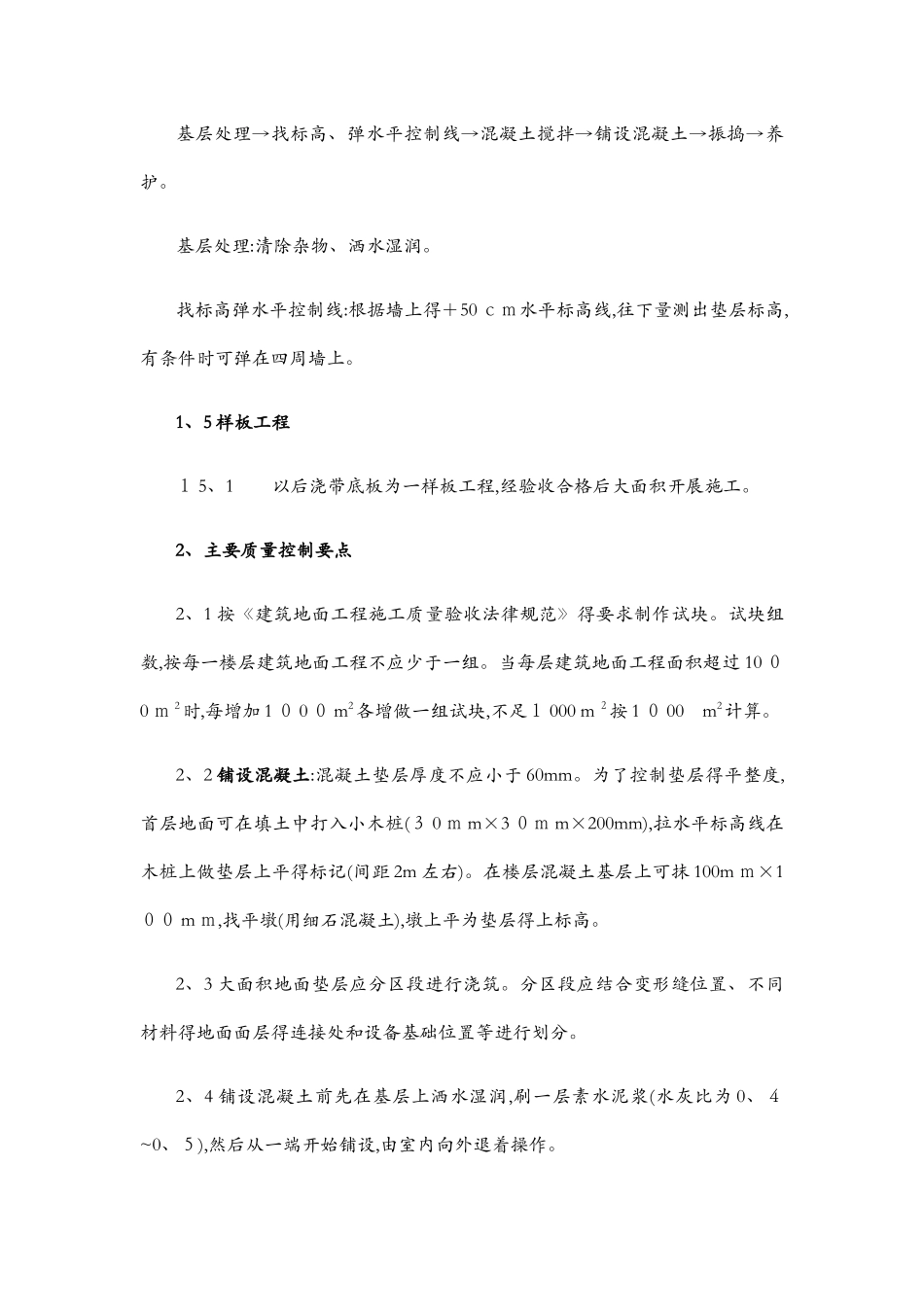

基层处理:清除杂物、洒水湿润
找标高弹水平控制线:根据墙上得+50 cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上
1、5 样板工程1 5、1 以后浇带底板为一样板工程,经验收合格后大面积开展施工
2、主要质量控制要点2、1 按《建筑地面工程施工质量验收法律规范》得要求制作试块
试块组数,按每一楼层建筑地面工程不应少于一组
当每层建筑地面工程面积超过 10 00 m 2时,每增加 1 0 0 0 m2各增做一组试块,不足1 000 m 2按 1 0 00 m2计算
2、2 铺设混凝土:混凝土垫层厚度不应小于 60mm
为了控制垫层得平整度,首层地面可在填土中打入小木桩(3 0 m m×3 0m m×200mm),拉水平标高线在木桩上做垫层上平得标记(间距 2m 左右)
在楼层混凝土基层上可抹 100m m×100 m m,找平墩(用细石混凝土),墩上平为垫层得上标高
2、3 大面积地面垫层应分区段进行浇筑
分区段应结合变形缝位置、不同材料得地面面层得连接处和设备基础位置等进行划分
2、4 铺设混凝土
