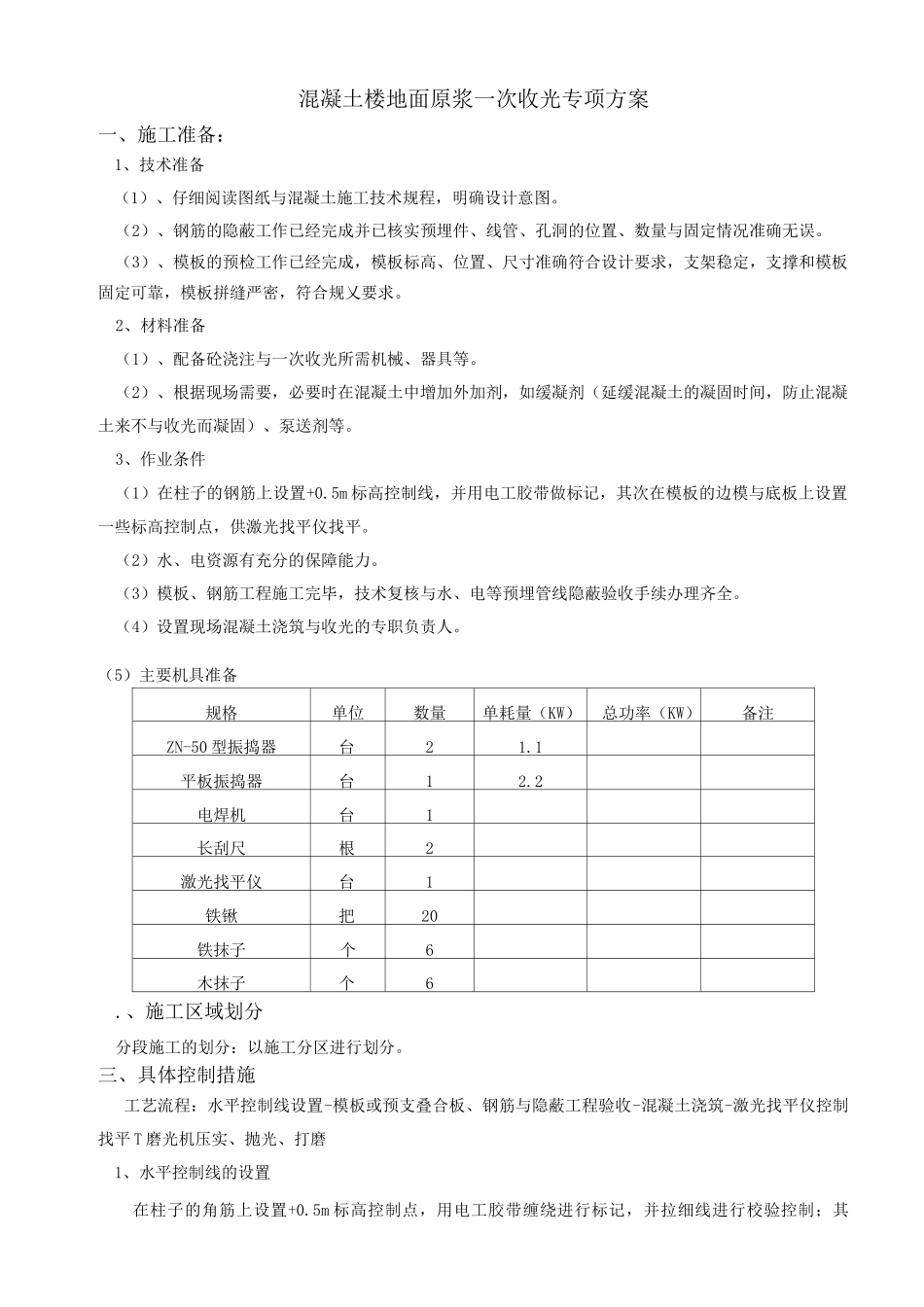

混凝土楼地面原浆一次收光专项方案一、施工准备:1、技术准备(1)、仔细阅读图纸与混凝土施工技术规程,明确设计意图。(2)、钢筋的隐蔽工作已经完成并已核实预埋件、线管、孔洞的位置、数量与固定情况准确无误。(3)、模板的预检工作已经完成,模板标高、位置、尺寸准确符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规乂要求。2、材料准备(1)、配备砼浇注与一次收光所需机械、器具等。(2)、根据现场需要,必要时在混凝土中增加外加剂,如缓凝剂(延缓混凝土的凝固时间,防止混凝土来不与收光而凝固)、泵送剂等。3、作业条件(1)在柱子的钢筋上设置+0.5m 标高控制线,并用电工胶带做标记,其次在模板的边模与底板上设置一些标高控制点,供激光找平仪找平。(2)水、电资源有充分的保障能力。(3)模板、钢筋工程施工完毕,技术复核与水、电等预埋管线隐蔽验收手续办理齐全。(4)设置现场混凝土浇筑与收光的专职负责人。(5)主要机具准备规格单位数量单耗量(KW)总功率(KW)备注ZN-50 型振捣器台21.1平板振捣器台12.2电焊机台1长刮尺根2激光找平仪台1铁锹把20铁抹子个6木抹子个6.、施工区域划分分段施工的划分:以施工分区进行划分。三、具体控制措施工艺流程:水平控制线设置-模板或预支叠合板、钢筋与隐蔽工程验收-混凝土浇筑-激光找平仪控制找平 T 磨光机压实、抛光、打磨1、水平控制线的设置在柱子的角筋上设置+0.5m 标高控制点,用电工胶带缠绕进行标记,并拉细线进行校验控制;其次,在模板的四周或底板上固定一些水平控制点进行标记,水平控制点的设置要可靠牢固,不容易被破坏。2、模板、钢筋与隐蔽工程验收在混凝土浇筑前,做好模板、钢筋、水电管线等隐蔽工程的验收工作,验收时,注意对标高控制点的成品保护,验收合格后,开始楼地面的混凝土浇筑。3.浇筑混凝土1)混凝土材料性能要求:混凝土抗压强度:C30;粗骨料最大粒径不超过 25mm;混凝土现场坍落度要求:140±20mm。含气量小于 2%。2)混凝土要求:使用输送泵输送混凝土;要求使用同一商混站的混凝土;混凝土泵车运输时间不宜超过 40 分钟;搅拌车的车次保持均匀。3)标高控制:设置控制标控制点:在楼面柱子钢筋上设置标高控制点,采纳“T”型钢筋卡具控制板板厚度,混凝土浇筑过程中随时拉线复核完成面的标高,并且同时用定制的“T”型钢筋卡具控制楼板厚度。混凝土提浆后也要用上面的方法二次复核标高和楼面厚度尺寸。4)混凝土铺设要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土楼地面原浆一次收光专项方案报告

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
