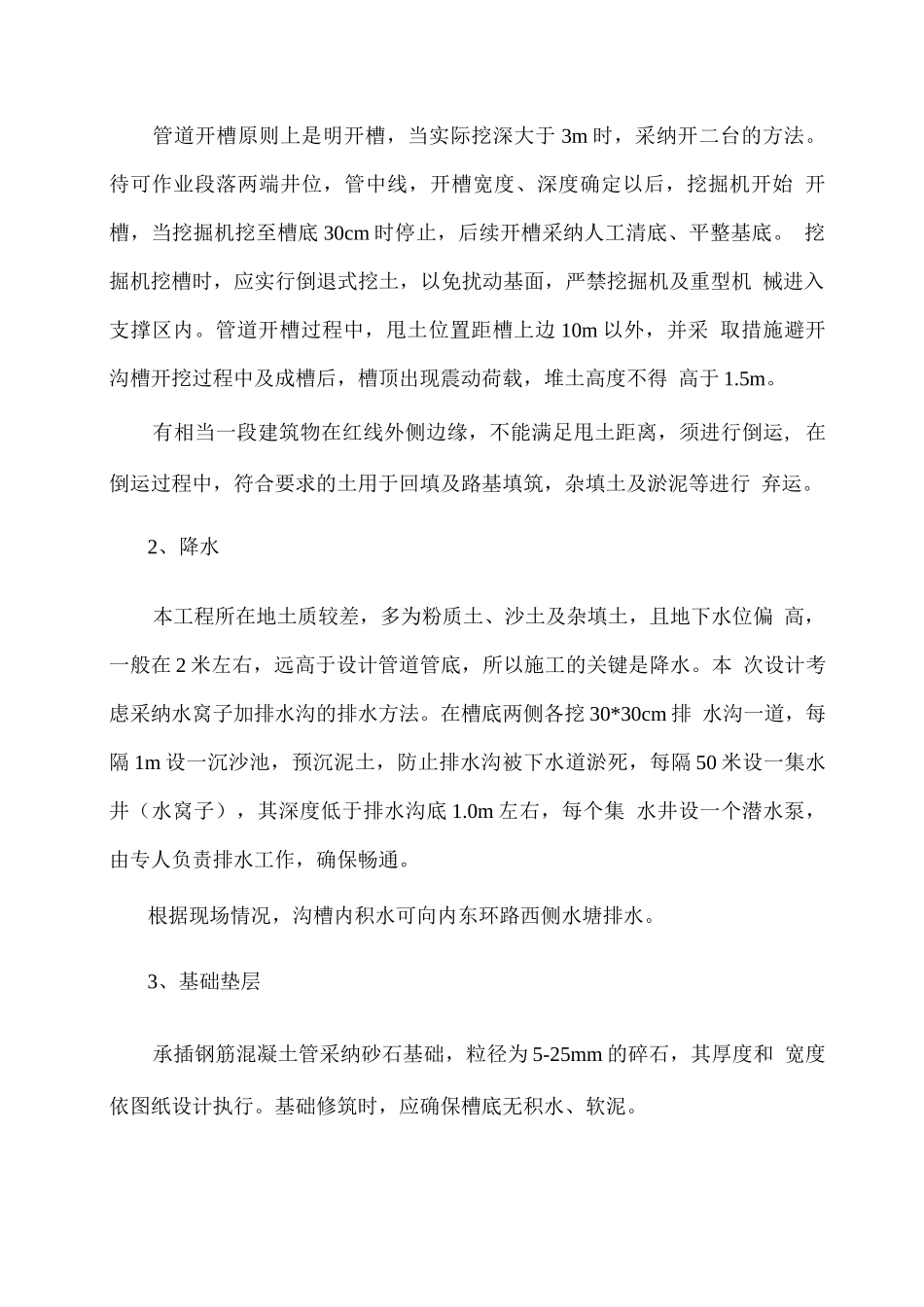

混凝土排水管道施工方案一、测量放线开工前,首先要作好平面控制点和高程控制点的引测和栓桩工作。为 确保测量精度,平面位置放线全部采纳全站仪。水准点交接后应进行复测, 复测结果满足施工法律规范要求并得到监理认可方可使用。完成以上工作以后,根据设计图纸说明:准确计算出雨、污水管道中 线坐标,开始对管线进行测量放线工作。二、现场调查1、地下物:完成排水管线测量放线工作以后,结合物探图,对现有管道及地下障 碍物进行细致的现场调查,并现场刨验,同时请现有管线主管部门进行现 场监督,若与本次设计管线发生冲突,及时通知设计解决。2、地上物:根据现场调查的现场情况,房屋拆迁情况依旧有相当一部分不到位, 在 9号路、20 号路 15 号路和规划环路段内还有相当一部分段落不能做排水 施工,为了抓紧工期,实行见缝插针的原则,首先确定有可施工的段落, 根据可施工段落的桩号推算两段井位,即实行段井位方法施工。三、主排水管线施工1、沟槽开挖管道开槽原则上是明开槽,当实际挖深大于 3m 时,采纳开二台的方法。 待可作业段落两端井位,管中线,开槽宽度、深度确定以后,挖掘机开始 开槽,当挖掘机挖至槽底 30cm 时停止,后续开槽采纳人工清底、平整基底。 挖掘机挖槽时,应实行倒退式挖土,以免扰动基面,严禁挖掘机及重型机 械进入支撑区内。管道开槽过程中,甩土位置距槽上边 10m 以外,并采 取措施避开沟槽开挖过程中及成槽后,槽顶出现震动荷载,堆土高度不得 高于 1.5m。有相当一段建筑物在红线外侧边缘,不能满足甩土距离,须进行倒运, 在倒运过程中,符合要求的土用于回填及路基填筑,杂填土及淤泥等进行 弃运。2、降水本工程所在地土质较差,多为粉质土、沙土及杂填土,且地下水位偏 高,一般在 2 米左右,远高于设计管道管底,所以施工的关键是降水。本 次设计考虑采纳水窝子加排水沟的排水方法。在槽底两侧各挖 30*30cm 排 水沟一道,每隔 1m 设一沉沙池,预沉泥土,防止排水沟被下水道淤死,每隔 50 米设一集水井(水窝子),其深度低于排水沟底 1.0m 左右,每个集 水井设一个潜水泵,由专人负责排水工作,确保畅通。根据现场情况,沟槽内积水可向内东环路西侧水塘排水。3、基础垫层承插钢筋混凝土管采纳砂石基础,粒径为 5-25mm 的碎石,其厚度和 宽度依图纸设计执行。基础修筑时,应确保槽底无积水、软泥。4、下管待基础做完后,根据管涵中心线及管边线人工配合吊车...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土管施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
