混凝土预制 U 形渠、渡槽施工方案一、U 型槽工程施工程序测量放样 T 渠道回填 T 渠槽开挖 T 土方外运、堆放 T 断面精修 T 交叉建筑物 T 尺寸预留 TU 槽砼浇筑 T 压顶与修整
二、主要施工技术方法1、施工准备在进行 U 型渠道施工前,应编制详细的施工组织设计
在衬砌施工前,应先将土方施工完成,并充分做好料场、拌场等施工场地的布置以及施工用电、用水、道路和施工机具、设备的准备工作
应对试验设备和施工设备进行检测和试运行,不符合要予以更换或调整
应作好永久性和临时性的应还排水设施,确保衬砌渠床符合施工要求
作为外模用,所以一定要按 U 型渠道外模整好
整形完成后就可以进入下一工序 U 型渠的现浇
由于该灌区渠道衬砌施工战线长,施施工场地点分散,渠道的布设因灌区地形条件不同而各异,施工前应合理确定施工管理机构位置,确定料场和拌合场地,对施工施工场地进行合理的布置,做好“三通一平”工作,并对施工所需设备进行检测和测试运行,假如不符合要求,应予以更换和调整
在施工条件极其艰苦,无实验仪器和设备的条件下,可以将试验委托有资质的实验机构进行
还应做好永久性和必要的临时性交通道路建设,为现浇砼 U 型渠道衬砌制造良好的施工条件
2、施工测量(1)高程控制桩设置:开工前使用水准仪和全站仪,沿渠道设置高程点,用以控制渠底高程和渠道比降
其测量精度应达到四等水准的要求,闭合精度要求控制在 20mm

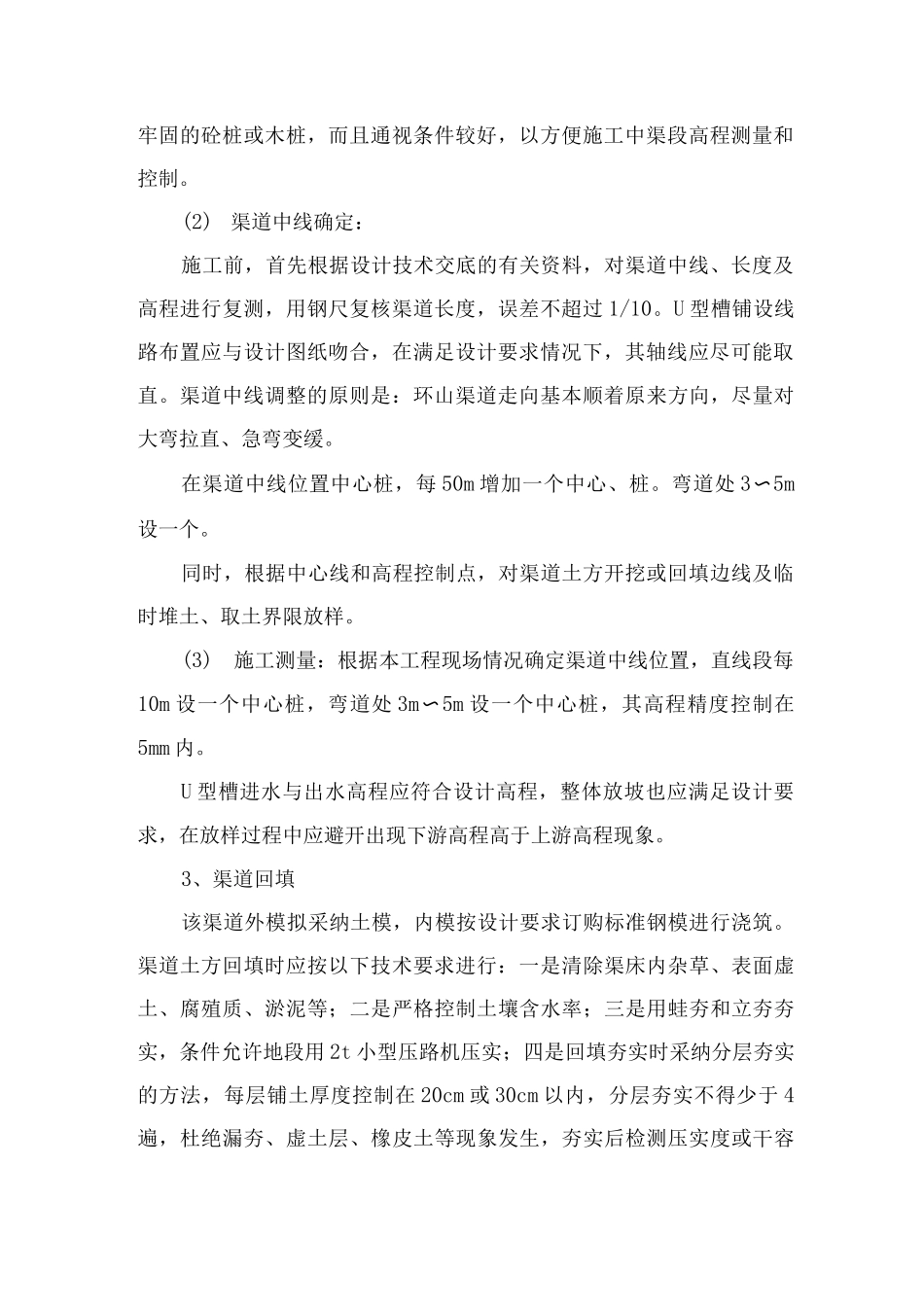

高程点一般在 2〜3 米设置一个,应埋设牢固的砼桩或木桩,而且通视条件较好,以方便施工中渠段高程测量和控制
(2)渠道中线确定:施工前,首先根据设计技术交底的有关资料,对渠道中线、长度及高程进行复测,用钢尺复核渠道长度,误差不超过 1/10
U 型槽铺设线路布置应与设计图纸吻合,在满足设计要求情况下,其轴线应尽可能取直
渠道中线调整的原则是:环山渠道走向基本顺着原来方向,尽量对大弯拉直
