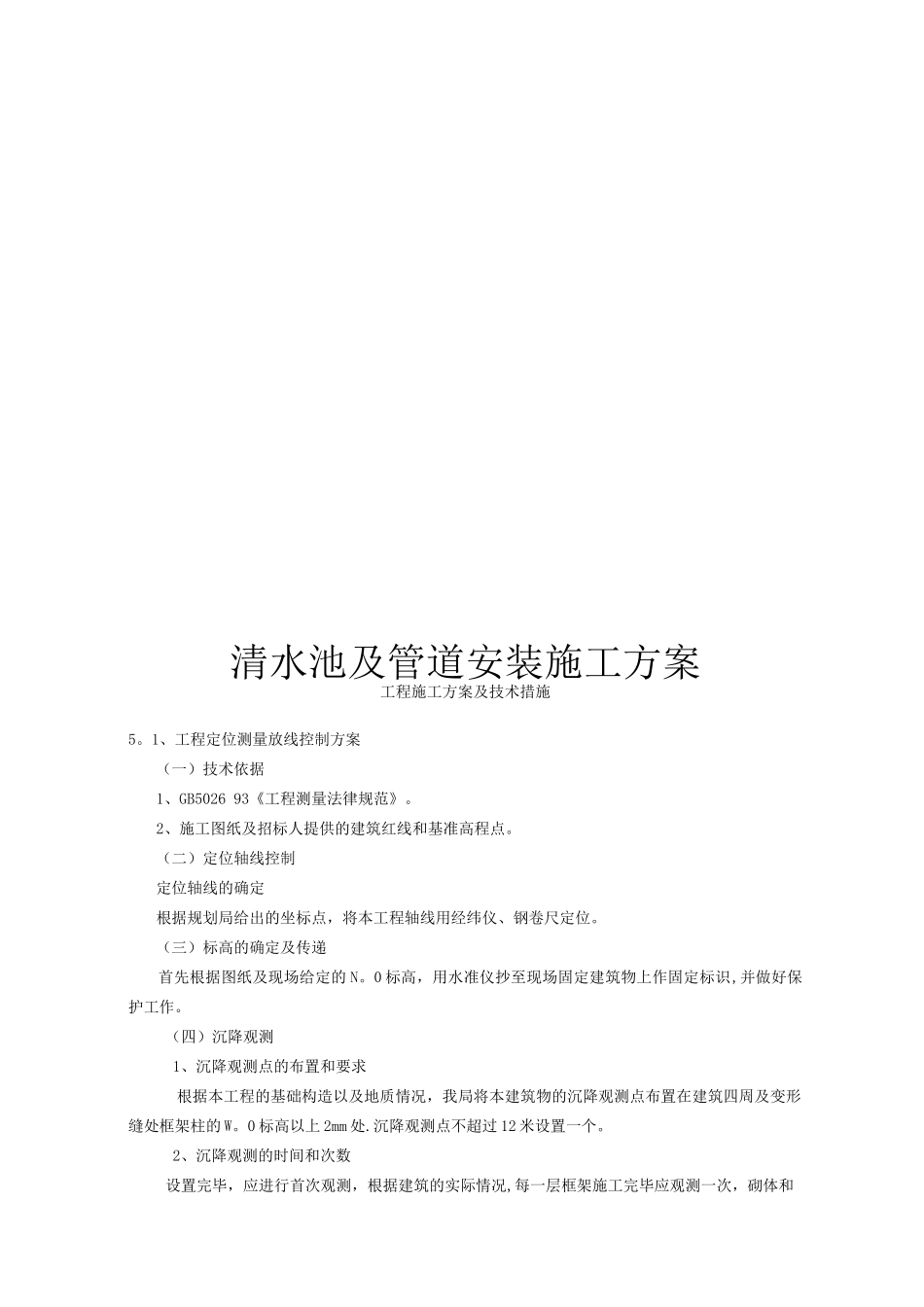

清水池及管道安装施工方案工程施工方案及技术措施5
1、工程定位测量放线控制方案(一)技术依据1、GB5026 93《工程测量法律规范》
2、施工图纸及招标人提供的建筑红线和基准高程点
(二)定位轴线控制定位轴线的确定根据规划局给出的坐标点,将本工程轴线用经纬仪、钢卷尺定位
(三)标高的确定及传递首先根据图纸及现场给定的 N
0 标高,用水准仪抄至现场固定建筑物上作固定标识,并做好保护工作
(四)沉降观测1、沉降观测点的布置和要求根据本工程的基础构造以及地质情况,我局将本建筑物的沉降观测点布置在建筑四周及变形缝处框架柱的 W
0 标高以上 2mm 处
沉降观测点不超过 12 米设置一个
2、沉降观测的时间和次数设置完毕,应进行首次观测,根据建筑的实际情况,每一层框架施工完毕应观测一次,砌体和装饰工程施工完毕后观测一次,然后到全部竣工后观测一次

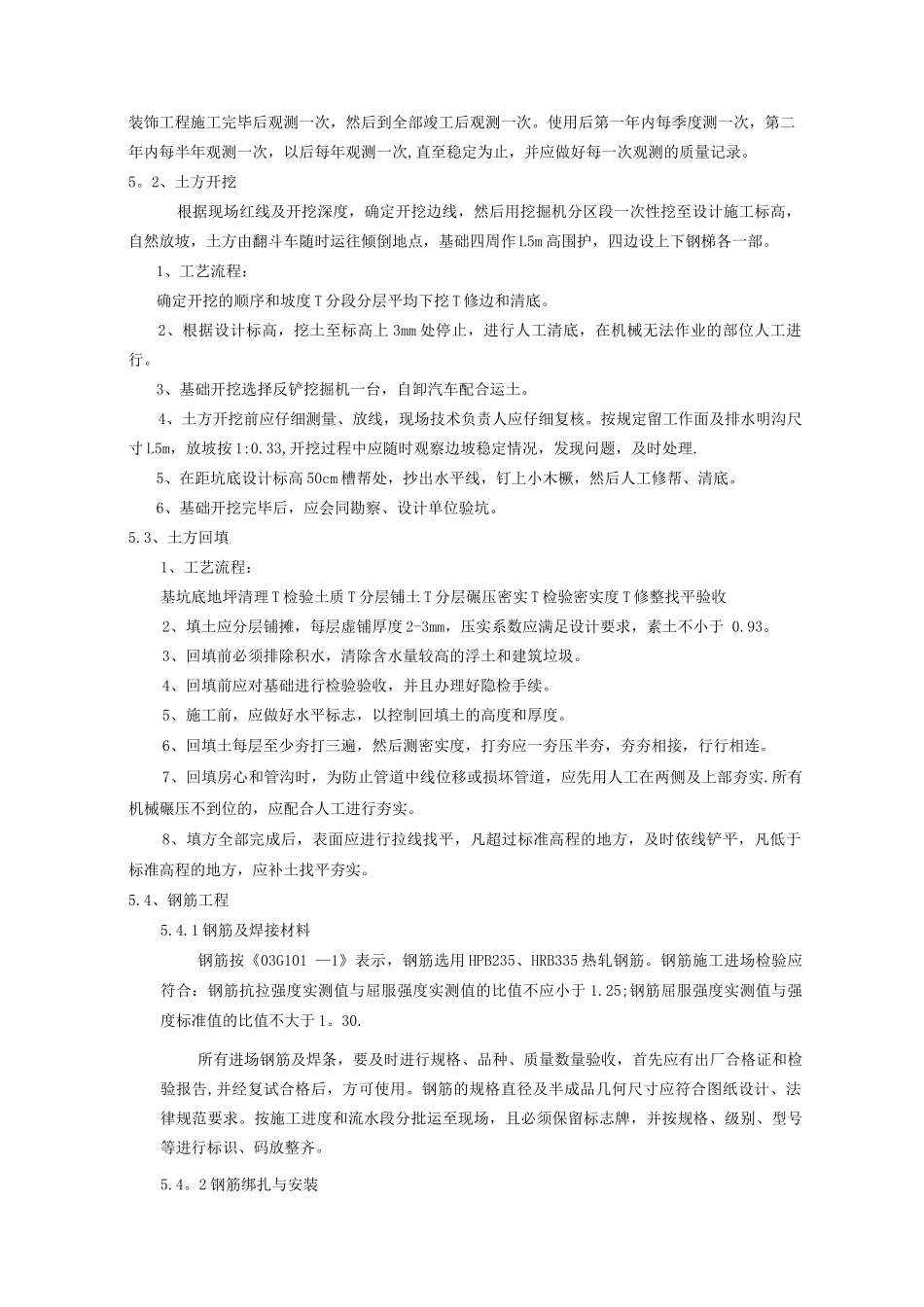

使用后第一年内每季度测一次,第二年内每半年观测一次,以后每年观测一次,直至稳定为止,并应做好每一次观测的质量记录
2、土方开挖根据现场红线及开挖深度,确定开挖边线,然后用挖掘机分区段一次性挖至设计施工标高,自然放坡,土方由翻斗车随时运往倾倒地点,基础四周作 L5m 高围护,四边设上下钢梯各一部
1、工艺流程:确定开挖的顺序和坡度 T 分段分层平均下挖 T 修边和清底
2、根据设计标高,挖土至标高上 3mm 处停止,进行人工清底,在机械无法作业的部位人工进行
3、基础开挖选择反铲挖掘机一台,自卸汽车配合运土
4、土方开挖前应仔细测量、放线,现场技术负责人应仔细复核
按规定留工作面及排水明沟尺寸 L5m,放坡按 1:0
33,开挖过程中应随时观察边坡稳定情况,发现问题,及时处理
5、在距坑底设计标高 50cm 槽帮处,抄出水平线,钉上小木橛,然后人工修帮、清底
6、基础开挖完毕后,应会同勘察、设计单位验坑

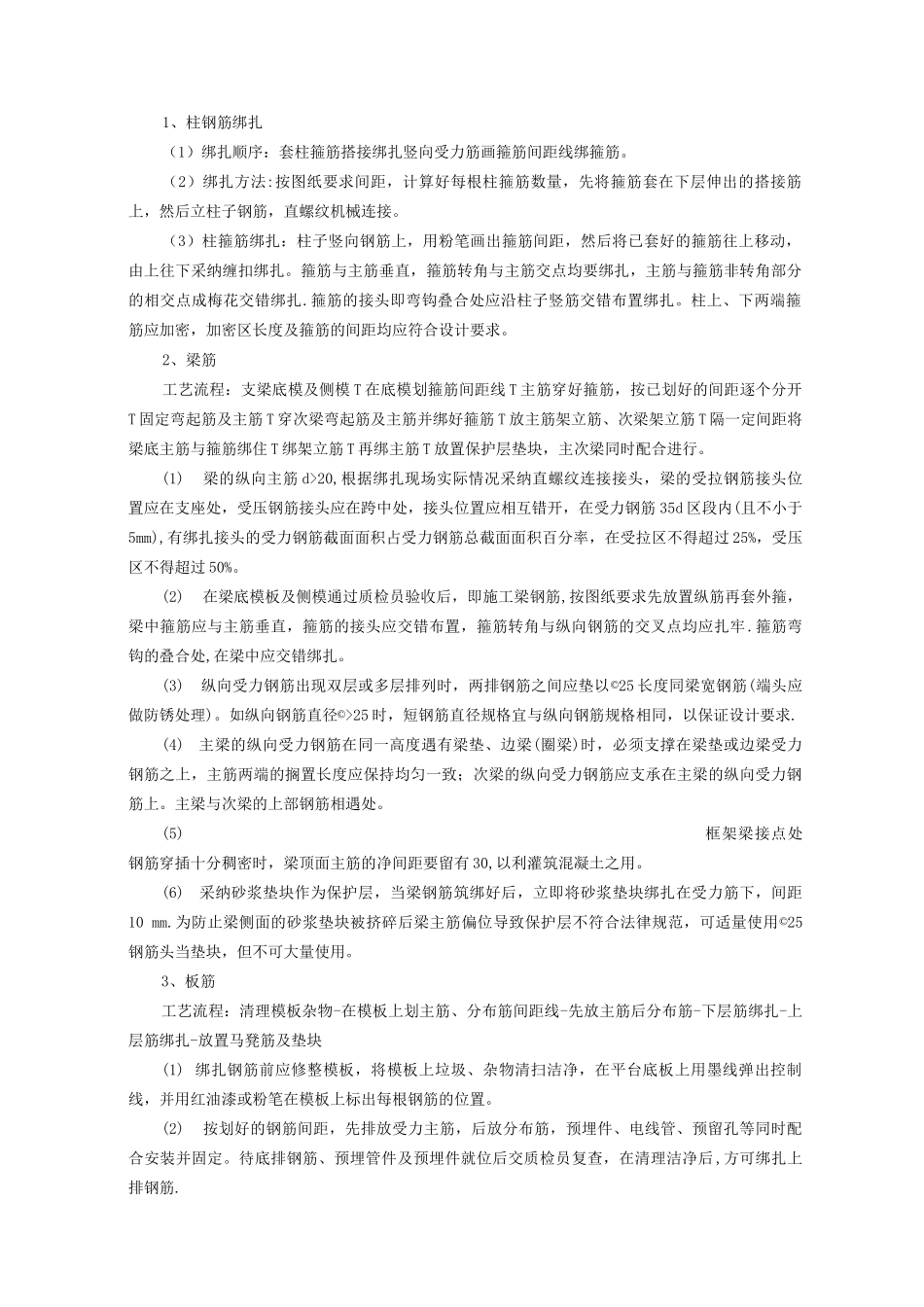

3、土方回填1、工艺流程:
