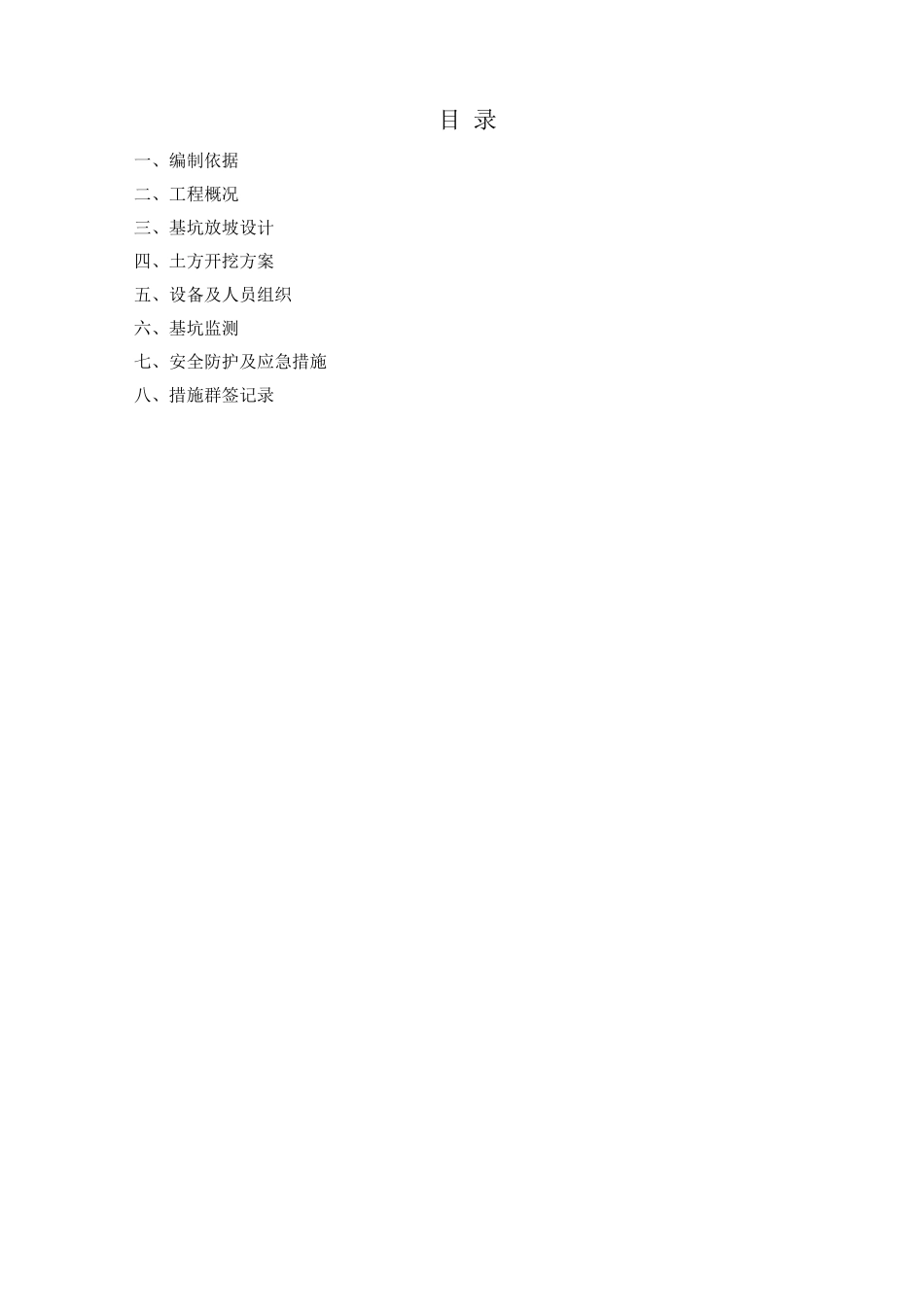

目 录一、编制依据二、工程概况三、基坑放坡设计四、土方开挖方案五、设备及人员组织六、基坑监测七、安全防护及应急措施八、措施群签记录一、编制依据1、一分厂工艺升级改造清水池图纸
2、一分厂岩土工程地质勘察报告
3、建筑基坑支护技术规程(JGJ120-99);5、《建筑基坑工程监测技术法律规范》(GB50497-29);6、《混凝土结构工程施工及验收法律规范》(GB50204 22);7、《建筑边坡工程技术法律规范》(GB50330—22)二、工程概况1、总体概况本工程为中国平煤神马集团供水总厂一分厂工艺系统升级改造清水池工程,位于供水总厂一分厂西侧,原一处库房位置
本工程为两座联建钢筋混凝土清水池,每个清水池内壁净长 40m,净宽 15m,壁厚 3mm,南北向放置,自西向东排列四个相同的清水池,每个清水池与相邻清水池外壁留缝宽度为 6cm,总尺寸东西方向为 62
58m,南北向长度为 15
水池为钢筋混凝土结构,垫层 C15,池体 C30,池体防水等级为二级,抗渗标号为 S6,底板与池壁厚均 3mm,底板埋深约 4
8m 左右,顶板厚220mm,顶板下为钢筋混凝土柱子,柱子钢筋生根于底板,柱子局部之间砌筑导流墙,墙体为240mm 厚烧结实心砖,M10 水泥砂浆
底板保护层厚度 40mm,顶板顶、柱、池壁保护层为 30mm,顶板底为 25mm
抗震设防烈度 6 度,二类场地,士 0
0 相当于绝对标高 134
m,挖深约 4
2、基坑概况本次基坑开挖涉及的主要是 4 个清水池,基坑开挖深度约 4
8m(自然地坪以下);根据地质报告,地下水量不大,土质为碎石土,可采纳放坡方式进行开挖

三、基坑放坡设计1、基坑放坡设计:(1)在确保基坑安全的前提下,做到经济、合理,满足国家建设工程的有关法规和法律规范要求,施工可行、方便,尽量缩短工期,满足土方开挖及水池施工的技术
