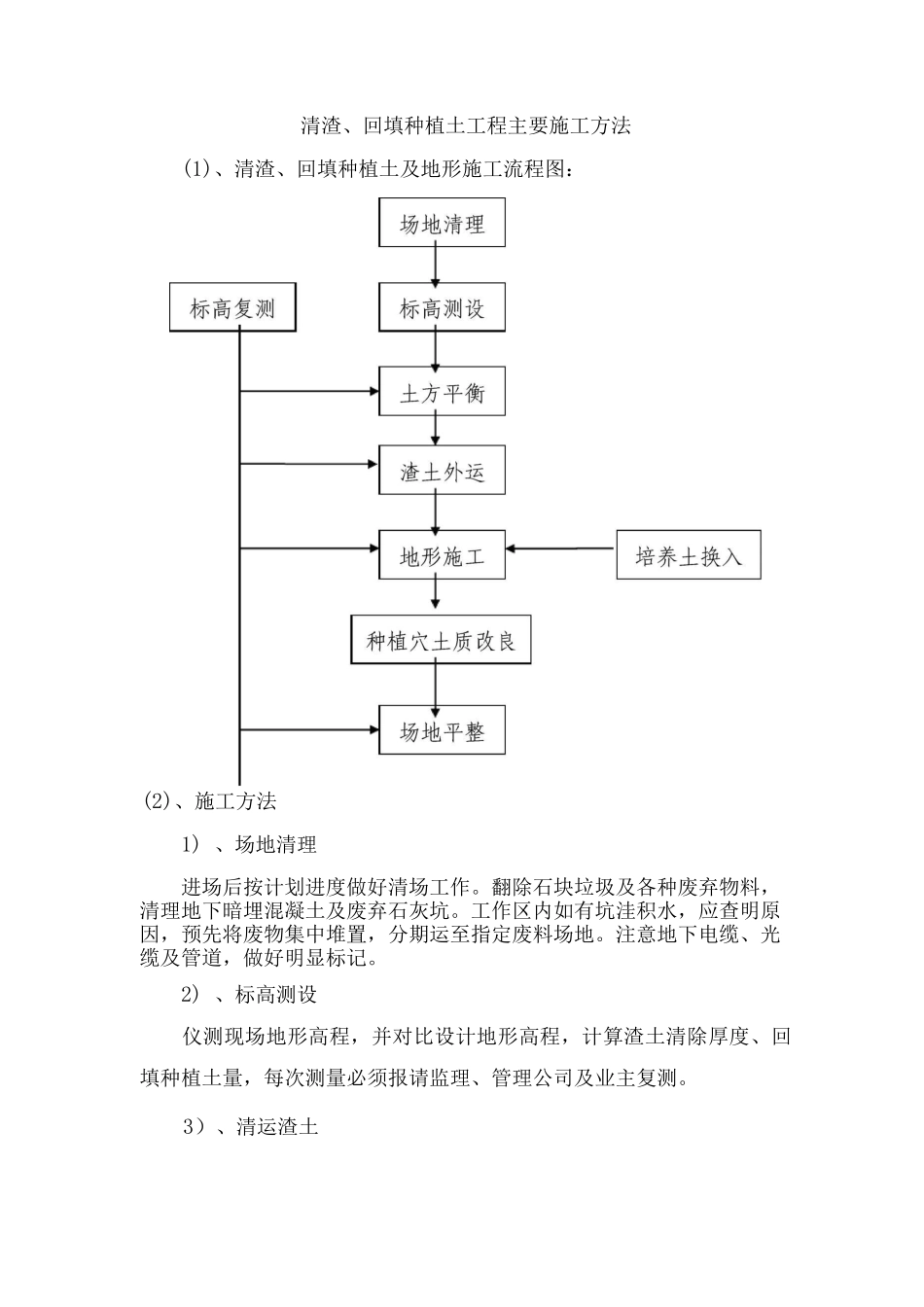

清渣、回填种植土工程主要施工方法

清渣、回填种植土工程主要施工方法_第1页
1/2
清渣、回填种植土工程主要施工方法_第2页
2/2

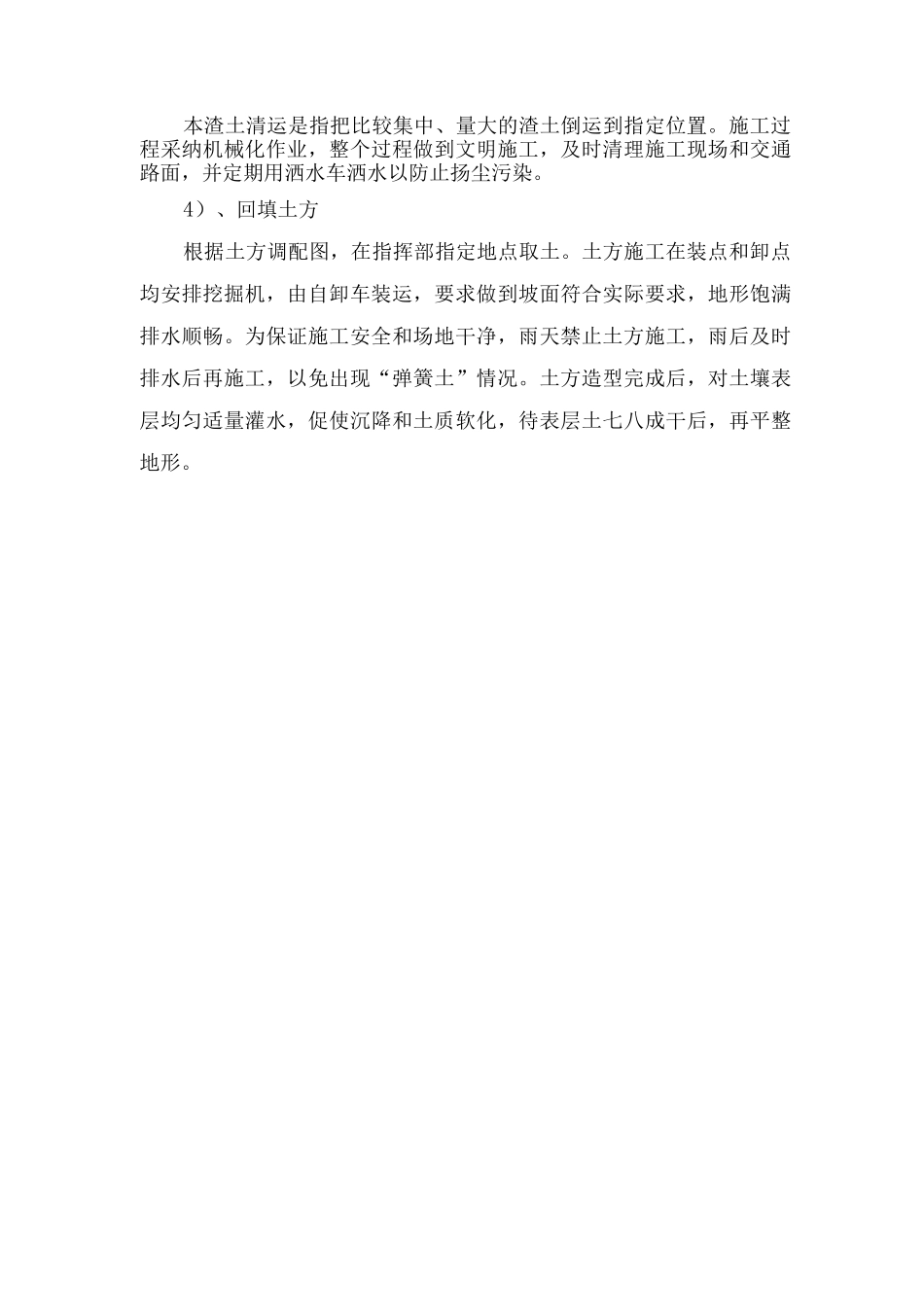

清渣、回填种植土工程主要施工方法(1)、清渣、回填种植土及地形施工流程图:(2)、施工方法1) 、场地清理进场后按计划进度做好清场工作。翻除石块垃圾及各种废弃物料,清理地下暗埋混凝土及废弃石灰坑。工作区内如有坑洼积水,应查明原因,预先将废物集中堆置,分期运至指定废料场地。注意地下电缆、光缆及管道,做好明显标记。2) 、标高测设仪测现场地形高程,并对比设计地形高程,计算渣土清除厚度、回填种植土量,每次测量必须报请监理、管理公司及业主复测。3)、清运渣土本渣土清运是指把比较集中、量大的渣土倒运到指定位置。施工过程采纳机械化作业,整个过程做到文明施工,及时清理施工现场和交通路面,并定期用洒水车洒水以防止扬尘污染。4)、回填土方根据土方调配图,在指挥部指定地点取土。土方施工在装点和卸点均安排挖掘机,由自卸车装运,要求做到坡面符合实际要求,地形饱满排水顺畅。为保证施工安全和场地干净,雨天禁止土方施工,雨后及时排水后再施工,以免出现“弹簧土”情况。土方造型完成后,对土壤表层均匀适量灌水,促使沉降和土质软化,待表层土七八成干后,再平整地形。
