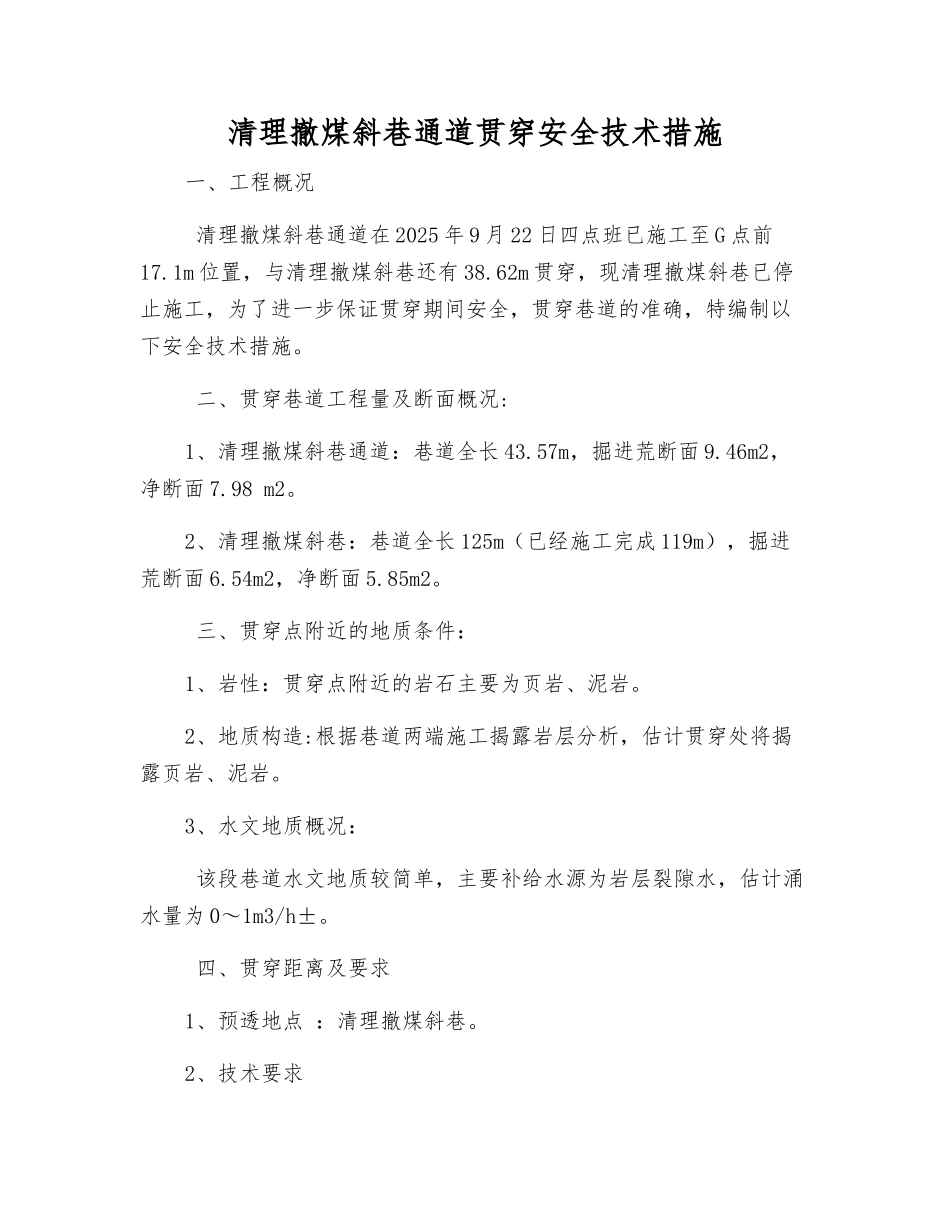

清理撤煤斜巷通道贯穿安全技术措施一、工程概况 清理撤煤斜巷通道在 2025 年 9 月 22 日四点班已施工至 G 点前17
1m 位置,与清理撤煤斜巷还有 38
62m 贯穿,现清理撤煤斜巷已停止施工,为了进一步保证贯穿期间安全,贯穿巷道的准确,特编制以下安全技术措施
二、贯穿巷道工程量及断面概况:1、清理撤煤斜巷通道:巷道全长 43
57m,掘进荒断面 9
46m2,净断面 7
2、清理撤煤斜巷:巷道全长 125m(已经施工完成 119m),掘进荒断面 6
54m2,净断面 5
三、贯穿点附近的地质条件:1、岩性:贯穿点附近的岩石主要为页岩、泥岩
2、地质构造:根据巷道两端施工揭露岩层分析,估计贯穿处将揭露页岩、泥岩
3、水文地质概况: 该段巷道水文地质较简单,主要补给水源为岩层裂隙水,估计涌水量为 0~1m3/h±
四、贯穿距离及要求1、预透地点 :清理撤煤斜巷

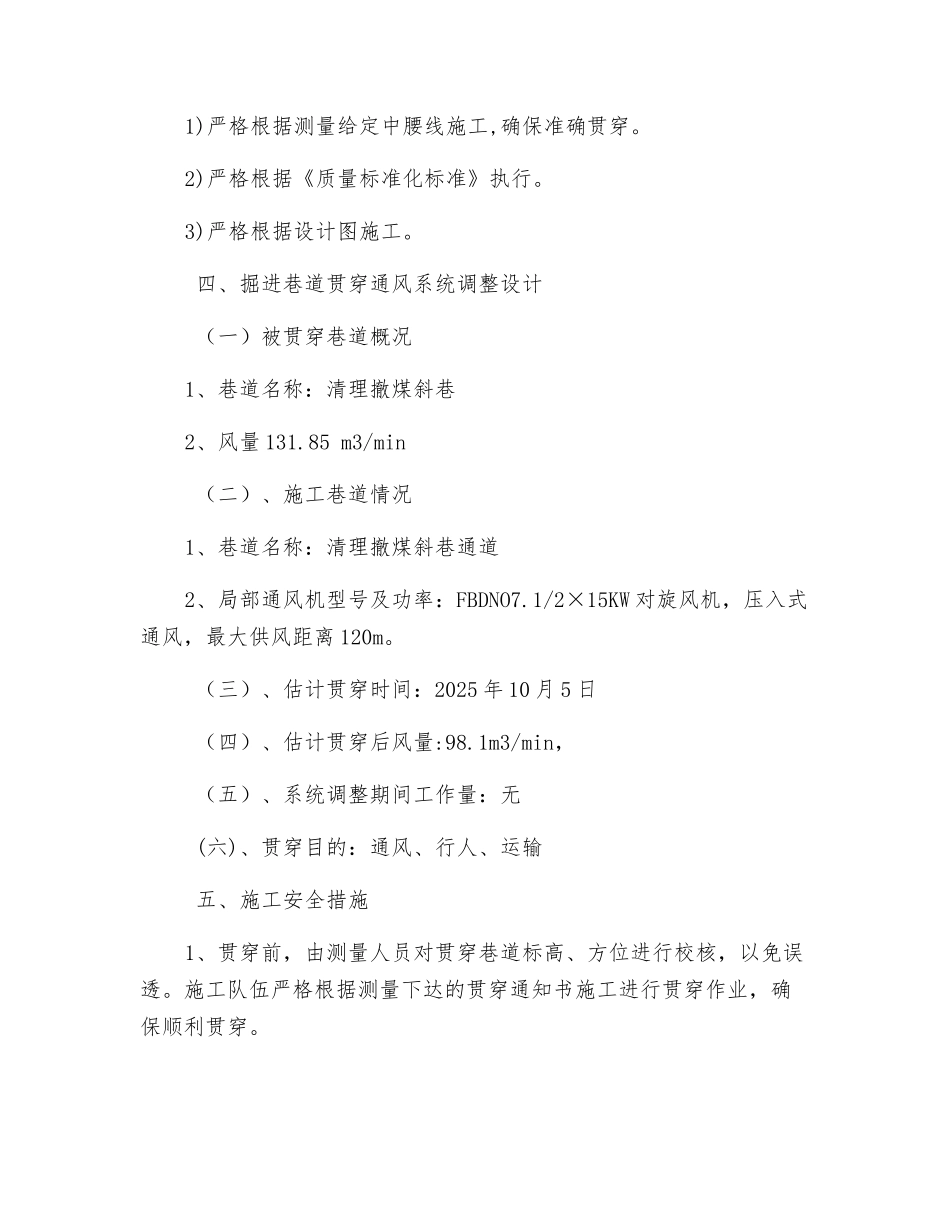

2、技术要求1)严格根据测量给定中腰线施工,确保准确贯穿
2)严格根据《质量标准化标准》执行
3)严格根据设计图施工
四、掘进巷道贯穿通风系统调整设计 (一)被贯穿巷道概况1、巷道名称:清理撤煤斜巷2、风量 131
85 m3/min (二)、施工巷道情况1、巷道名称:清理撤煤斜巷通道2、局部通风机型号及功率:FBDNO7
1/2×15KW 对旋风机,压入式通风,最大供风距离 120m
(三)、估计贯穿时间:2025 年 10 月 5 日 (四)、估计贯穿后风量:98
1m3/min, (五)、系统调整期间工作量:无 (六)、贯穿目的:通风、行人、运输 五、施工安全措施1、贯穿前,由测量人员对贯穿巷道标高、方位进行校核,以免误透
施工队伍严格根据测量下达的贯穿通知书施工进行贯穿作业,确保顺利贯穿

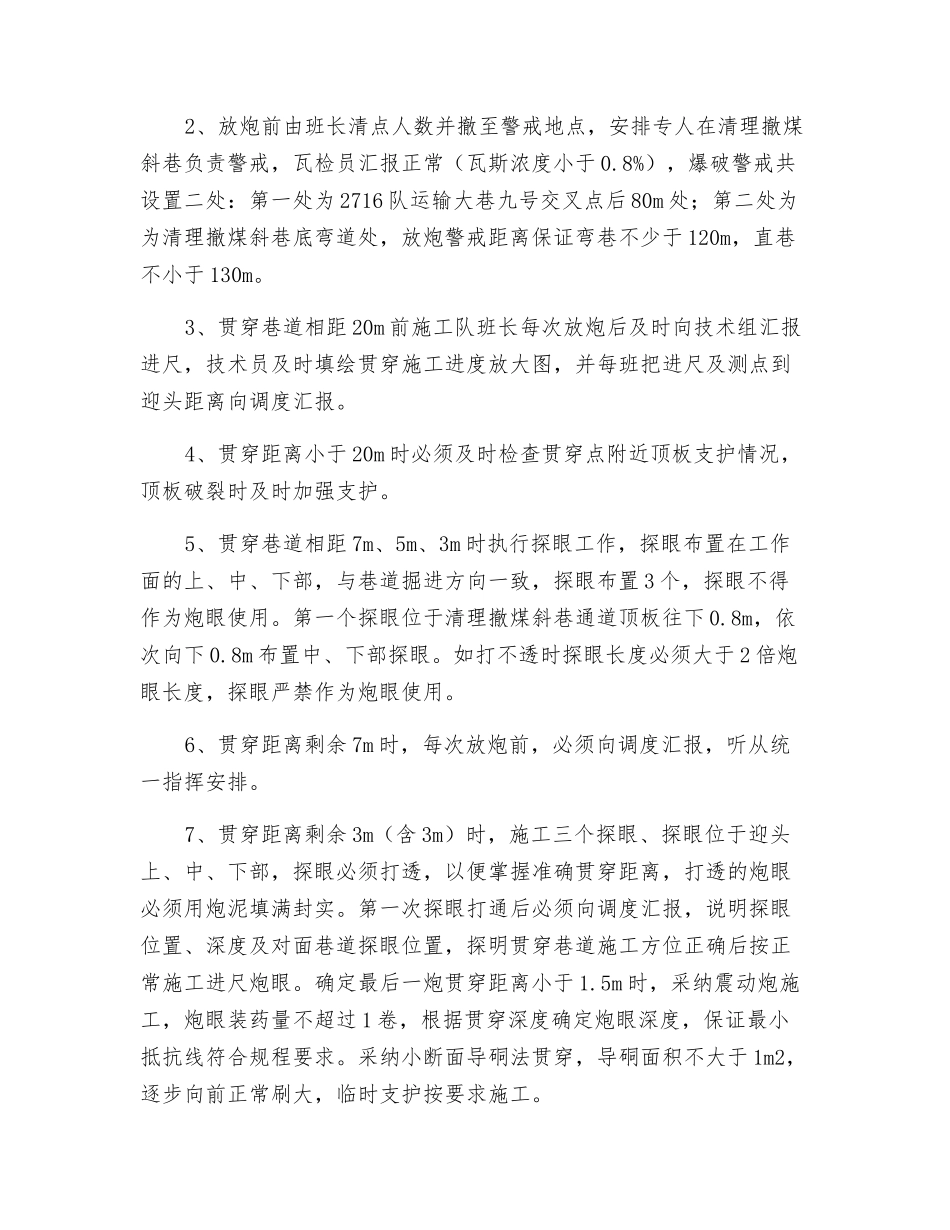

2、放炮前由班长清点人数并撤至警戒地点,安排专人在清理撤煤斜巷负责警戒,瓦检员汇报
