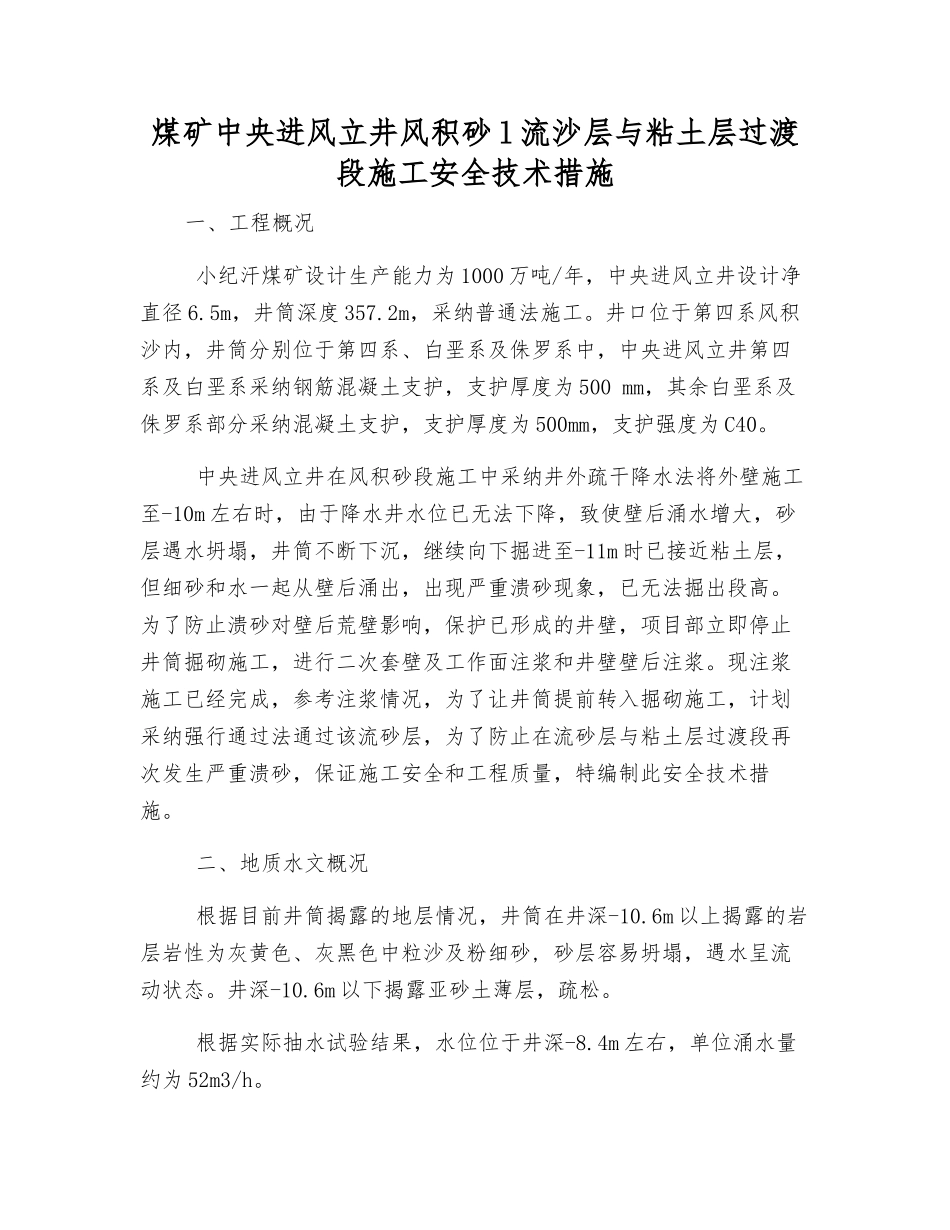

煤矿中央进风立井风积砂 l 流沙层与粘土层过渡段施工安全技术措施一、工程概况 小纪汗煤矿设计生产能力为 1000 万吨/年,中央进风立井设计净直径 6
5m,井筒深度 357
2m,采纳普通法施工
井口位于第四系风积沙内,井筒分别位于第四系、白垩系及侏罗系中,中央进风立井第四系及白垩系采纳钢筋混凝土支护,支护厚度为 500 mm,其余白垩系及侏罗系部分采纳混凝土支护,支护厚度为 500mm,支护强度为 C40
中央进风立井在风积砂段施工中采纳井外疏干降水法将外壁施工至-10m 左右时,由于降水井水位已无法下降,致使壁后涌水增大,砂层遇水坍塌,井筒不断下沉,继续向下掘进至-11m 时已接近粘土层,但细砂和水一起从壁后涌出,出现严重溃砂现象,已无法掘出段高
为了防止溃砂对壁后荒壁影响,保护已形成的井壁,项目部立即停止井筒掘砌施工,进行二次套壁及工作面注浆和井壁壁后注浆
现注浆施工已经完成,参考注浆情况,为了让井筒提前转入掘砌施工,计划采纳强行通过法通过该流砂层,为了防止在流砂层与粘土层过渡段再次发生严重溃砂,保证施工安全和工程质量,特编制此安全技术措施

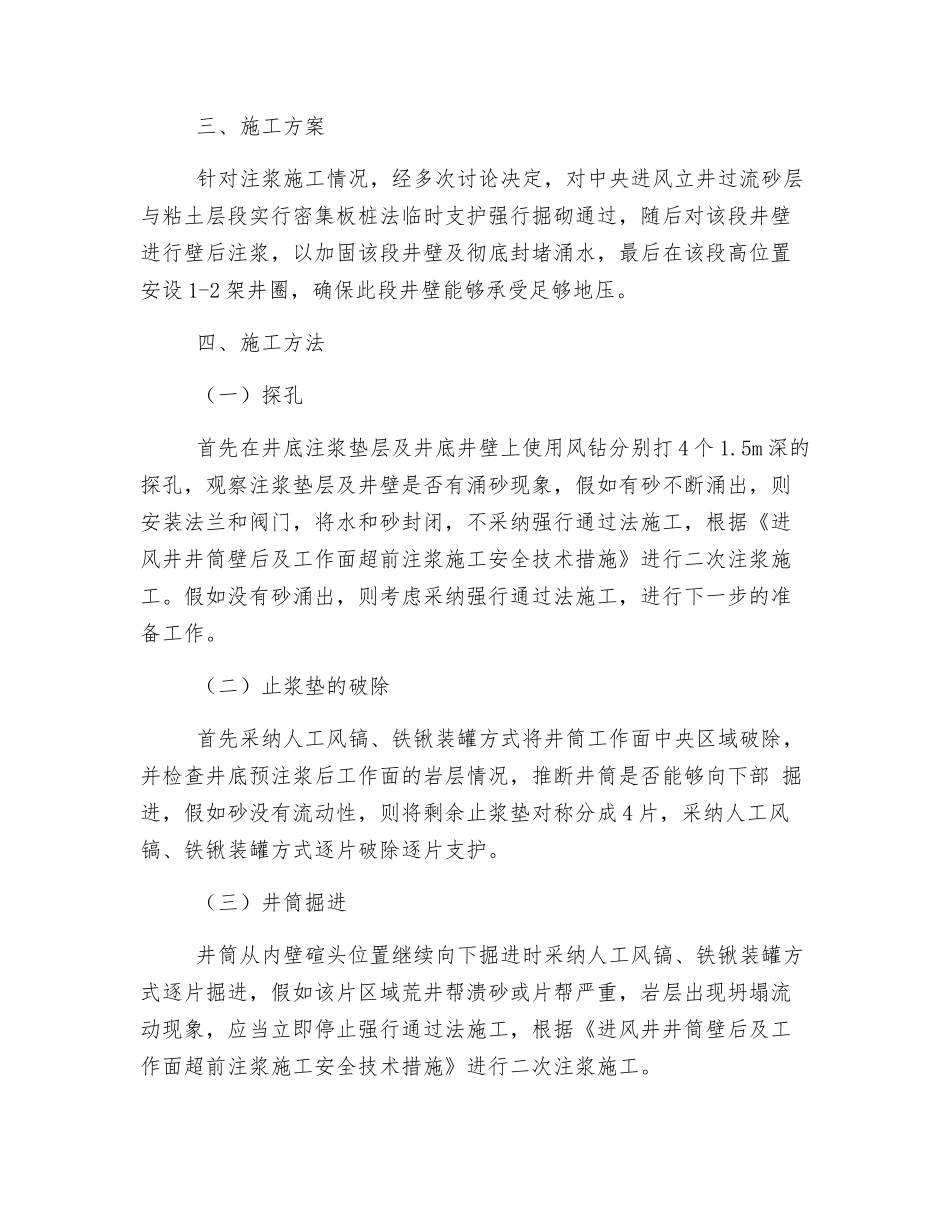

二、地质水文概况 根据目前井筒揭露的地层情况,井筒在井深-10
6m 以上揭露的岩层岩性为灰黄色、灰黑色中粒沙及粉细砂, 砂层容易坍塌,遇水呈流动状态
6m 以下揭露亚砂土薄层,疏松
根据实际抽水试验结果,水位位于井深-8
4m 左右,单位涌水量约为 52m3/h

三、施工方案 针对注浆施工情况,经多次讨论决定,对中央进风立井过流砂层与粘土层段实行密集板桩法临时支护强行掘砌通过,随后对该段井壁进行壁后注浆,以加固该段井壁及彻底封堵涌水,最后在该段高位置安设 1-2 架井圈,确保此段井壁能够承受足够地压
四、施工方法 (一)探孔 首先在井底注浆垫层及井底井壁上使用风钻分别打 4 个 1
5m 深的探孔,观察注
