独基、条基土方开挖 施工方案 报审表工程名称:镇远县芽溪汽车站 编号:致:贵州建工监理咨询有限公司 (监理公司)我单位已经完成了镇远县芽溪汽车站独基、条基土方开挖施工方案编制,并经我单位上级技术负责人审核批准,请予以审查
附件:独基、条基土方开挖施工方案 施工单位(章) 技术负责人 项目经理 日 期 专业监理工程师审查意见: 专业监理工程师 日 期 总监理工程师审查意见: 项目监理机构 总监理工程师 日 期 镇远县芽溪汽车站 独 基、条 基 土 方 开 挖 施 工 方 案 编制: 审核: 审批意见: 公司技术负责人: 贵州靖沣建筑工程有限公司 年 月 日独基、条基土方开挖施工方案第 1 章 工程概况及施工方案一、工程概况1、本工程为镇远县芽溪汽车站项目, 结构类型:框架结构,地下 1 层,地上 4 层,总建筑面积为 1 4 7 9 4、41 平方米,建筑总高度 17、4 米,建筑耐火等级为一级,为六度抗震设防工程,建筑结构安全等级为二级,地基基础设计等级为甲级,建筑抗震设防类别为乙类,结构设计使用年限为五十年
2、基础结构形式为独基、条基及部分孔桩基础
二、编制依据:1、工程岩土工程详见勘察报告
2、本工程施工图
3、建筑地基基础工程施质量验收法律规范(GB5020 2-2 0 02)4国家现行建筑安装工程施工及验收法律规范、规程
三、土方施工指导思想:1、土方工程施工前应进行挖、填方得平衡计算,综合考虑土方运距最短,运程合理,做好土方平衡调配,减少重复挖运
2、土方工程施工,应常常测量与校核平面位置,水平标高与边坡度
土方不应堆 在基坑边缘
四、土方施工工艺:(一)、基础开挖1、开挖准备工作:1、1 施工现场及地下、地上障碍物清除处理完毕
1、2 建筑物位置得标准边轴线桩1、3 排水降水设施准备就绪
1、4 夜间施工照明已安装好

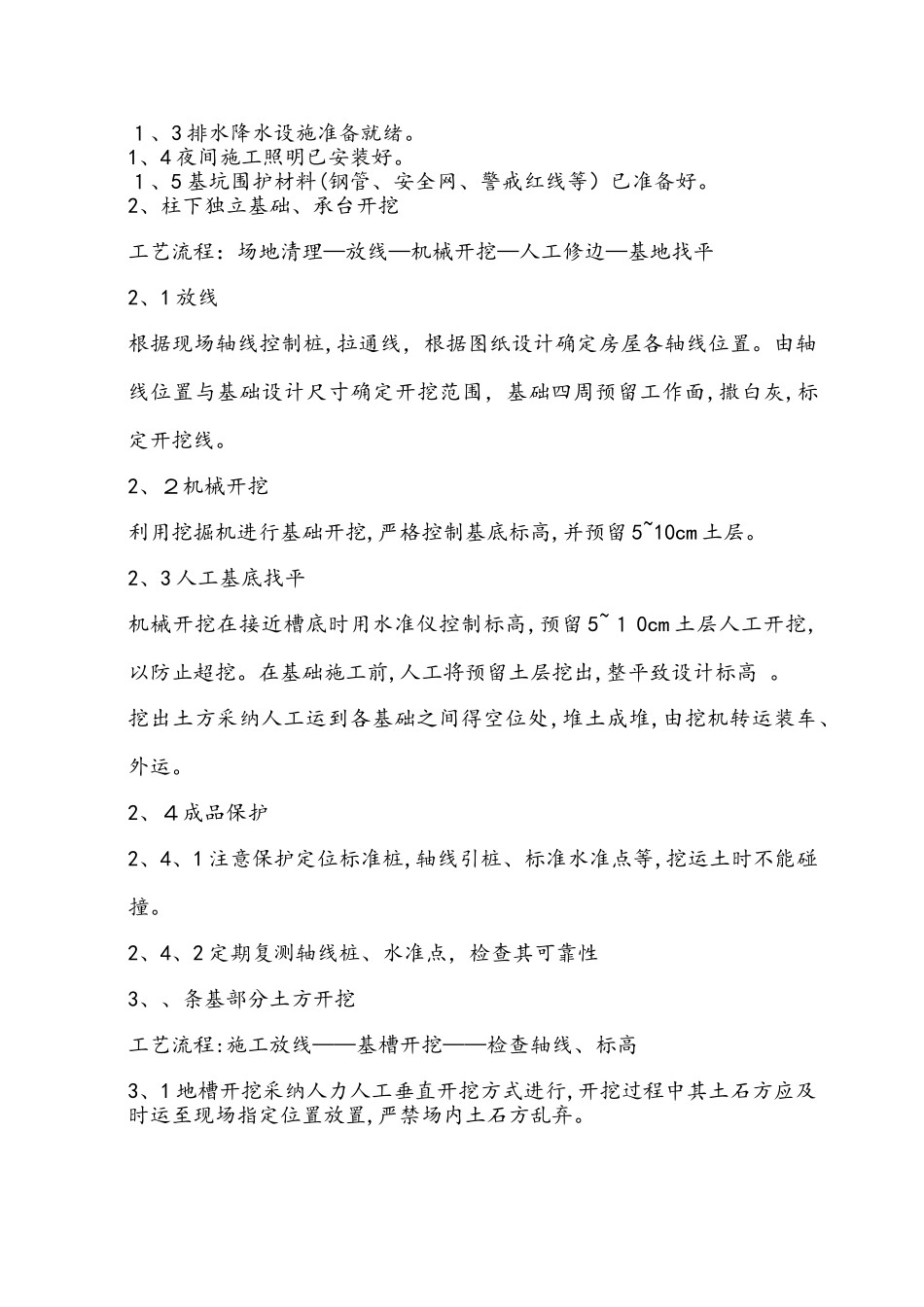

1、5 基坑围护材料(钢管、安全网、警戒红
