施工方案胶州银座超市空调、通风工程青岛圣戈威尔空调安装工程有限公司2025-5-5工程名称:施工单位:日 期:目录一、编制依据二、工程概况三、组织机构四、施工方案五、工期保证措施六、质量技术保证措施七、安全技术保证措施八、工程成本的控制措施九、暑雨季节施工措施十、环境安全方针和环境目标一、编制依据1

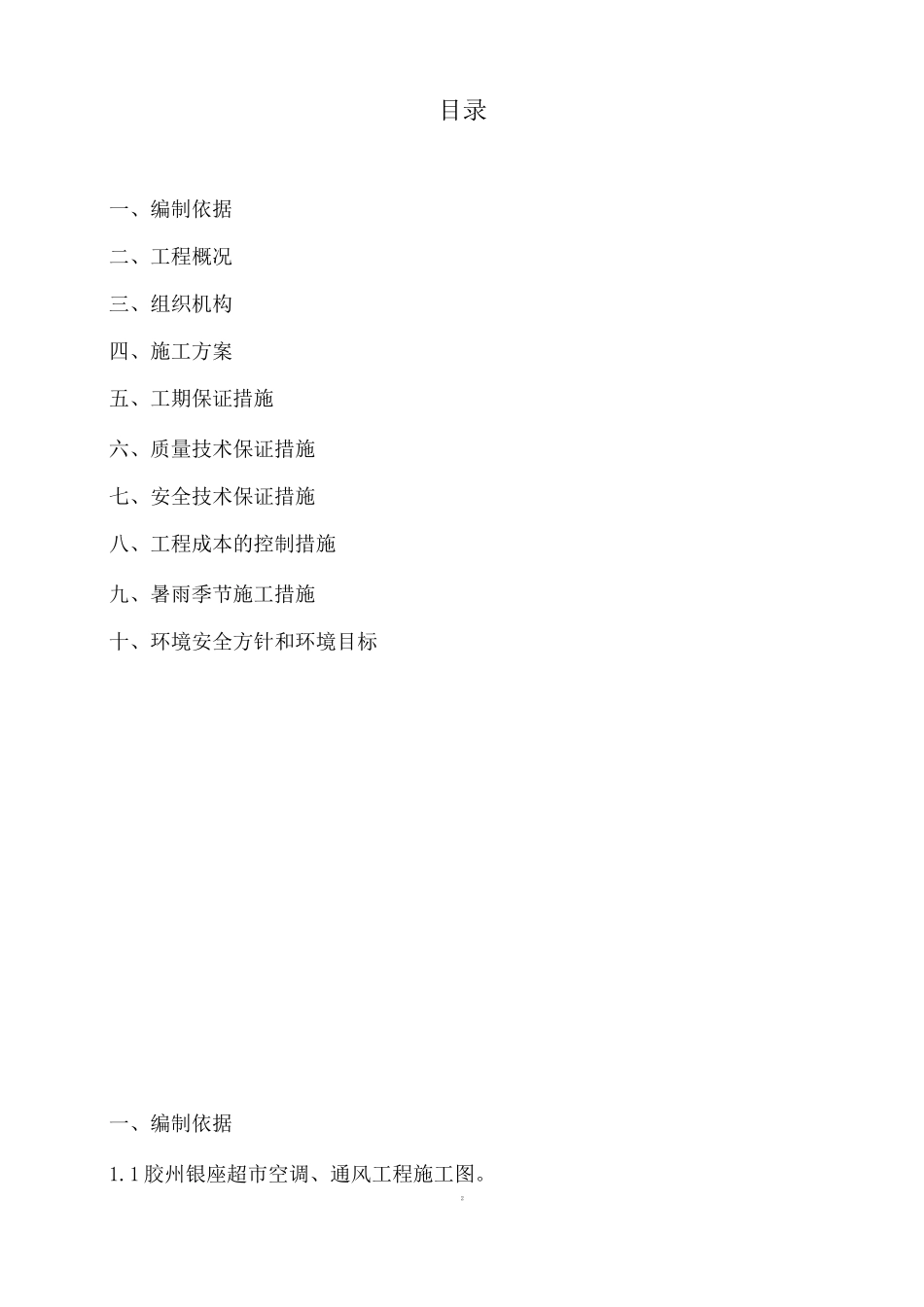

1 胶州银座超市空调、通风工程施工图

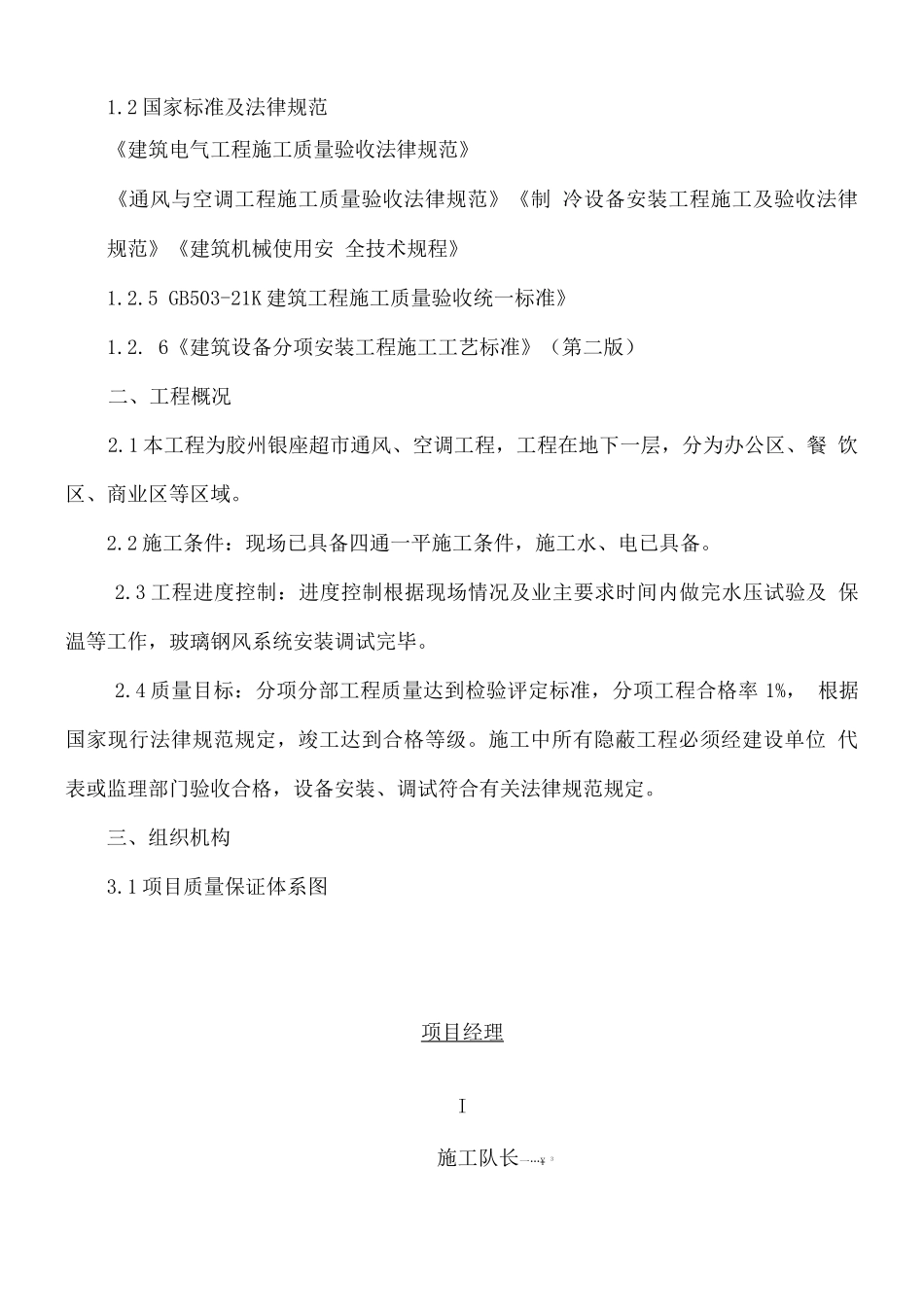

2 国家标准及法律规范《建筑电气工程施工质量验收法律规范》《通风与空调工程施工质量验收法律规范》《制 冷设备安装工程施工及验收法律规范》《建筑机械使用安 全技术规程》1
5 GB503-21K 建筑工程施工质量验收统一标准》1
6《建筑设备分项安装工程施工工艺标准》(第二版)二、工程概况2
1 本工程为胶州银座超市通风、空调工程,工程在地下一层,分为办公区、餐 饮区、商业区等区域
2 施工条件:现场已具备四通一平施工条件,施工水、电已具备
3 工程进度控制:进度控制根据现场情况及业主要求时间内做完水压试验及 保温等工作,玻璃钢风系统安装调试完毕
4 质量目标:分项分部工程质量达到检验评定标准,分项工程合格率 1%, 根据国家现行法律规范规定,竣工达到合格等级
施工中所有隐蔽工程必须经建设单位 代表或监理部门验收合格,设备安装、调试符合有关法律规范规定
三、组织机构3
1 项目质量保证体系图项目经理I施工队长一…¥ 3111材料员 质检员安全员1施工队伍111一组 二组 三组四、施工方案4
1 施工顺序和流向:施工顺序通风空调工程施工顺序如下:通风空调工程:安装准备工作-支、吊架制作安装-风管安装-防腐保温-系统调试
施工流向分层的施工流向:由主管开始向末端施工
施工平面流向:支吊架制作安装,管道安装,风机盘管(风管制作安装)安装,空调机组安装、 水压试验,防腐保温等工作程序,最后进行系统调试
2 分级质量控制
