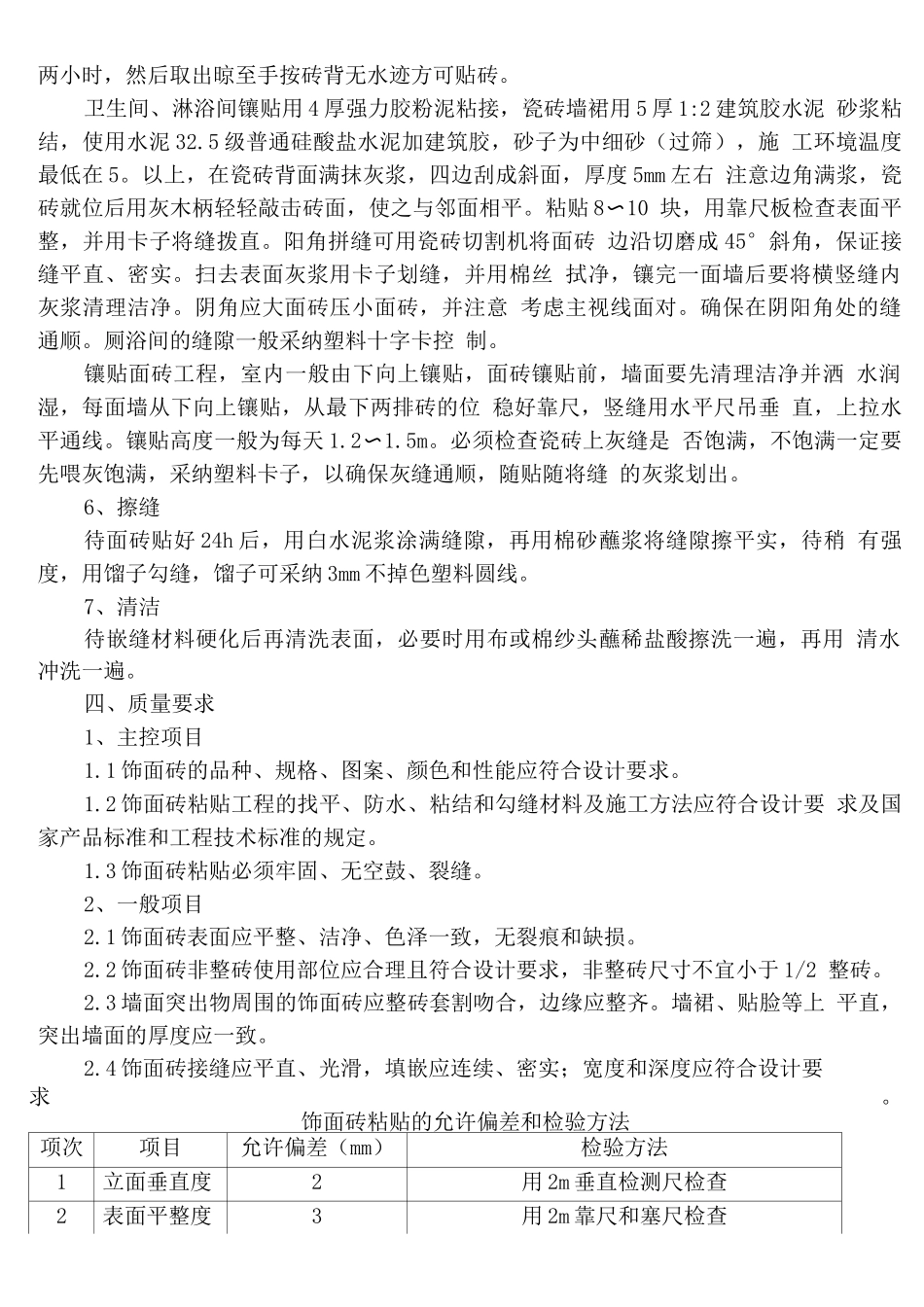

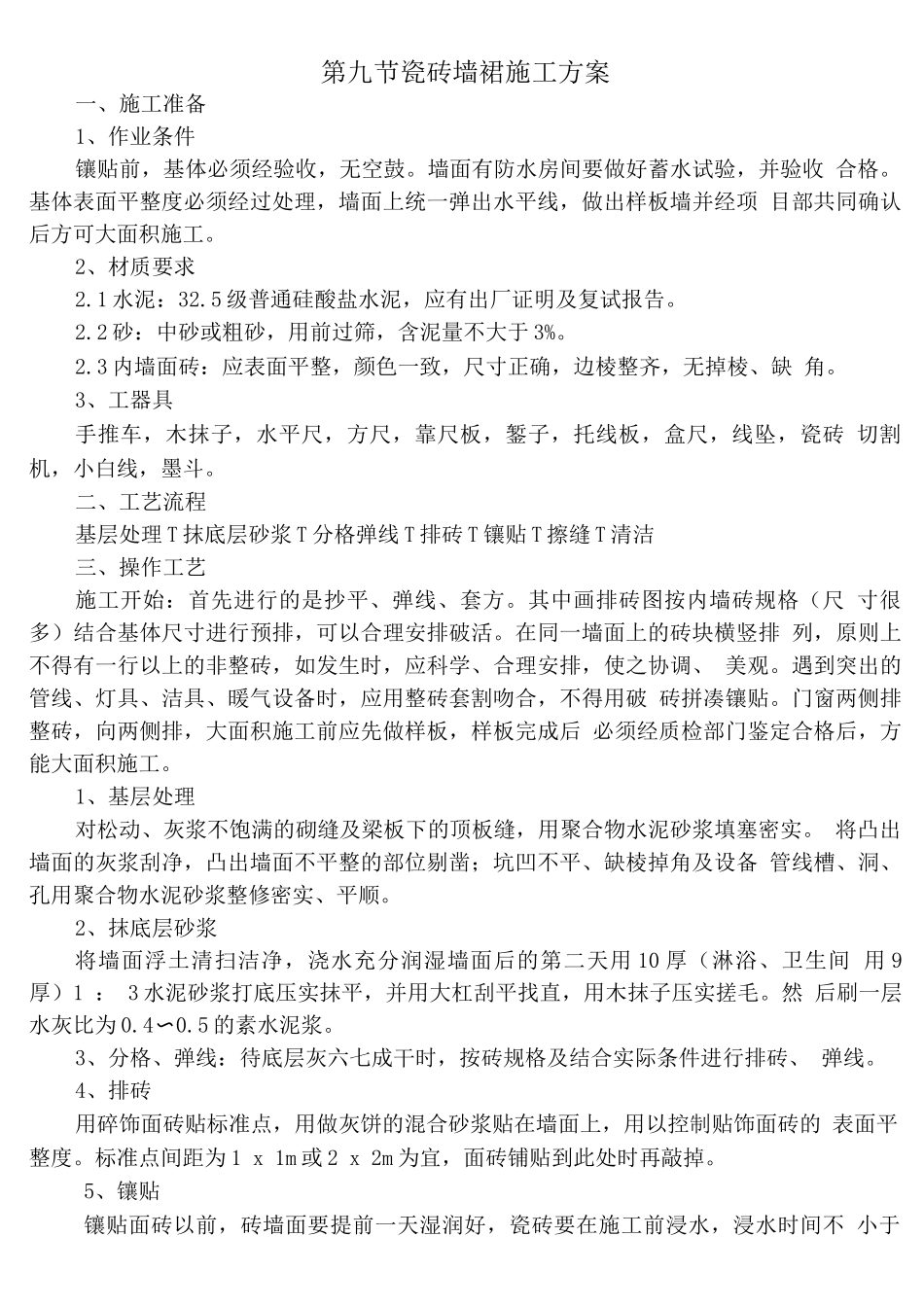

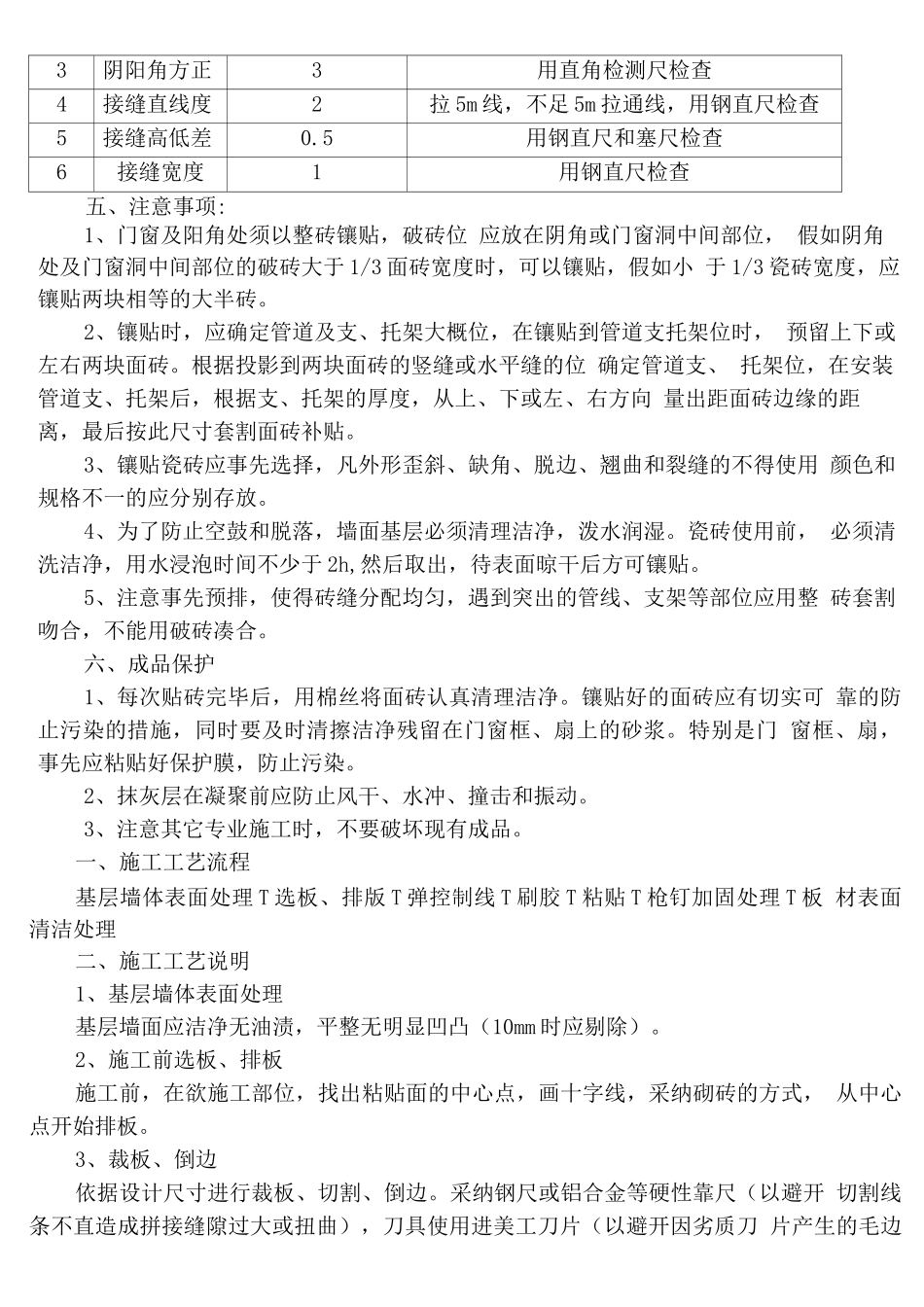

第九节瓷砖墙裙施工方案一、施工准备1、作业条件镶贴前,基体必须经验收,无空鼓
墙面有防水房间要做好蓄水试验,并验收 合格
基体表面平整度必须经过处理,墙面上统一弹出水平线,做出样板墙并经项 目部共同确认后方可大面积施工
2、材质要求2
1 水泥:32
5 级普通硅酸盐水泥,应有出厂证明及复试报告
2 砂:中砂或粗砂,用前过筛,含泥量不大于 3%
3 内墙面砖:应表面平整,颜色一致,尺寸正确,边棱整齐,无掉棱、缺 角
3、工器具手推车,木抹子,水平尺,方尺,靠尺板,錾子,托线板,盒尺,线坠,瓷砖 切割机,小白线,墨斗
二、工艺流程基层处理 T 抹底层砂浆 T 分格弹线 T 排砖 T 镶贴 T 擦缝 T 清洁三、操作工艺施工开始:首先进行的是抄平、弹线、套方
其中画排砖图按内墙砖规格(尺 寸很多)结合基体尺寸进行预排,可以合理安排破活
在同一墙面上的砖块横竖排 列,原则上不得有一行以上的非整砖,如发生时,应科学、合理安排,使之协调、 美观
遇到突出的管线、灯具、洁具、暖气设备时,应用整砖套割吻合,不得用破 砖拼凑镶贴
门窗两侧排整砖,向两侧排,大面积施工前应先做样板,样板完成后 必须经质检部门鉴定合格后,方能大面积施工
1、基层处理对松动、灰浆不饱满的砌缝及梁板下的顶板缝,用聚合物水泥砂浆填塞密实
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺棱掉角及设备 管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺
2、抹底层砂浆将墙面浮土清扫洁净,浇水充分润湿墙面后的第二天用 10 厚(淋浴、卫生间 用 9厚)1 : 3 水泥砂浆打底压实抹平,并用大杠刮平找直,用木抹子压实搓毛
然 后刷一层水灰比为 0
5 的素水泥浆
3、分格、弹线:待底层灰六七成干时,按砖规格及结合实际条件进行排砖、 弹线
4、排砖用碎饰面砖贴标准点,用做灰饼的混合砂浆贴在墙面上,用以控
