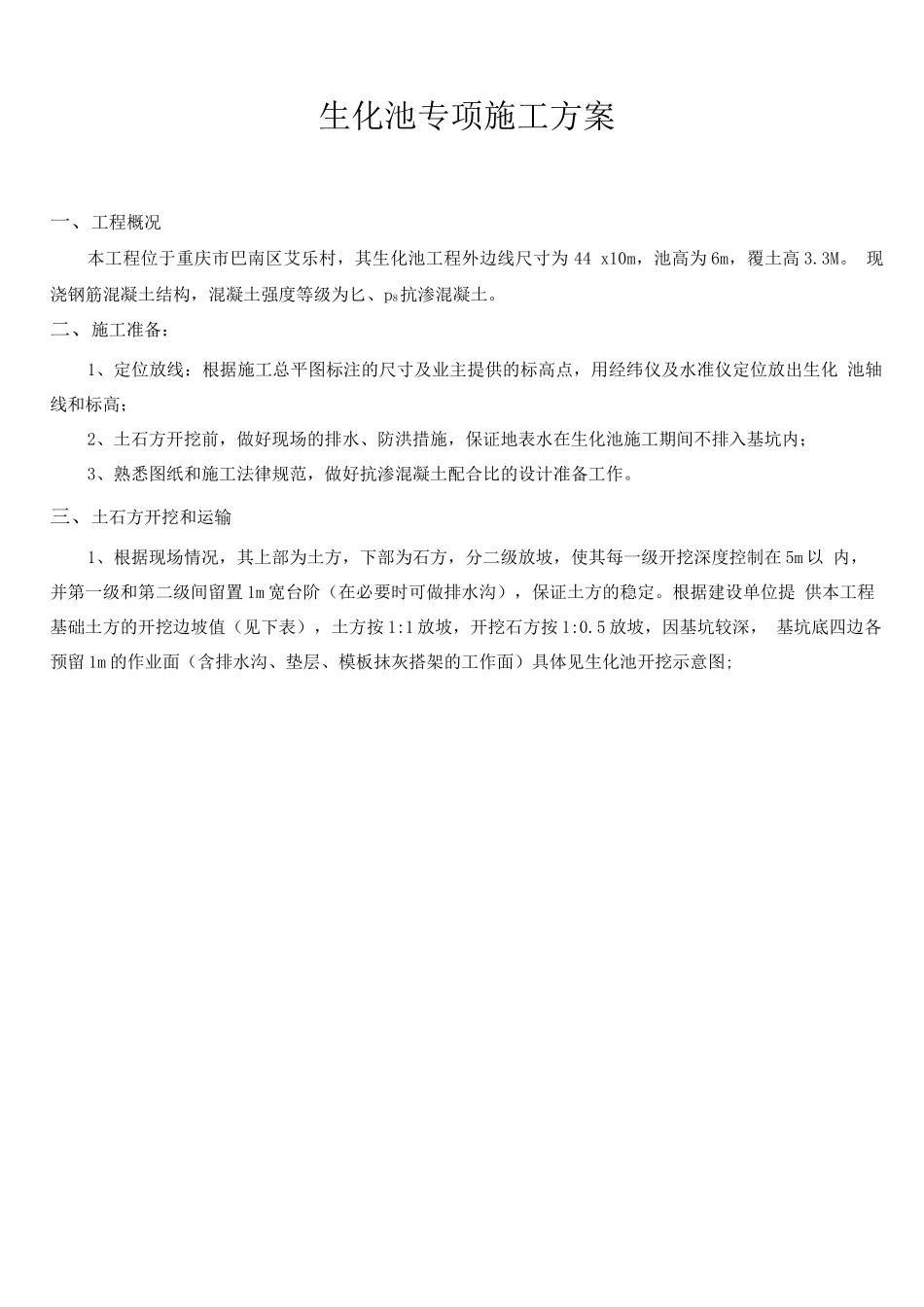

生化池专项施工方案一、工程概况本工程位于重庆市巴南区艾乐村,其生化池工程外边线尺寸为 44 x10m,池高为 6m,覆土高 3
现浇钢筋混凝土结构,混凝土强度等级为匕、p8抗渗混凝土
二、施工准备:1、定位放线:根据施工总平图标注的尺寸及业主提供的标高点,用经纬仪及水准仪定位放出生化 池轴线和标高;2、土石方开挖前,做好现场的排水、防洪措施,保证地表水在生化池施工期间不排入基坑内;3、熟悉图纸和施工法律规范,做好抗渗混凝土配合比的设计准备工作
三、土石方开挖和运输1、根据现场情况,其上部为土方,下部为石方,分二级放坡,使其每一级开挖深度控制在 5m 以 内,并第一级和第二级间留置 1m 宽台阶(在必要时可做排水沟),保证土方的稳定

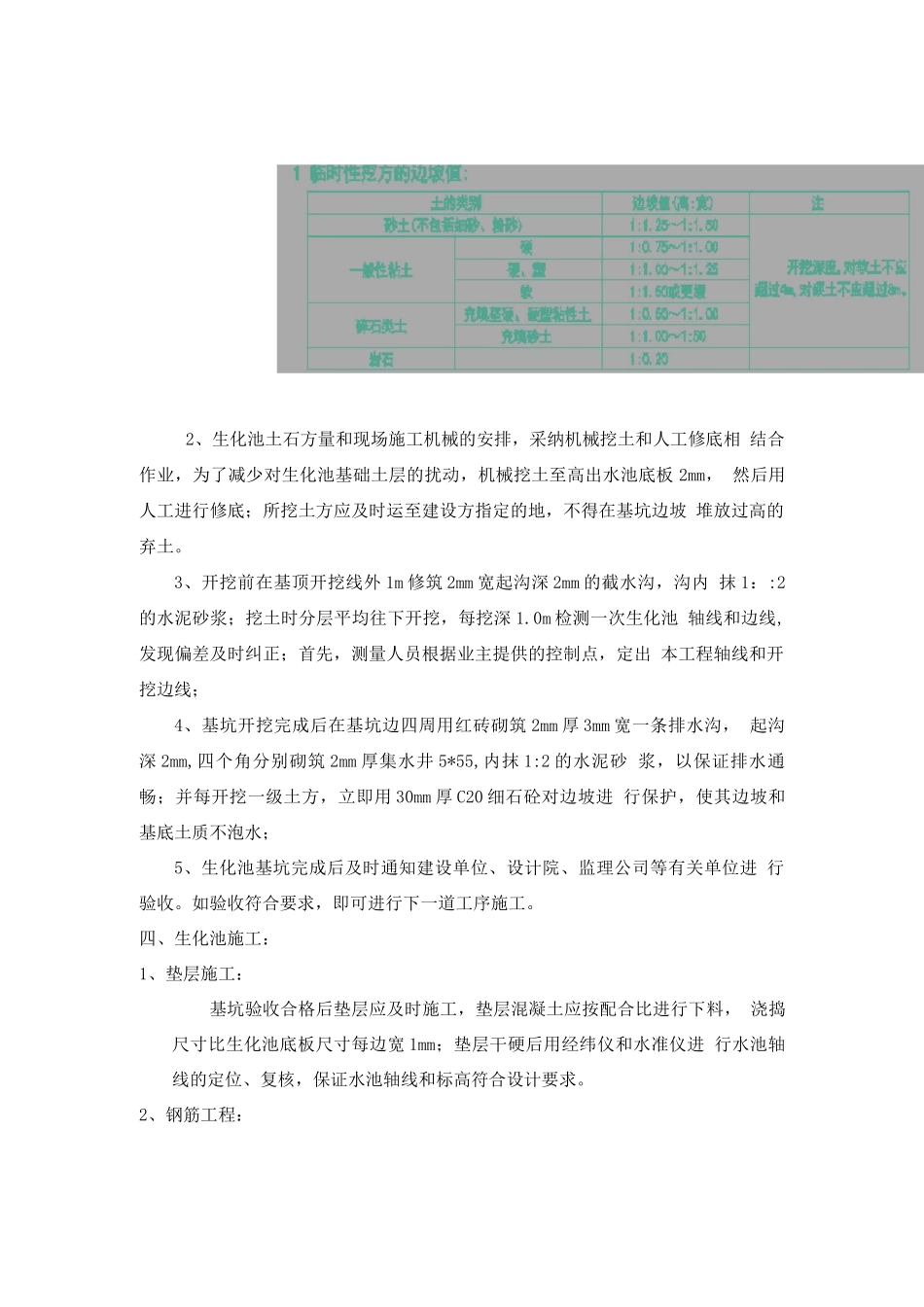

根据建设单位提 供本工程基础土方的开挖边坡值(见下表),土方按 1:1 放坡,开挖石方按 1:0
5 放坡,因基坑较深, 基坑底四边各预留 1m 的作业面(含排水沟、垫层、模板抹灰搭架的工作面)具体见生化池开挖示意图;爵期隔舫'一2、生化池土石方量和现场施工机械的安排,采纳机械挖土和人工修底相 结合作业,为了减少对生化池基础土层的扰动,机械挖土至高出水池底板 2mm, 然后用人工进行修底;所挖土方应及时运至建设方指定的地,不得在基坑边坡 堆放过高的弃土
3、开挖前在基顶开挖线外 1m 修筑 2mm 宽起沟深 2mm 的截水沟,沟内 抹 1::2的水泥砂浆;挖土时分层平均往下开挖,每挖深 1
0m 检测一次生化池 轴线和边线,发现偏差及时纠正;首先,测量人员根据业主提供的控制点,定出 本工程轴线和开挖边线;4、基坑开挖完成后在基坑边四周用红砖砌筑 2mm 厚 3mm 宽一条排水沟, 起沟深 2mm,四个角分别砌筑 2mm 厚集水井 5*55,内抹 1:2 的水泥砂 浆,以保证排水通畅;并每开挖一级土方,立即用 30mm 厚 C20
