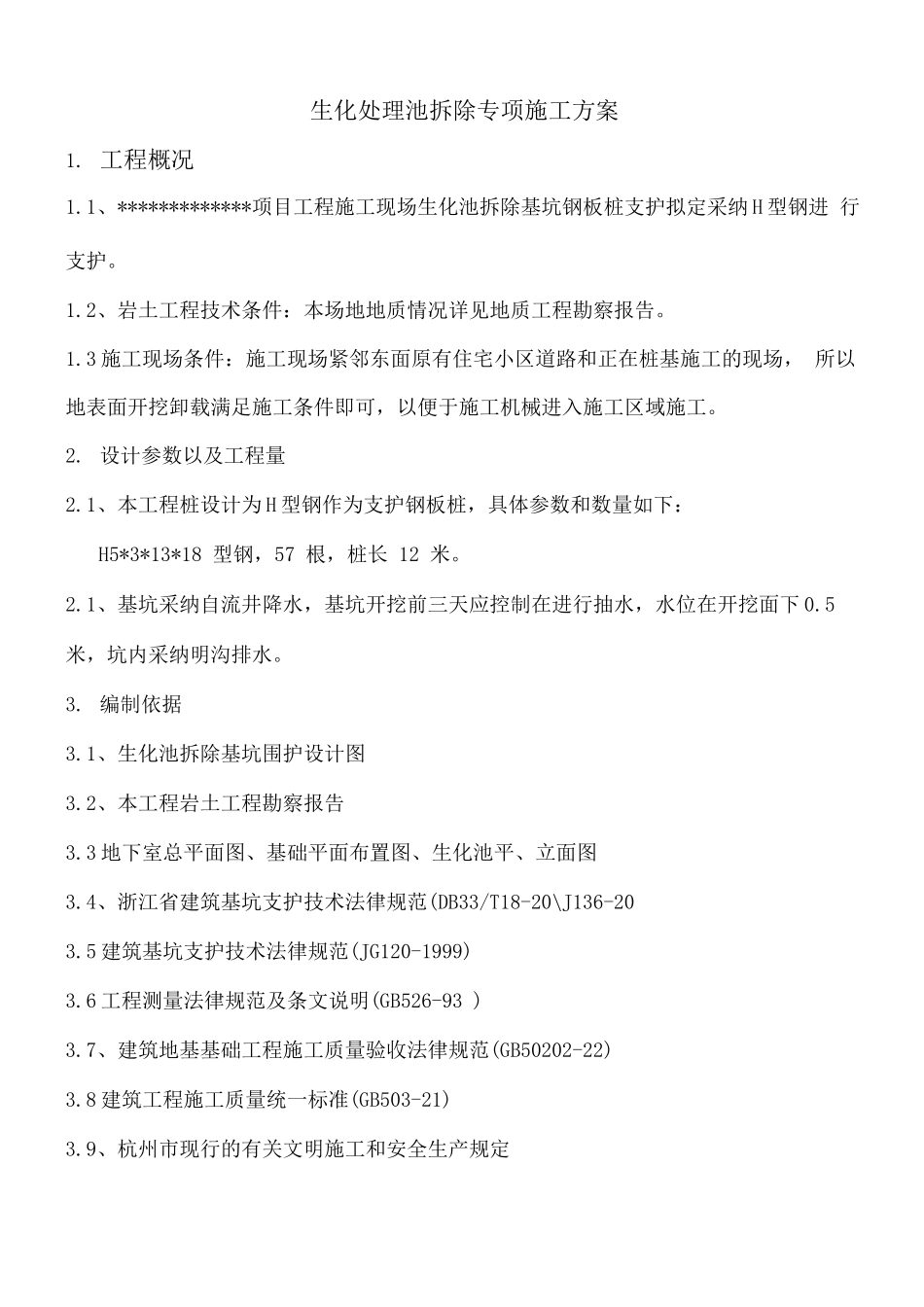

生化处理池拆除专项施工方案1
1、*************项目工程施工现场生化池拆除基坑钢板桩支护拟定采纳 H 型钢进 行支护
2、岩土工程技术条件:本场地地质情况详见地质工程勘察报告
3 施工现场条件:施工现场紧邻东面原有住宅小区道路和正在桩基施工的现场, 所以地表面开挖卸载满足施工条件即可,以便于施工机械进入施工区域施工
设计参数以及工程量2
1、本工程桩设计为 H 型钢作为支护钢板桩,具体参数和数量如下:H5*3*13*18 型钢,57 根,桩长 12 米
1、基坑采纳自流井降水,基坑开挖前三天应控制在进行抽水,水位在开挖面下 0
5 米,坑内采纳明沟排水
1、生化池拆除基坑围护设计图3
2、本工程岩土工程勘察报告3
3 地下室总平面图、基础平面布置图、生化池平、立面图3
4、浙江省建筑基坑支护技术法律规范(DB33/T18-20\J136-203
5 建筑基坑支护技术法律规范(JG120-1999)3
6 工程测量法律规范及条文说明(GB526-93 )3
7、建筑地基基础工程施工质量验收法律规范(GB50202-22)3
8 建筑工程施工质量统一标准(GB503-21)3

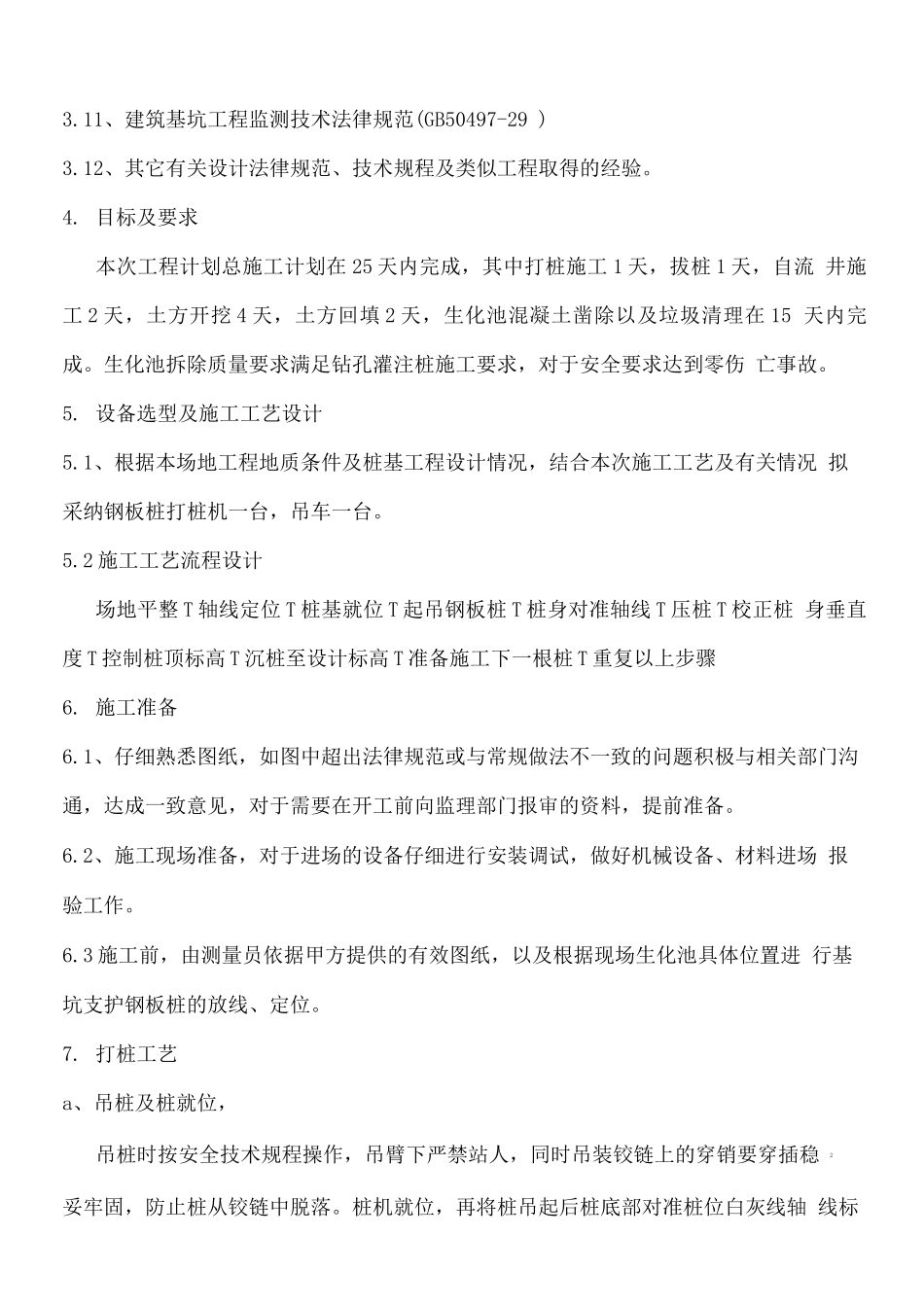

9、杭州市现行的有关文明施工和安全生产规定3
10 企业技术标准(28 版)3
11、建筑基坑工程监测技术法律规范(GB50497-29 )3
12、其它有关设计法律规范、技术规程及类似工程取得的经验
目标及要求本次工程计划总施工计划在 25 天内完成,其中打桩施工 1 天,拔桩 1 天,自流 井施工 2 天,土方开挖 4 天,土方回填 2 天,生化池混凝土凿除以及垃圾清理在 15 天内完成
生化池拆除质量要求满足钻孔灌注桩施工要求,对于安全要求达到零伤 亡事故
设备选型及施工工艺设计5
1、根据本场地工程地质条件及桩基工程设计情况
