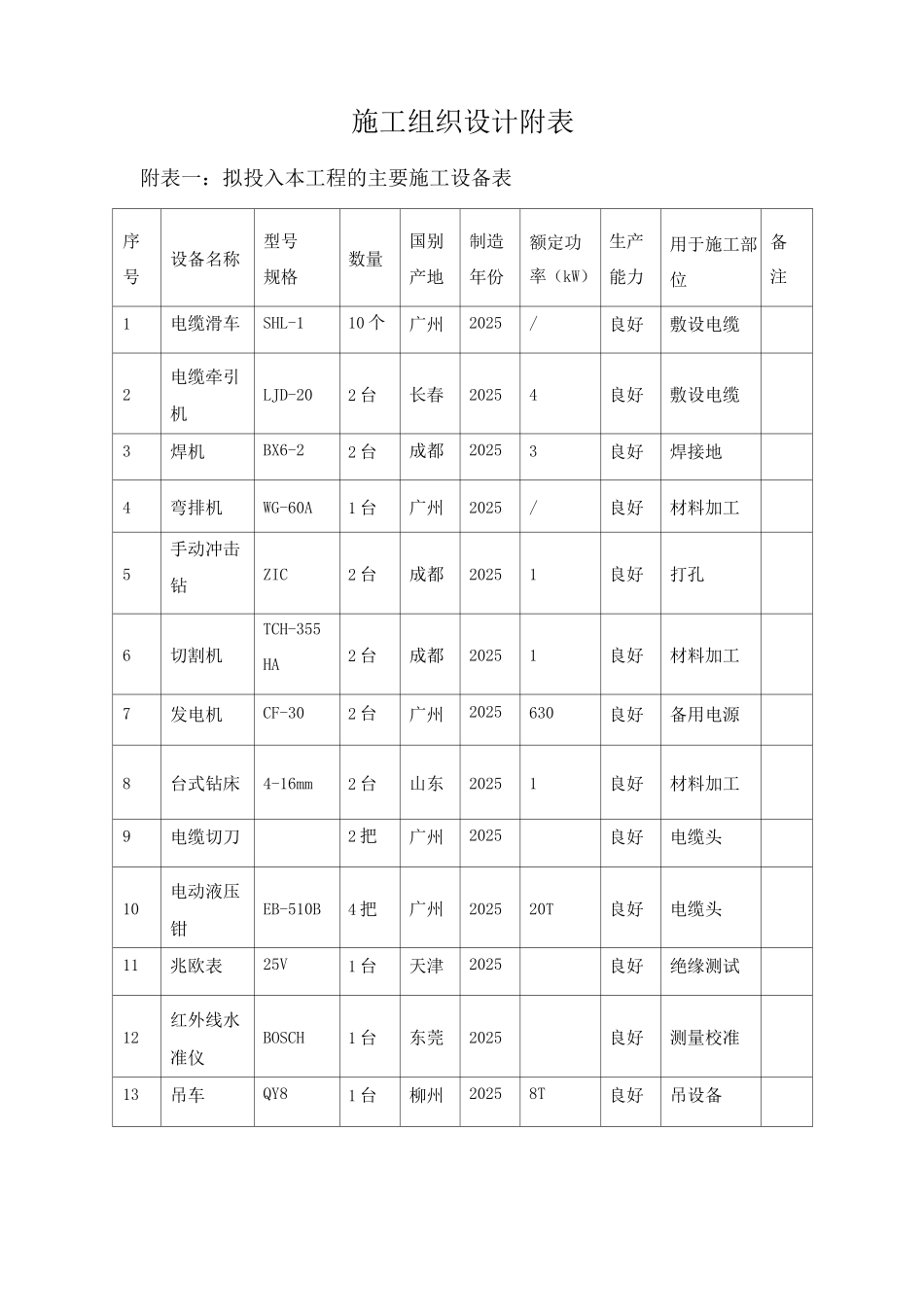

施工组织设计附表附表一:拟投入本工程的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(kW)生产能力用于施工部位备注1电缆滑车SHL-110 个广州2025/良好敷设电缆2电缆牵引机LJD-202 台长春20254良好敷设电缆3焊机BX6-22 台成都20253良好焊接地4弯排机WG-60A1 台广州2025/良好材料加工5手动冲击钻ZIC2 台成都20251良好打孔6切割机TCH-355HA2 台成都20251良好材料加工7发电机CF-302 台广州2025630良好备用电源8台式钻床4-16mm2 台山东20251良好材料加工9电缆切刀2 把广州2025良好电缆头10电动液压钳EB-510B4 把广州202520T良好电缆头11兆欧表25V1 台天津2025良好绝缘测试12红外线水准仪BOSCH1 台东莞2025良好测量校准13吊车QY81 台柳州20258T良好吊设备附表二:拟配备本工程的试验和检测仪器设备表序号 仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1风速仪TGT-502 台苏州2025/测试自有2温度测量仪拓普康 102V1 台天津2025/测试自有3摇表5V2 台广州2025/测试自有4液压泵SC324 台天津2025/打水压用自有5水平尺5 6mm2 套东莞2025/质量检查自有6万用表3东莞2025/试验自有附表三:劳动力安排计划表单位:人工种按工程施工阶段投入劳动力情况第 1 月第 2 月第 3 月第 4 月第 5 月第 6 月汽车司机666664泥工10102020105焊工448863电缆工102030302010安装技工881212128电气调试员004444普工202020202020附表四:计划开、竣工日期和施工进度计划横道图工期主要项目\180 日历天204060801120140160180施工准备电气设备安装电缆敷设调试及试运行竣工验收注明:本工程工期要求为 180 日历天,具体开工时间以监理工程师下达的开工令为准。附表五:施工总平面图附表六:临时用地表项目名称面积(平方米)位置需用时间临时住房2施工场地内施工至竣工办公用房2施工场地内施工至竣工配电房1施工场地内施工至竣工机具库1施工场地内施工至竣工材料库房2施工场地内施工至竣工材料堆放场2施工场地内施工至竣工
