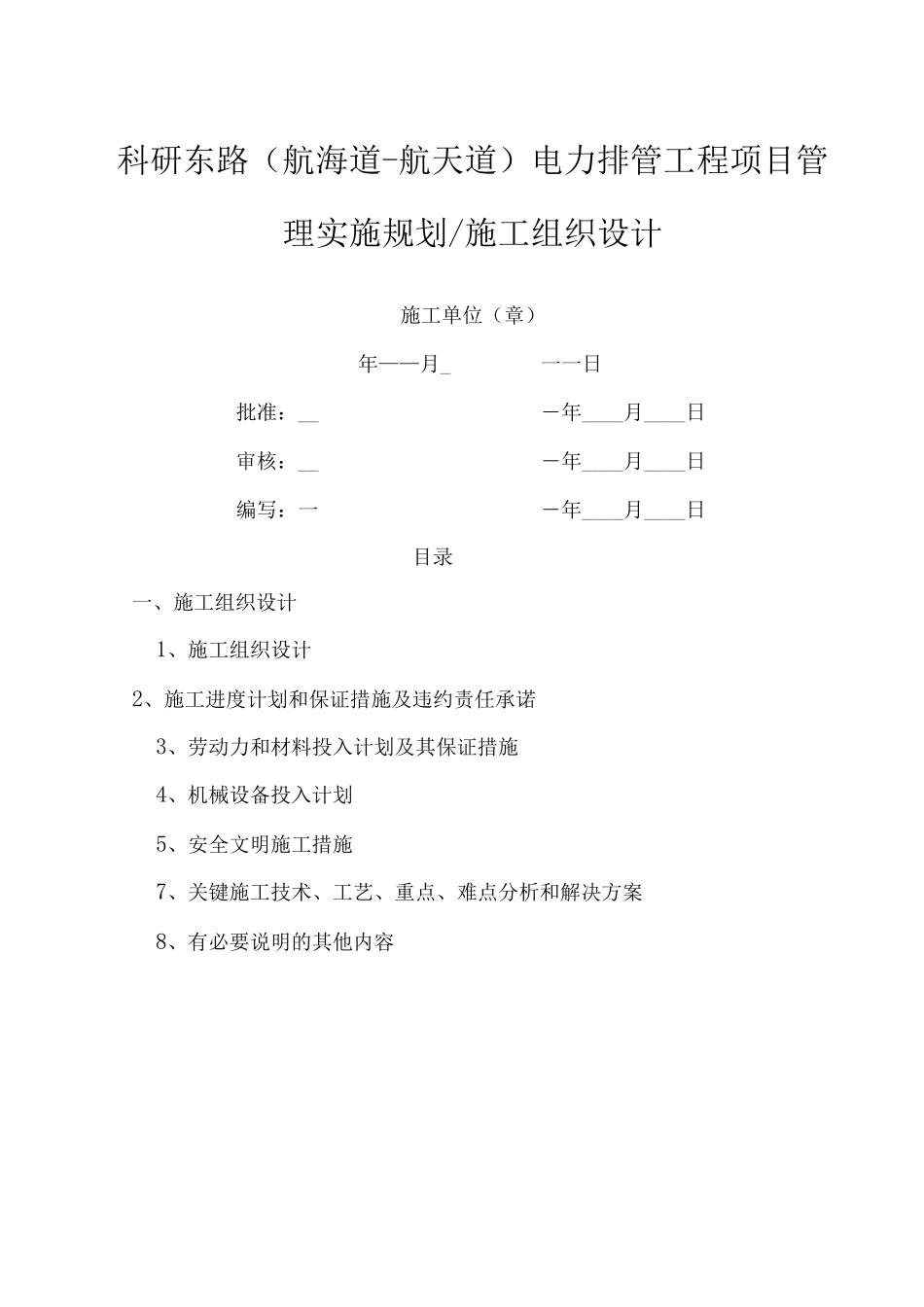

科研东路(航海道-航天道)电力排管工程项目管理实施规划/施工组织设计施工单位(章)年——月_一一日批准:__―年____月____日审核:__―年____月____日编写:一目录―年____月____日一、施工组织设计1、施工组织设计2、施工进度计划和保证措施及违约责任承诺3、劳动力和材料投入计划及其保证措施4、机械设备投入计划5、安全文明施工措施7、关键施工技术、工艺、重点、难点分析和解决方案8、有必要说明的其他内容(1 )施工组织设计第一章工程概述一、工程概况工井设计活荷为汽-550KN 级,电缆工井采纳现浇钢筋混凝土型式,工井边板、顶板及底板厚均为 250mm
工井端墙上预留孔洞接电缆排管
本工程工井现浇混凝土为
工井内壁采纳 2 层水泥基渗透结晶防水涂料
垫层混凝土为 C10
二、主要实物工程量新 做 长 丁 工 井 5 座 (2
Sm 短 T 工 井 2 座(2
)m 直 线 工 井 3 座 (2
)m 十 字 线 工 井 1 座(2
)]①175 海泡石管 17040m,①10 0 海泡石管 2130m,①175MPP 管3072M ,①1MPP 管 387m第二章工程目标及总体布署一、质量目标合格工程

二、施工组织机构这次投标我们非常重视,仔细组织具有丰富施工经验的专业技术人员组成项目部,项目部由项目经理及项目总工程师组成
下设工程部、质检部、计财部、技术部、办公室、安保部等六个职能部门,施工场地实验委托具有相应资质的实验室进行
公司授权项目经理部对该标段实施全面负责
本标段项目部下设三个施工队,分别为拖排管施工队;土建施工一队负责纺航海道工井施工任务;土建施工二队负航天道工井施工任务
偏高,管线位置紧邻路边建筑物,设计管线位置地下大多是旧房屋基础或建筑垃圾,下部大多是粉质沙土
