电动吊篮安拆专项施工方案施工方案编制单位:编制:校对:审批:使用单位:校对:审批:施工方案审核表一、工程概况 2二、吊篮简介 2三、吊篮布置 3四、施工准备 4五、安装过程和方法 4六、安装竣工验收 7七、吊篮拆卸 7八、安全措施 7九、环保措施 7十、安全保证措施 8十一、吊篮构件的失效推断及更换 15十二、季节性施工 16一、工程概况工程名称:工程地址:;建设单位:;施工单位:;监理单位:;使用单位:;楼层高度:18 层,高度 57

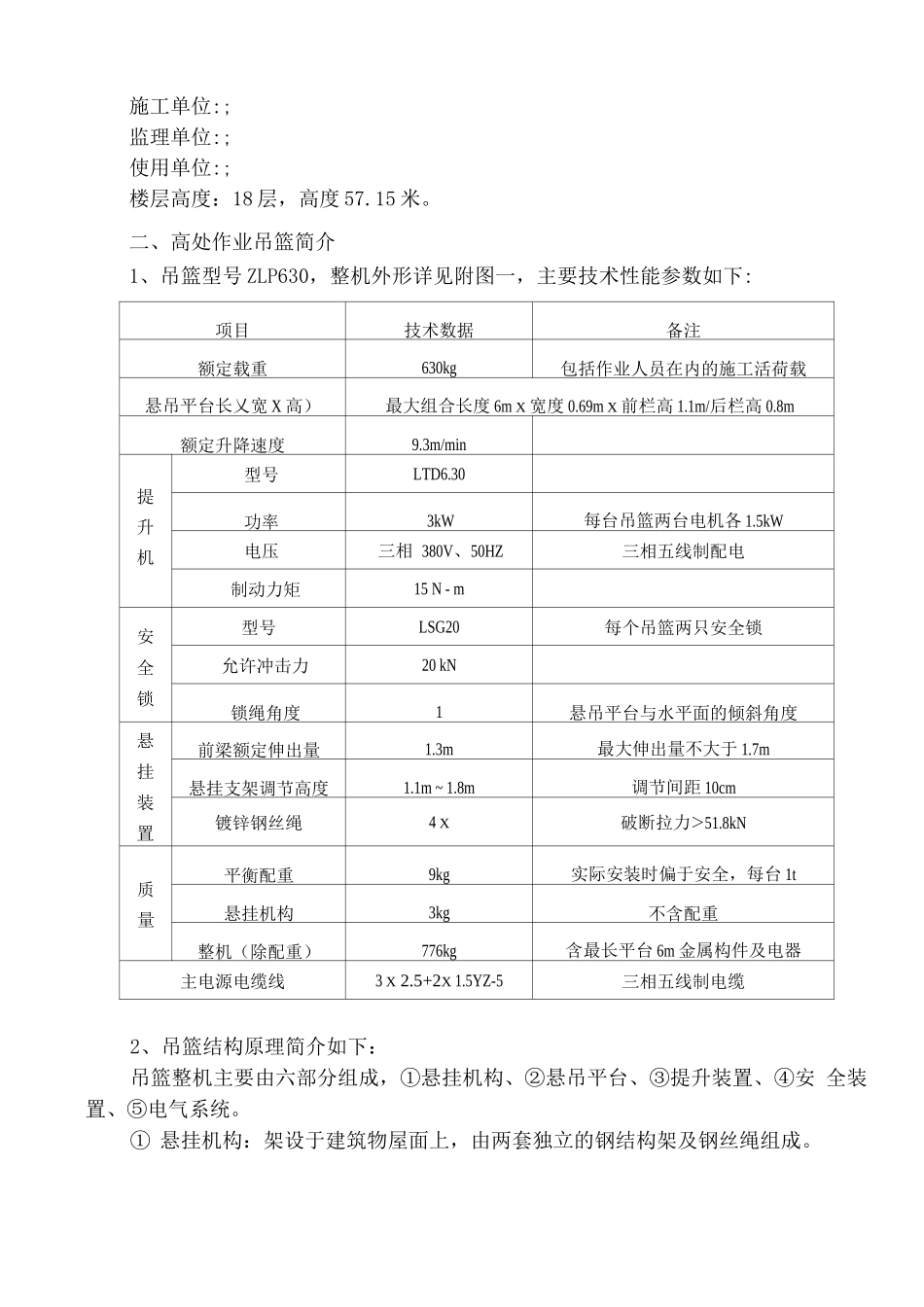

二、高处作业吊篮简介1、吊篮型号 ZLP630,整机外形详见附图一,主要技术性能参数如下:项目技术数据备注额定载重630kg包括作业人员在内的施工活荷载悬吊平台长乂宽 X 高)最大组合长度 6m X 宽度 0
69m X 前栏高 1
1m/后栏高 0
8m额定升降速度9
3m/min提升机型号LTD6
30功率3kW每台吊篮两台电机各 1
5kW电压三相 380V、50HZ三相五线制配电制动力矩15 N - m安 全 锁型号LSG20每个吊篮两只安全锁允许冲击力20 kN锁绳角度1悬吊平台与水平面的倾斜角度悬 挂 装 置前梁额定伸出量1
3m最大伸出量不大于 1
7m悬挂支架调节高度1
1m ~ 1
8m调节间距 10cm镀锌钢丝绳4 X破断拉力>51
8kN质量平衡配重9kg实际安装时偏于安全,每台 1t悬挂机构3kg不含配重整机(除配重)776kg含最长平台 6m 金属构件及电器主电源电缆线3 X 2
5+2X 1
5YZ-5三相五线制电缆2、吊篮结构原理简介如下:吊篮整机主要由六部分组成,①悬挂机构、②悬吊平台、③提升装置、④安 全装置、⑤电气系统
① 悬挂机构:架设于建筑物屋面上,由两套独立的钢结构架及钢丝绳组成
钢结构架由钢结构件通过螺栓或销子连接而成
每套悬挂钢结构架的前梁分别悬 垂两根钢丝绳,一根为提升机用工作钢丝绳
