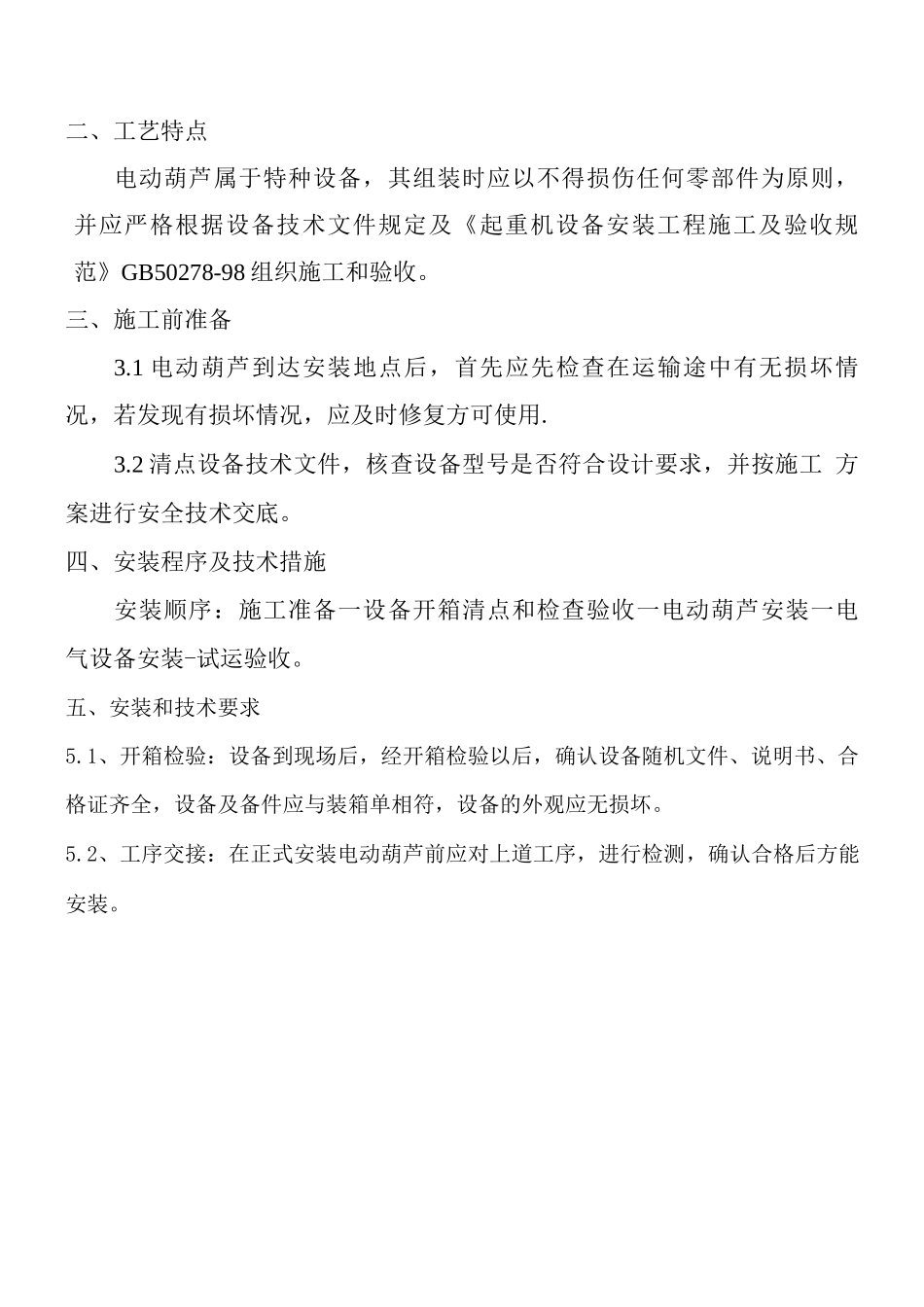

电动葫芦安装施工方案使用单位:施工单位:河南省凯迪起重机械有限公司一、工程概况:根据设计要求全厂共设有 1 台电动葫芦,参数如下:序号安装位置型号规格数量1二、工艺特点电动葫芦属于特种设备,其组装时应以不得损伤任何零部件为原则, 并应严格根据设备技术文件规定及《起重机设备安装工程施工及验收规 范》GB50278-98 组织施工和验收。三、施工前准备3.1 电动葫芦到达安装地点后,首先应先检查在运输途中有无损坏情 况,若发现有损坏情况,应及时修复方可使用.3.2 清点设备技术文件,核查设备型号是否符合设计要求,并按施工 方案进行安全技术交底。四、安装程序及技术措施安装顺序:施工准备一设备开箱清点和检查验收一电动葫芦安装一电 气设备安装-试运验收。五、安装和技术要求5.1、开箱检验:设备到现场后,经开箱检验以后,确认设备随机文件、说明书、合 格证齐全,设备及备件应与装箱单相符,设备的外观应无损坏。5.2、工序交接:在正式安装电动葫芦前应对上道工序,进行检测,确认合格后方能 安装。a、轨道或工字梁两端的缓冲装置必须安装齐全;b、H 字梁的支承点是否按图施工,联接是否牢固;仇工字梁的拼接必须按图施工,下翼缘必须打磨光滑,不卡车轮。5.3 电动葫芦吊装前的检测:a、吊装前应仔细检查电动葫芦起升部分减速机,是否按规定注好润滑油,行走部分 是否注好润滑脂。清除电动小车踏面上的油污或防锈油。b、仔细阅读使用说明书及其他随机文件,了解产品结构。检查电气控制箱是否按电 气图配线,检测起升电机和行走电机的绝缘状态。c、检查钢丝绳的固定端是否抽紧,塞块是否楔牢。d、检查控制按钮接线是否正确,固定按钮的保险绳必须装好。e、按规定吊钩必须刷黄、黑相间的斑马纹漆,吊钩保险装置齐全。f、钢丝绳与卷筒固定每端必须有三块压板,螺栓必须紧固。g、排绝器装配正确,上升、下降限位开关安装正确。5.4、电动葫芦的吊装电动葫芦的吊装可根据施工现场的实际情况,可利用吊车安装,也可用卷扬机 设滑轮组吊装;吊装时注意捆绳必须实行保护措施以防损伤设备,根据设备本身重 量,选择吊装用绳索吊具。5.5、间隙调整电动葫芦的行走轮轮缘内侧与工字钢轨道翼缘间隙,保证在 3-5 之间,通过 垫片调整实现,此项是关健,必须达到。5.6 电机主轴窜动量的调整锥形转子电动机主轴轴向窜动量一般在 1.5mm 时,制动效果最佳,假如电动葫 芦在额定荷载时下滑量过大,需进行调整,调整方法如下:一...
