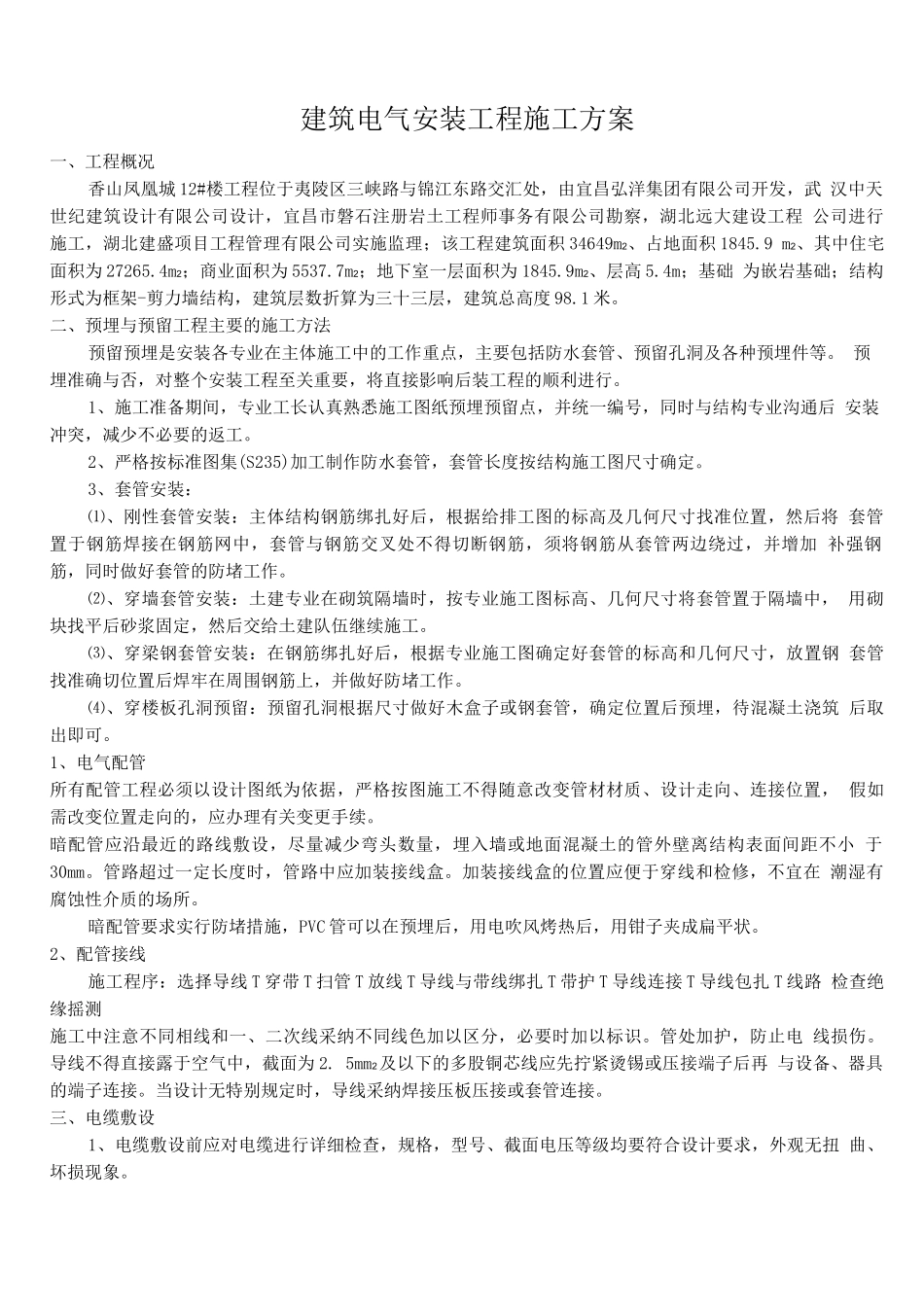

建筑电气安装工程施工方案一、工程概况香山凤凰城 12#楼工程位于夷陵区三峡路与锦江东路交汇处,由宜昌弘洋集团有限公司开发,武 汉中天世纪建筑设计有限公司设计,宜昌市磐石注册岩土工程师事务有限公司勘察,湖北远大建设工程 公司进行施工,湖北建盛项目工程管理有限公司实施监理;该工程建筑面积 34649m2、占地面积 1845
9 m2、其中住宅面积为 27265
4m2;商业面积为 5537
7m2;地下室一层面积为 1845
9m2、层高 5
4m;基础 为嵌岩基础;结构形式为框架-剪力墙结构,建筑层数折算为三十三层,建筑总高度 98
二、预埋与预留工程主要的施工方法预留预埋是安装各专业在主体施工中的工作重点,主要包括防水套管、预留孔洞及各种预埋件等
预埋准确与否,对整个安装工程至关重要,将直接影响后装工程的顺利进行
1、施工准备期间,专业工长认真熟悉施工图纸预埋预留点,并统一编号,同时与结构专业沟通后 安装冲突,减少不必要的返工
2、严格按标准图集(S235)加工制作防水套管,套管长度按结构施工图尺寸确定
3、套管安装:⑴、刚性套管安装:主体结构钢筋绑扎好后,根据给排工图的标高及几何尺寸找准位置,然后将 套管置于钢筋焊接在钢筋网中,套管与钢筋交叉处不得切断钢筋,须将钢筋从套管两边绕过,并增加 补强钢筋,同时做好套管的防堵工作
⑵、穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高、几何尺寸将套管置于隔墙中, 用砌块找平后砂浆固定,然后交给土建队伍继续施工
⑶、穿梁钢套管安装:在钢筋绑扎好后,根据专业施工图确定好套管的标高和几何尺寸,放置钢 套管找准确切位置后焊牢在周围钢筋上,并做好防堵工作
⑷、穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑 后取出即可

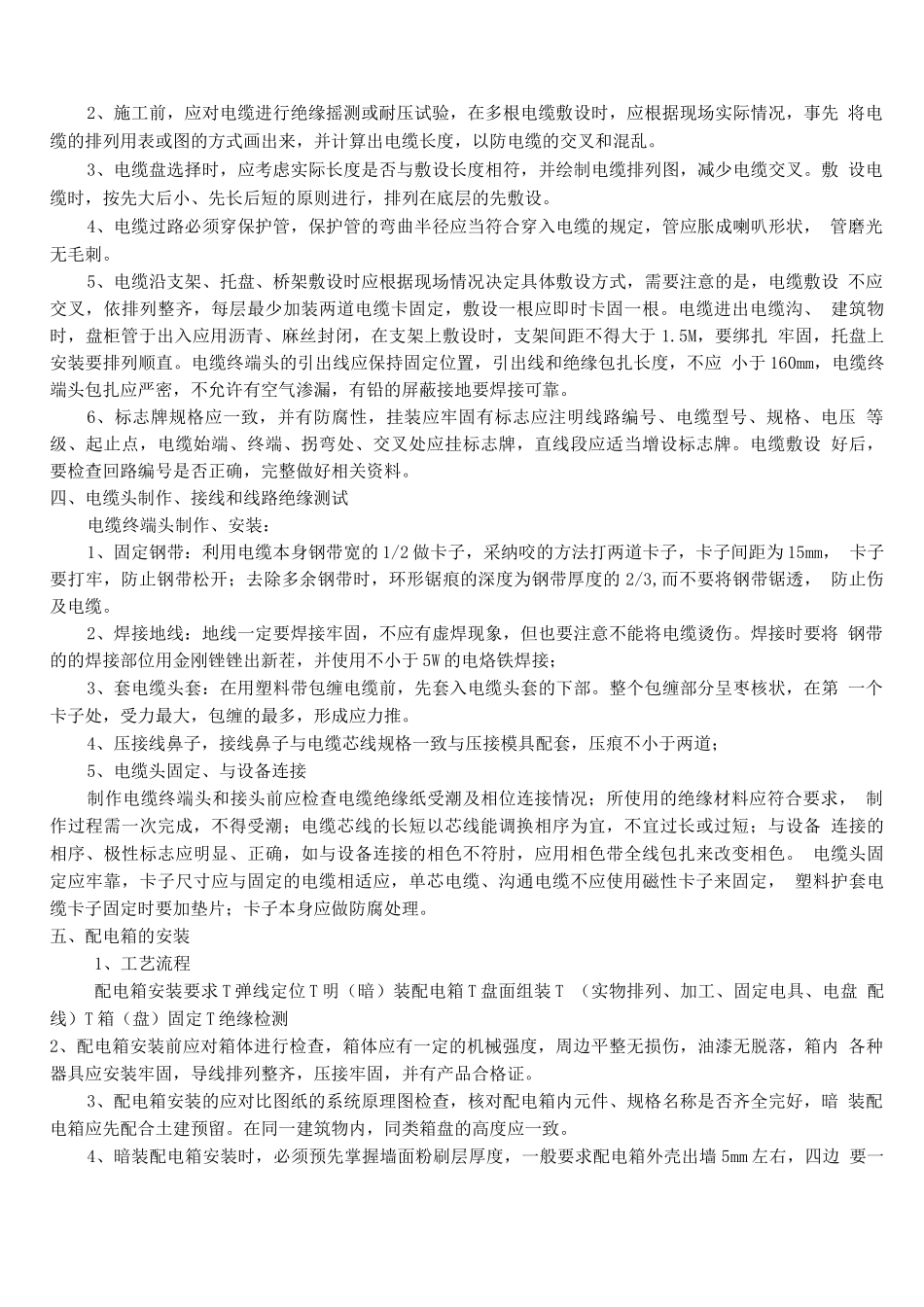

1、电气配管所有配管工程必须以设计图纸为依据,严格按图施工不得随意改变管材材质
