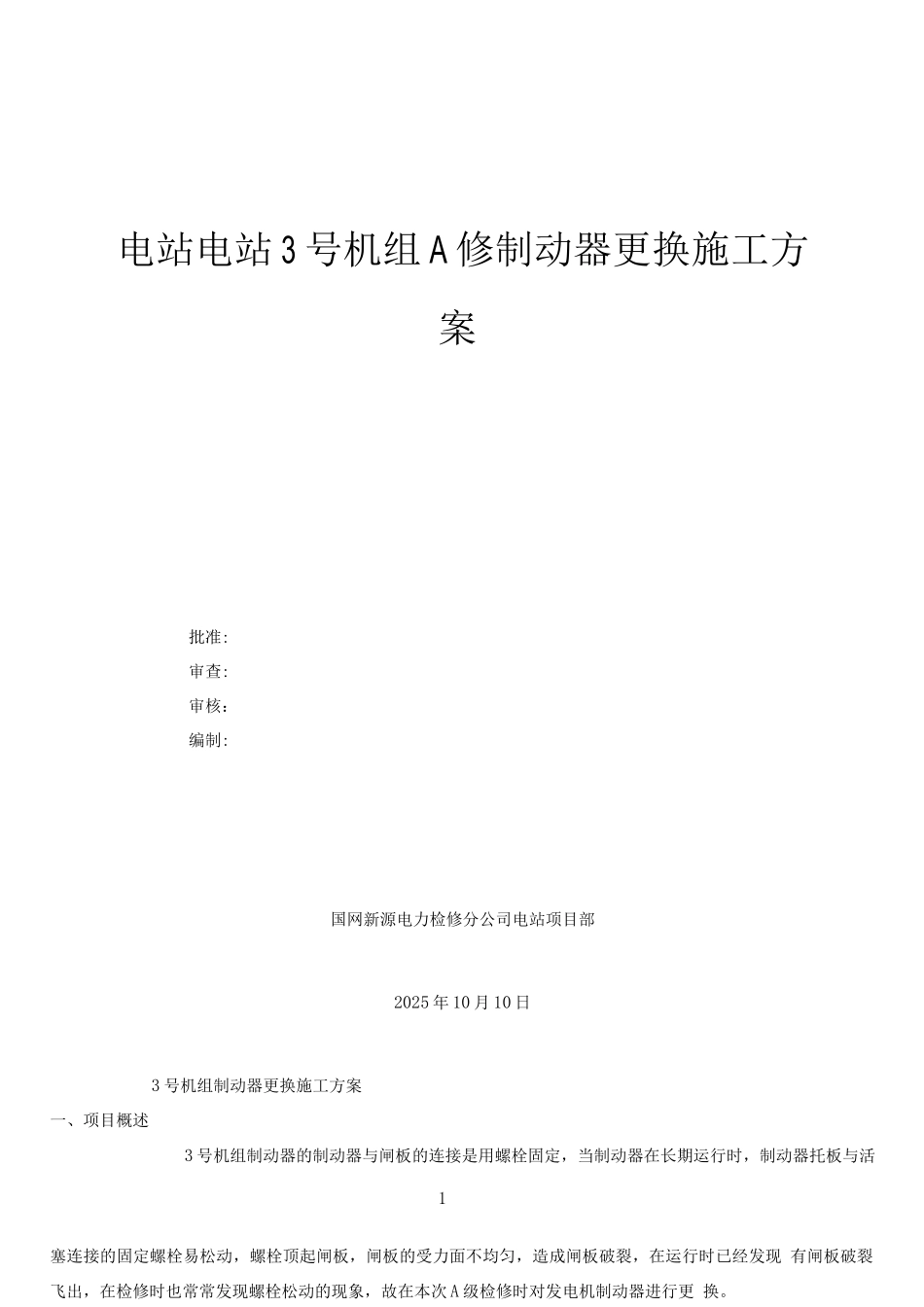

电站电站 3 号机组 A 修制动器更换施工方案批准:审查:审核:编制:国网新源电力检修分公司电站项目部2025 年 10 月 10 日3 号机组制动器更换施工方案一、项目概述3 号机组制动器的制动器与闸板的连接是用螺栓固定,当制动器在长期运行时,制动器托板与活1塞连接的固定螺栓易松动,螺栓顶起闸板,闸板的受力面不均匀,造成闸板破裂,在运行时已经发现 有闸板破裂飞出,在检修时也常常发现螺栓松动的现象,故在本次 A 级检修时对发电机制动器进行更 换
二、编制依据电站电厂提供发电机制动器图纸:发电机制动器布置图:三、内容与要求1、前期准备2、旧制动器气管路拆除3、旧制动器拆除4、更换新制动器5、制动器气管路重新改造、安装6、制动器调试与试验四、有关注意事项1
做好安全、技术交底工作,施工班成员应明确制动器更换施工内容、危险点及预控措施
制动器更换前做好前期技术、安全准备
施工使用的导链、千斤顶、螺栓拉伸装置等工具合格、可用
拆除制动管路、制动器部件及自动化元件时,做好成品防护工作,拆卸前做好标记
下风洞内施工做好通风、照明工作
施工人员作业时要互相监督、互相提醒,做到“三不损害”
交叉作业时,要注意高空坠落物和其他施工作业队伍机械损害,工作负责人做好协调、沟通工 作
施工作业人员每日施工前要进行站班会,对当日工作内容、危险点及预控措施进行交待
施工时出现不安全因素须及时提醒并制止
做好修中“五把关”工作
五、施工程序与技术要求1

施工流程序图图 1 施工流程序图2
施工步骤和施工内容:(1 )前期准备1
1 办理工作票开工前,办理好工作票,对工作班组成员进行安全技术交底,做好场地清理及保护工作
2 制动器传感器拆除,并做好标记
3 检查制动器更换过程中导链葫芦、千斤顶、制动器托运平台、制动器拆装平台性能合格,满 足
