电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电缆排管施工专项技术方案设计

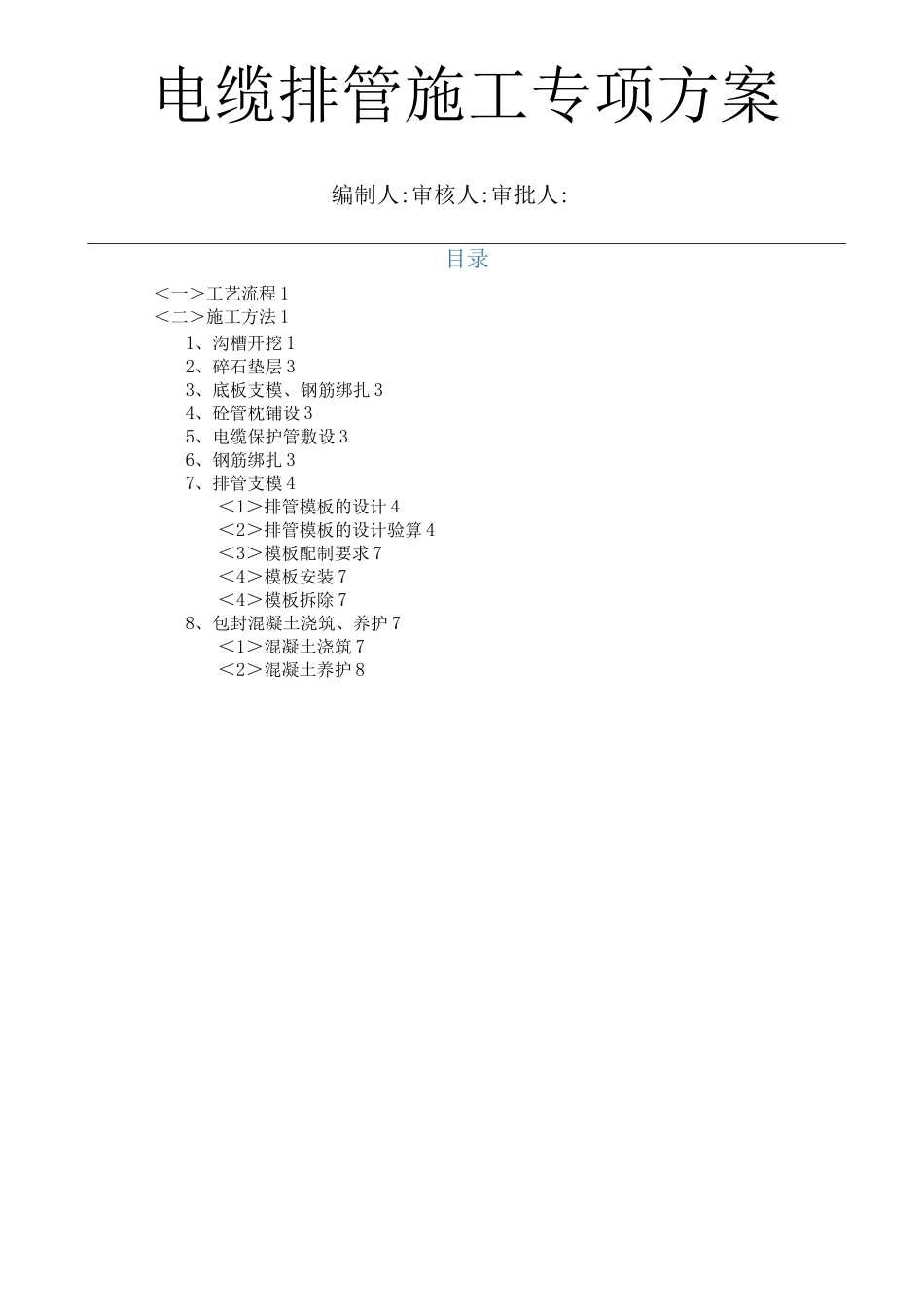

电缆排管施工专项技术方案设计_第1页
1/9

电缆排管施工专项技术方案设计_第2页
2/9

电缆排管施工专项技术方案设计_第3页
3/9
电缆排管施工专项方案编制人:审核人:审批人:目录<一>工艺流程 1<二>施工方法 11、沟槽开挖 12、碎石垫层 33、底板支模、钢筋绑扎 34、砼管枕铺设 35、电缆保护管敷设 36、钢筋绑扎 37、排管支模 4<1>排管模板的设计 4<2>排管模板的设计验算 4<3>模板配制要求 7<4>模板安装 7<4>模板拆除 78、包封混凝土浇筑、养护 7<1>混凝土浇筑 7<2>混凝土养护 8<一>工艺流程沟槽开挖-碎石垫层铺设-底板支模、钢筋绑扎-包封混凝土浇注-砼管枕铺设-电缆保护管铺设-排管支模、钢筋绑扎-包封混凝土浇注、养护<二>施工方法1、沟槽开挖<1>确定边坡坡度本工程共约 3.7 公里,沿线会有大量不同的地质情况,具体放坡系数按下表进行选择:为了保证沟槽侧部土体的稳定及施工安全,采纳 1: 1 系统放坡开挖.如无法进行放坡开挖,可采纳支护措施,一般情况下,开挖深度小于 3 米时的沟槽打用槽钢支护,开挖深度不小于 3 米且不大于 5 米的沟槽采纳钢板桩支护,具体方案详见电缆工作井钢板桩支护.<2>确定工作面宽度为了便于支模及设置基坑支护,工作面宽度为 5mm.<3>开挖方法采纳沟端挖土法.挖掘机由临时便道进入管沟开挖范围进行开挖,先停于沟端,再一边开挖一边后退,开挖出来的土堆于沟槽两侧,多余的土方外运,如下图,<4>开挖施工要点① 沟槽开挖前,先复核排管中心线的走向、折向控制点位置及宽度的控制线.调查临近建筑、地下工程、周边道路及有关管线等情况,必要时可进行试挖,以确定地下管线情况.② 复核无误后,向机械司机进行详细交底,交底内容一般包括挖槽断面、堆土位置、现有地下构筑物情况及施工技术、安全要求等,并指定专人与司机配合.③ 沟槽开挖时,管沟应及时量测槽底高程和宽度.高程测量每开挖 5 米用水准仪复测一次,宽度采纳采纳一根与沟槽宽相等的木棍或者木方进行量测.机械挖土应严格控制标高、分层分段开挖,防止超挖或扰动地基.为确保槽底土壤结构不被扰动或破坏,应在设计槽底高程以上保留 20〜30cm 不用机械进行开挖,而用人工修整.④ 超深开挖部分应实行换填级配良好的沙砾石或铺石灌浆等适当的处理措施,保证地基承载力及稳定性.⑤ 遇有地下管线时,为了保护地下管线必须采纳人工开挖⑥ 堆土坡脚距槽边 1. 5m 以外,堆土高度不超过 1m.⑦ 基坑四周用钢管、安全网围护,设安全警标杆,夜间设灯,并安排专人看护.⑧ 沟槽、管沟开挖时,各级质安人员要加强巡视现场,密...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电缆排管施工专项技术方案设计

文森传品+ 关注
实名认证
内容提供者

一家传播文化教育的小店,资料丰富,随意挑选。

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
