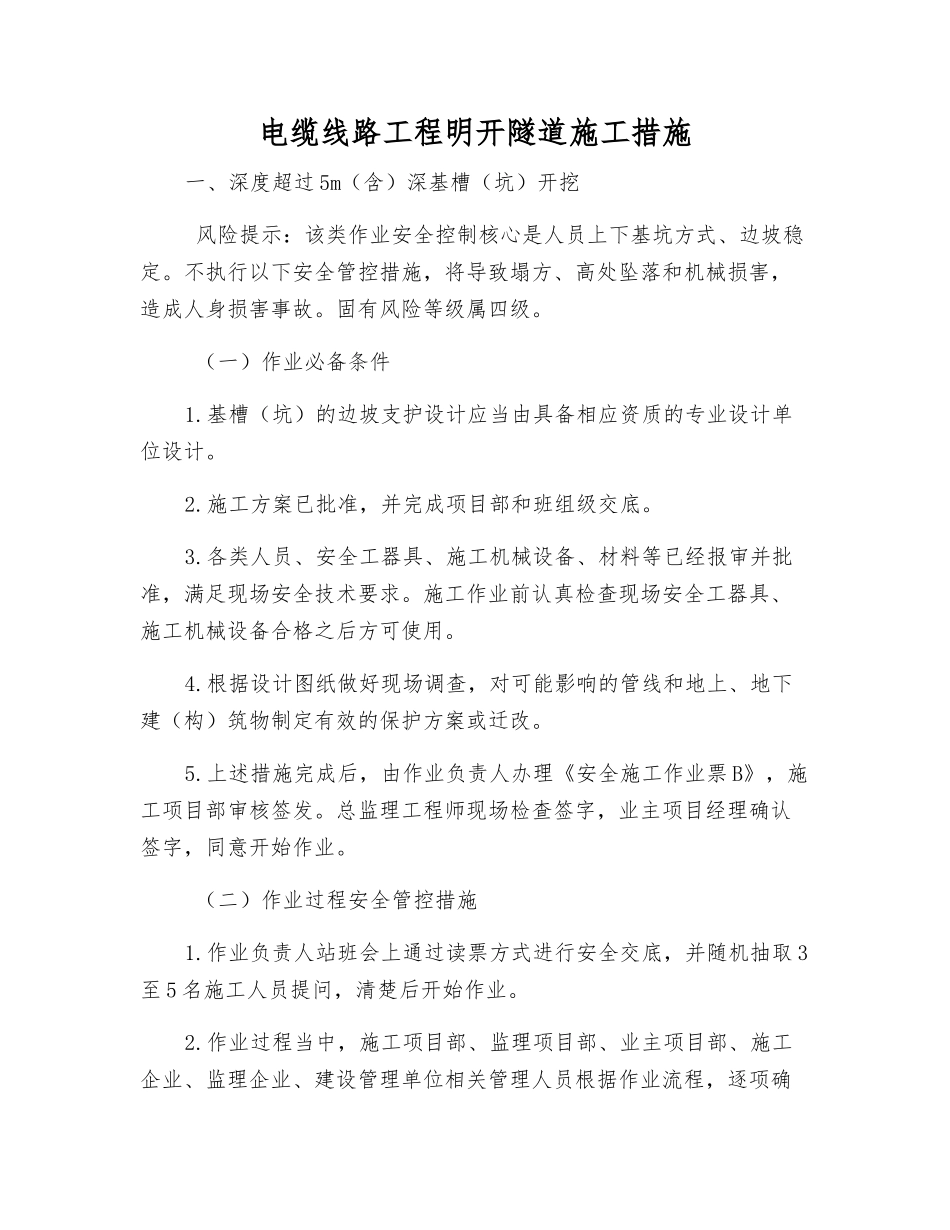

电缆线路工程明开隧道施工措施一、深度超过 5m(含)深基槽(坑)开挖 风险提示:该类作业安全控制核心是人员上下基坑方式、边坡稳定
不执行以下安全管控措施,将导致塌方、高处坠落和机械损害,造成人身损害事故
固有风险等级属四级
(一)作业必备条件1
基槽(坑)的边坡支护设计应当由具备相应资质的专业设计单位设计
施工方案已批准,并完成项目部和班组级交底
各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求
施工作业前认真检查现场安全工器具、施工机械设备合格之后方可使用
根据设计图纸做好现场调查,对可能影响的管线和地上、地下建(构)筑物制定有效的保护方案或迁改
上述措施完成后,由作业负责人办理《安全施工作业票 B》,施工项目部审核签发
总监理工程师现场检查签字,业主项目经理确认签字,同意开始作业
(二)作业过程安全管控措施1

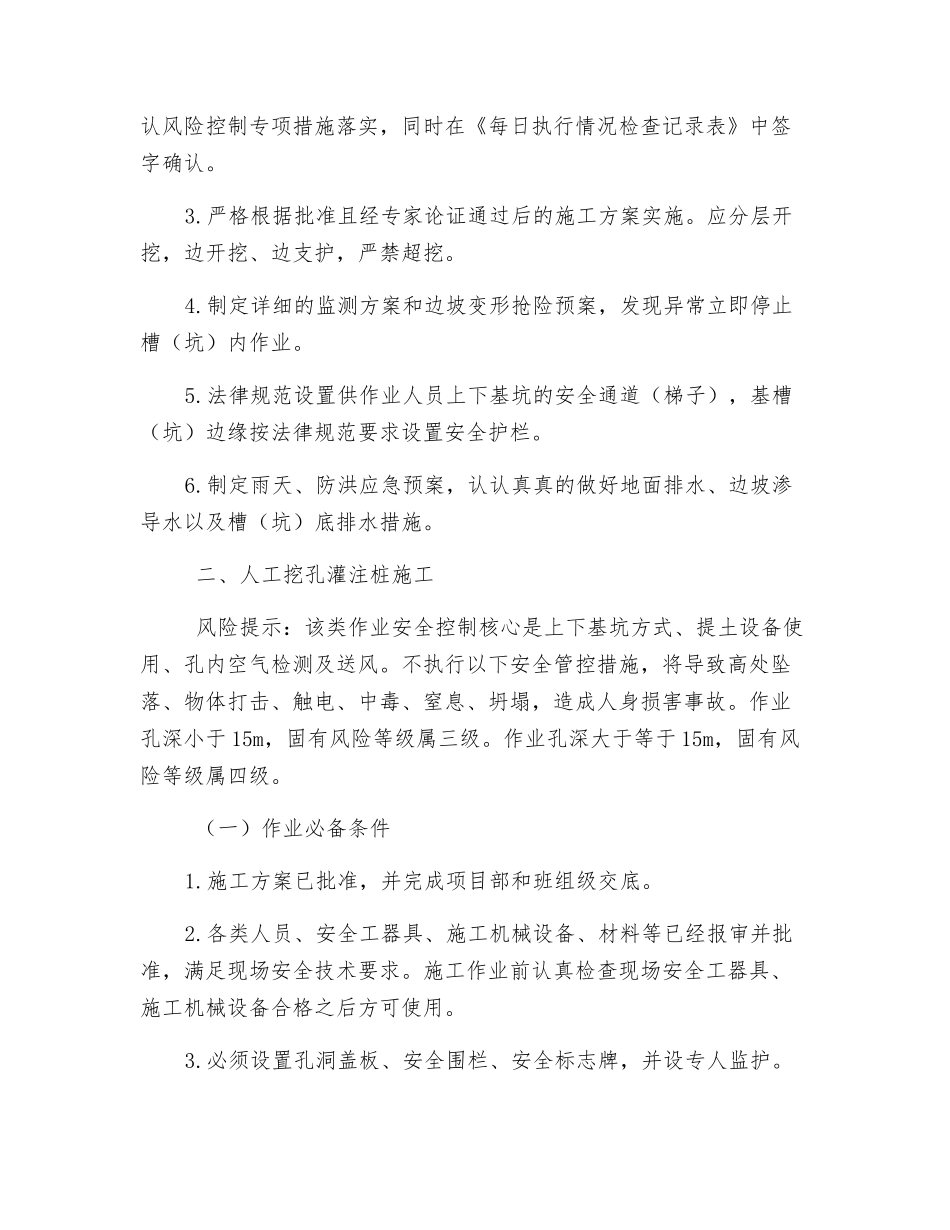

作业负责人站班会上通过读票方式进行安全交底,并随机抽取 3至 5 名施工人员提问,清楚后开始作业
作业过程当中,施工项目部、监理项目部、业主项目部、施工企业、监理企业、建设管理单位相关管理人员根据作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中签字确认
严格根据批准且经专家论证通过后的施工方案实施
应分层开挖,边开挖、边支护,严禁超挖
制定详细的监测方案和边坡变形抢险预案,发现异常立即停止槽(坑)内作业
法律规范设置供作业人员上下基坑的安全通道(梯子),基槽(坑)边缘按法律规范要求设置安全护栏
制定雨天、防洪应急预案,认认真真的做好地面排水、边坡渗导水以及槽(坑)底排水措施
二、人工挖孔灌注桩施工 风险提示:该类作业安全控制核心是上下基坑方式、提土设备使用、孔内空气检测及送风
不执行以下安全管控措施,将导致高处坠落、物体打击、触电、中毒、窒息、坍塌,造成人身损害事故
