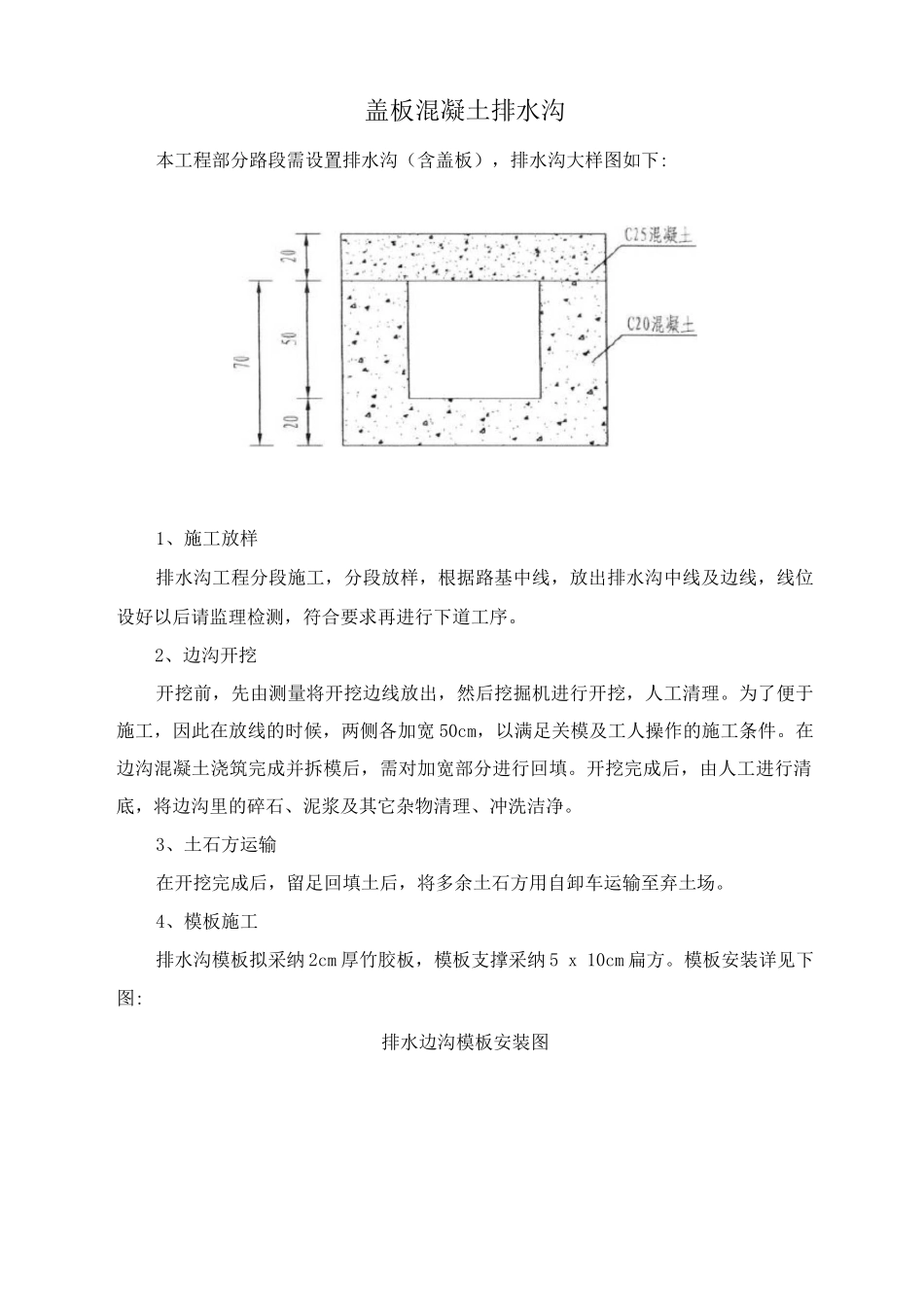

盖板混凝土排水沟本工程部分路段需设置排水沟(含盖板),排水沟大样图如下:1、施工放样排水沟工程分段施工,分段放样,根据路基中线,放出排水沟中线及边线,线位设好以后请监理检测,符合要求再进行下道工序。2、边沟开挖开挖前,先由测量将开挖边线放出,然后挖掘机进行开挖,人工清理。为了便于施工,因此在放线的时候,两侧各加宽 50cm,以满足关模及工人操作的施工条件。在边沟混凝土浇筑完成并拆模后,需对加宽部分进行回填。开挖完成后,由人工进行清底,将边沟里的碎石、泥浆及其它杂物清理、冲洗洁净。3、土石方运输在开挖完成后,留足回填土后,将多余土石方用自卸车运输至弃土场。4、模板施工排水沟模板拟采纳 2cm 厚竹胶板,模板支撑采纳 5 x 10cm 扁方。模板安装详见下图:排水边沟模板安装图5、混凝土浇筑及养护该排水沟工程混凝土为 C20 混凝土,采纳现场集中搅拌,分段施工。在混凝土浇筑完成后,需进行养护,养护采纳砂洒水进行覆盖,并定时进行浇水,防止因为砼表面温度过高而产生混凝土开裂。6、盖板预制及安装(1)模板安装和定位:为保证预制盖板底部平整,不翘曲变形,盖板模板采纳光面竹胶板底模,模板安装后必须定位加固,防止浇注混凝土时跑模变形,为防止浇注混凝土从底部冒浆,角钢与竹胶板结合面必须密贴,并用胶带封闭内侧接逢。(2)网片制作与安装:排水沟盖板钢筋网片均在加工平台上按设计尺寸定型预制,钢筋网片安装前,在底模面上放置 2cm 厚的混凝土垫块作为保护层厚度。然后按设计位置安放和固定钢筋网片。(3)板砼浇筑:盖板混凝土标号为 C25,必须严格控制水灰比和塌落度,采纳钢筋插捣或平板振捣器振捣。盖板混凝土在初凝后终凝前,要对面层进行收光处理,一般在混凝土施工后 2.5〜3.0 小时收光。保证盖板面层光滑。混凝土终凝后采纳湿麻袋覆盖盖板预制块洒水养护,养护时间不少于 14 天。脱模时间一般可在混凝土施工后12 小时左,脱模后混凝土强度相对较低,搬运过程中要加强对成品盖板的保护,防止棱角破损,影响外观质量。(4)盖板吊装盖板制作龄期达到 7 天以上,在混凝土强度达到设计强度的 75%左右时,进行盖板起吊码堆和运输,起吊的盖板堆放到预制厂旁边的堆放场,排水沟砼强度达到设计强度的 75%时可以进行盖板安装,盖板通过汽车运到施工现场,用汽车吊安装,然后2 cm 厚竹胶板5X10cm 扁方用吊车配合人工安装到位。在盖板安装前先修筑好运输便道,两侧进行回填,为吊...
