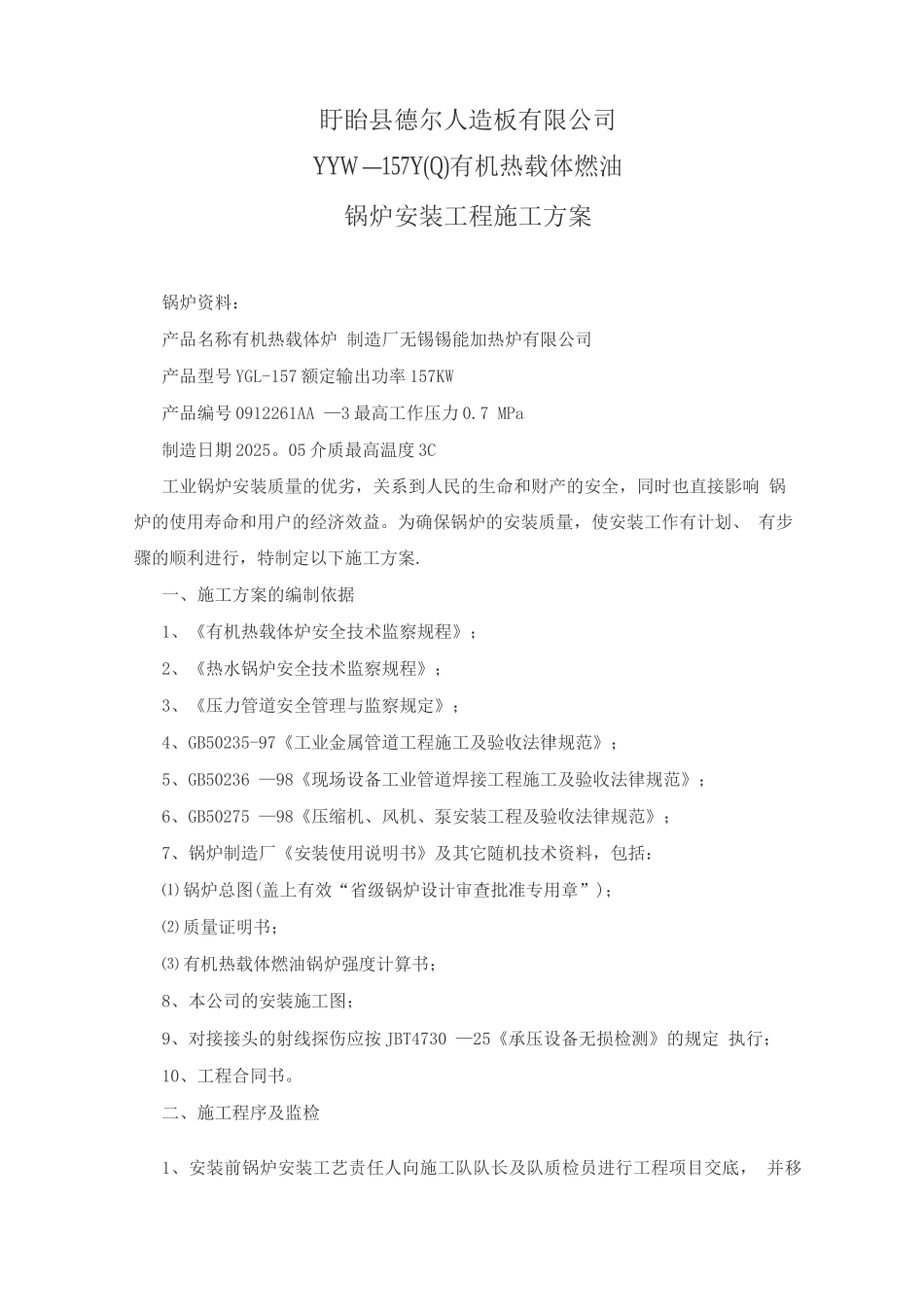

盱眙县德尔人造板有限公司YYW —157Y(Q)有机热载体燃油锅炉安装工程施工方案锅炉资料:产品名称有机热载体炉 制造厂无锡锡能加热炉有限公司产品型号 YGL-157 额定输出功率 157KW产品编号 0912261AA —3 最高工作压力 0.7 MPa制造日期 2025。05 介质最高温度 3C工业锅炉安装质量的优劣,关系到人民的生命和财产的安全,同时也直接影响 锅炉的使用寿命和用户的经济效益。为确保锅炉的安装质量,使安装工作有计划、 有步骤的顺利进行,特制定以下施工方案.一、施工方案的编制依据1、《有机热载体炉安全技术监察规程》;2、《热水锅炉安全技术监察规程》;3、《压力管道安全管理与监察规定》;4、GB50235-97《工业金属管道工程施工及验收法律规范》;5、GB50236 —98《现场设备工业管道焊接工程施工及验收法律规范》;6、GB50275 —98《压缩机、风机、泵安装工程及验收法律规范》;7、锅炉制造厂《安装使用说明书》及其它随机技术资料,包括:⑴ 锅炉总图(盖上有效“省级锅炉设计审查批准专用章”);⑵ 质量证明书;⑶ 有机热载体燃油锅炉强度计算书;8、本公司的安装施工图;9、对接接头的射线探伤应按 JBT4730 —25《承压设备无损检测》的规定 执行;10、工程合同书。二、施工程序及监检1、安装前锅炉安装工艺责任人向施工队队长及队质检员进行工程项目交底, 并移交图纸、技术性文件和现场施工方案、记录表格、安装标准、法律规范要求等, 做好技术移交登记。2、安装队队长及队质检员组织全体施工人员熟悉图纸资料、安装工艺流程、 施工方案等.3、安装前安装队长应组织现场施工人员对使用单位提供的设备进行全面清 点,锅炉本体及部件规格、数量应准确、齐全;对锅炉本体及部件作详细的检查, 并做好记录;队质检员参加监督检查,如发现缺陷应做好现场记录并及时报告甲 方(必要时上报技术监督局监察机构),并与有关单位商讨处理方法,确保安装工 作的质量.4、根据设备平面布置图、建设单位提供土建的基础施工图及锅炉、附机土 建基础验收合格报告等对土建施工质量进行全面的实地测量、复检,做好记录, 发现问题及时向使用单位提出,共同协商处理,使设备基础符合安装要求5、队质检员对基础设施的验收、安装工作的步骤、安装工作的技术参数及 时仔细地做好现场记录,填写有关的登记表,有些应有用户及有关单位代表签名 认可的表格,必须由用户及有关单位代表签名认可。三、施工的安全措施1、安装队长对施工的安全...
