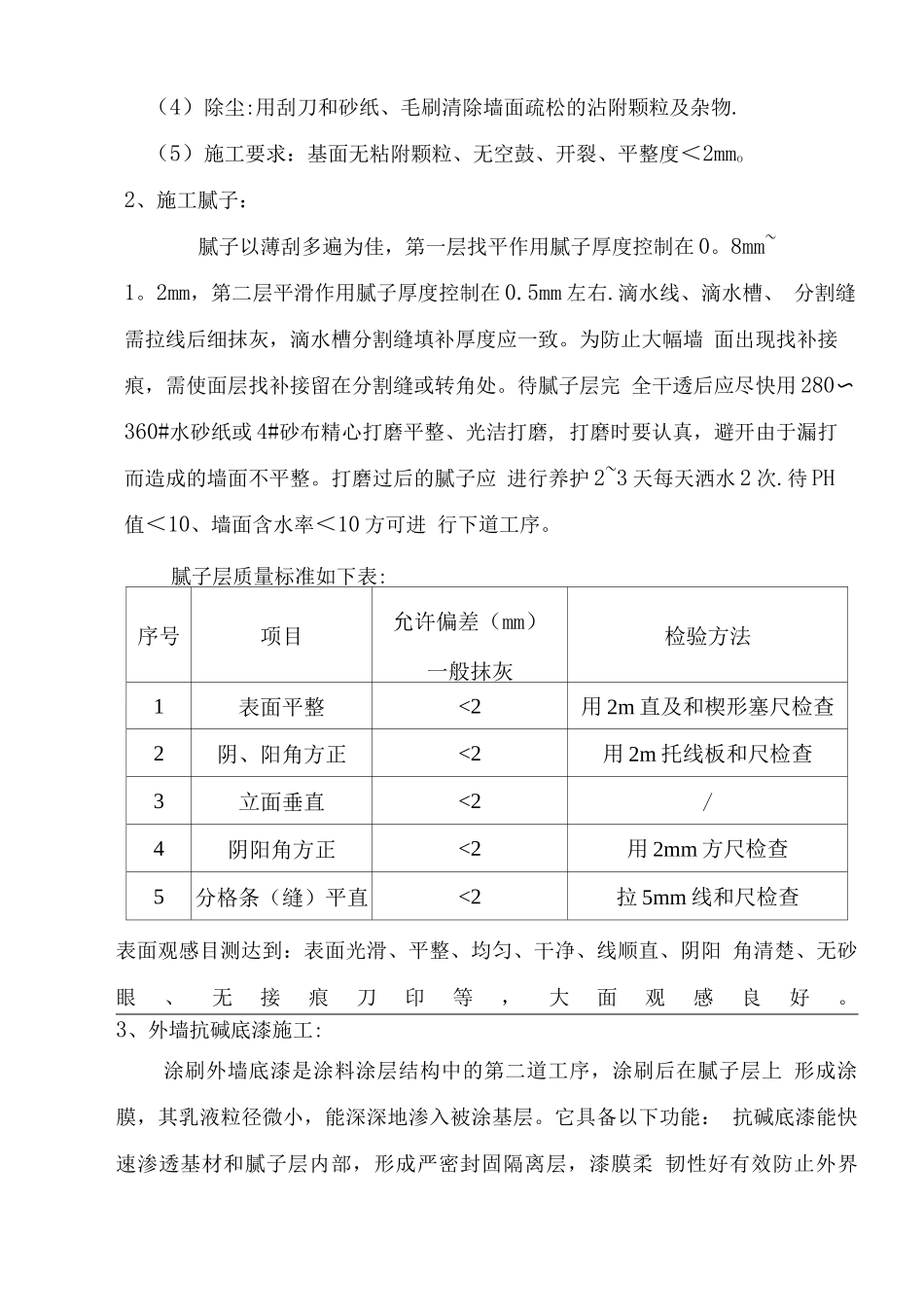

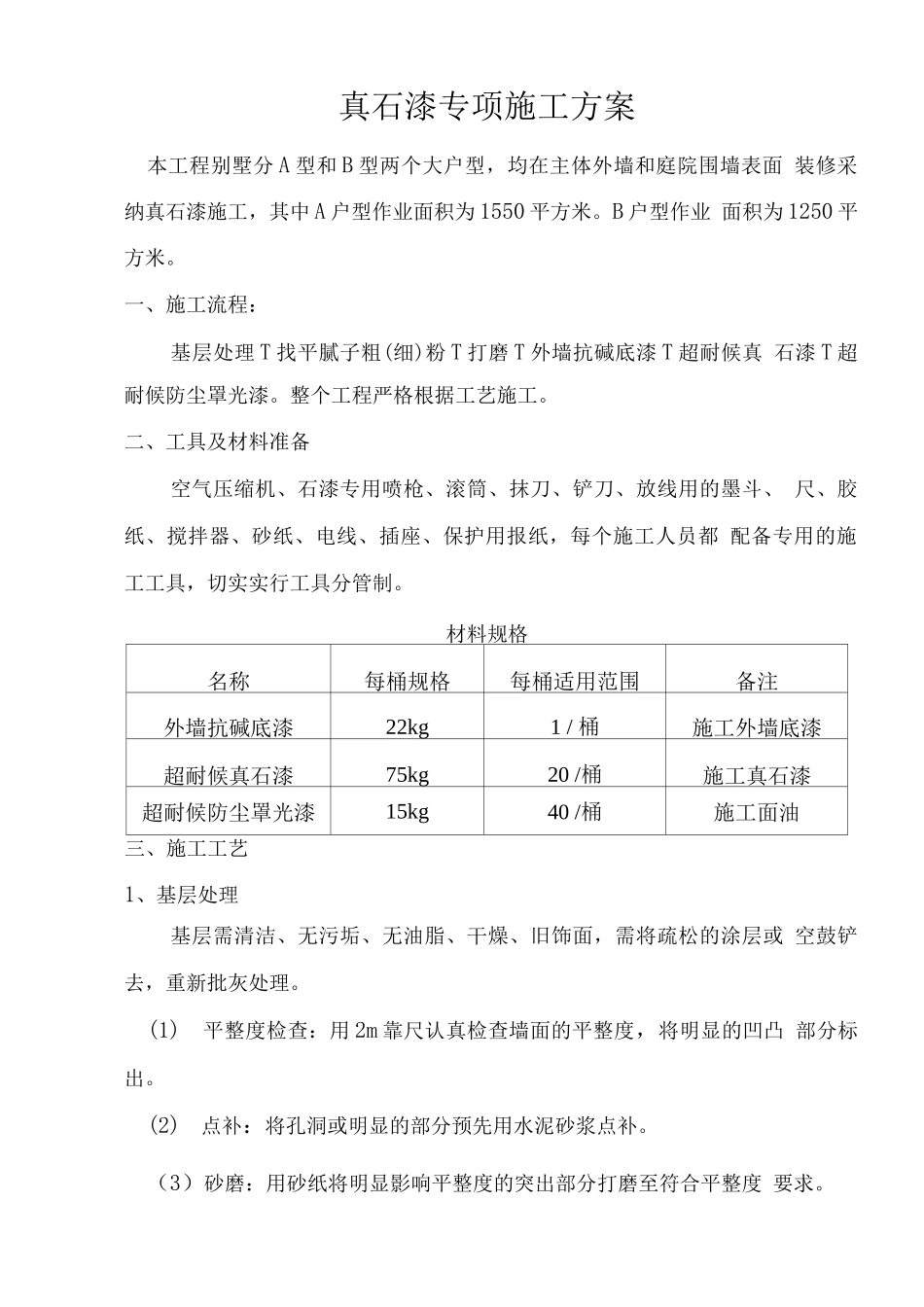

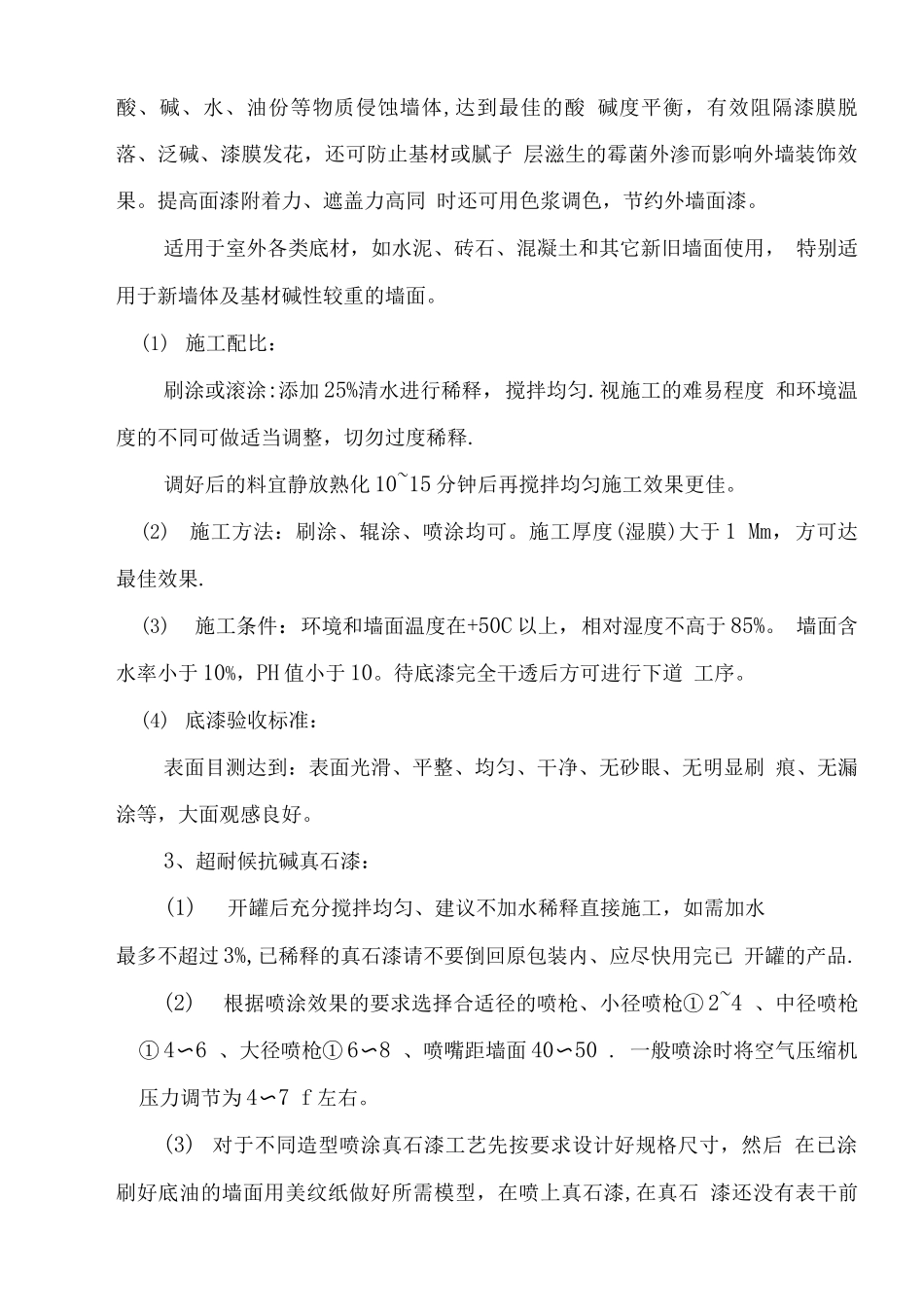

真石漆专项施工方案本工程别墅分 A 型和 B 型两个大户型,均在主体外墙和庭院围墙表面 装修采纳真石漆施工,其中 A 户型作业面积为 1550 平方米。B 户型作业 面积为 1250 平方米。一、施工流程:基层处理 T 找平腻子粗(细)粉 T 打磨 T 外墙抗碱底漆 T 超耐候真 石漆 T 超耐候防尘罩光漆。整个工程严格根据工艺施工。二、工具及材料准备空气压缩机、石漆专用喷枪、滚筒、抹刀、铲刀、放线用的墨斗、 尺、胶纸、搅拌器、砂纸、电线、插座、保护用报纸,每个施工人员都 配备专用的施工工具,切实实行工具分管制。材料规格名称每桶规格每桶适用范围备注外墙抗碱底漆22kg1 / 桶施工外墙底漆超耐候真石漆75kg20 /桶施工真石漆超耐候防尘罩光漆15kg40 /桶施工面油三、施工工艺1、基层处理基层需清洁、无污垢、无油脂、干燥、旧饰面,需将疏松的涂层或 空鼓铲去,重新批灰处理。(1)平整度检查:用 2m 靠尺认真检查墙面的平整度,将明显的凹凸 部分标出。(2)点补:将孔洞或明显的部分预先用水泥砂浆点补。(3)砂磨:用砂纸将明显影响平整度的突出部分打磨至符合平整度 要求。(4)除尘:用刮刀和砂纸、毛刷清除墙面疏松的沾附颗粒及杂物.(5)施工要求:基面无粘附颗粒、无空鼓、开裂、平整度<2mmo2、施工腻子:腻子以薄刮多遍为佳,第一层找平作用腻子厚度控制在 0。8mm~1。2mm,第二层平滑作用腻子厚度控制在 0.5mm 左右.滴水线、滴水槽、 分割缝需拉线后细抹灰,滴水槽分割缝填补厚度应一致。为防止大幅墙 面出现找补接痕,需使面层找补接留在分割缝或转角处。待腻子层完 全干透后应尽快用 280〜360#水砂纸或 4#砂布精心打磨平整、光洁打磨, 打磨时要认真,避开由于漏打而造成的墙面不平整。打磨过后的腻子应 进行养护 2~3 天每天洒水 2 次.待 PH值<10、墙面含水率<10 方可进 行下道工序。腻子层质量标准如下表:序号项目允许偏差(mm)一般抹灰检验方法1表面平整<2用 2m 直及和楔形塞尺检查2阴、阳角方正<2用 2m 托线板和尺检查3立面垂直<2/4阴阳角方正<2用 2mm 方尺检查5分格条(缝)平直<2拉 5mm 线和尺检查表面观感目测达到:表面光滑、平整、均匀、干净、线顺直、阴阳 角清楚、无砂眼、无接痕刀印等,大面观感良好。3、外墙抗碱底漆施工:涂刷外墙底漆是涂料涂层结构中的第二道工序,涂刷后在腻子层上 形成涂膜,其乳液粒径微小,能深深地渗入被涂基层。它具备以下功能: 抗碱底漆...
