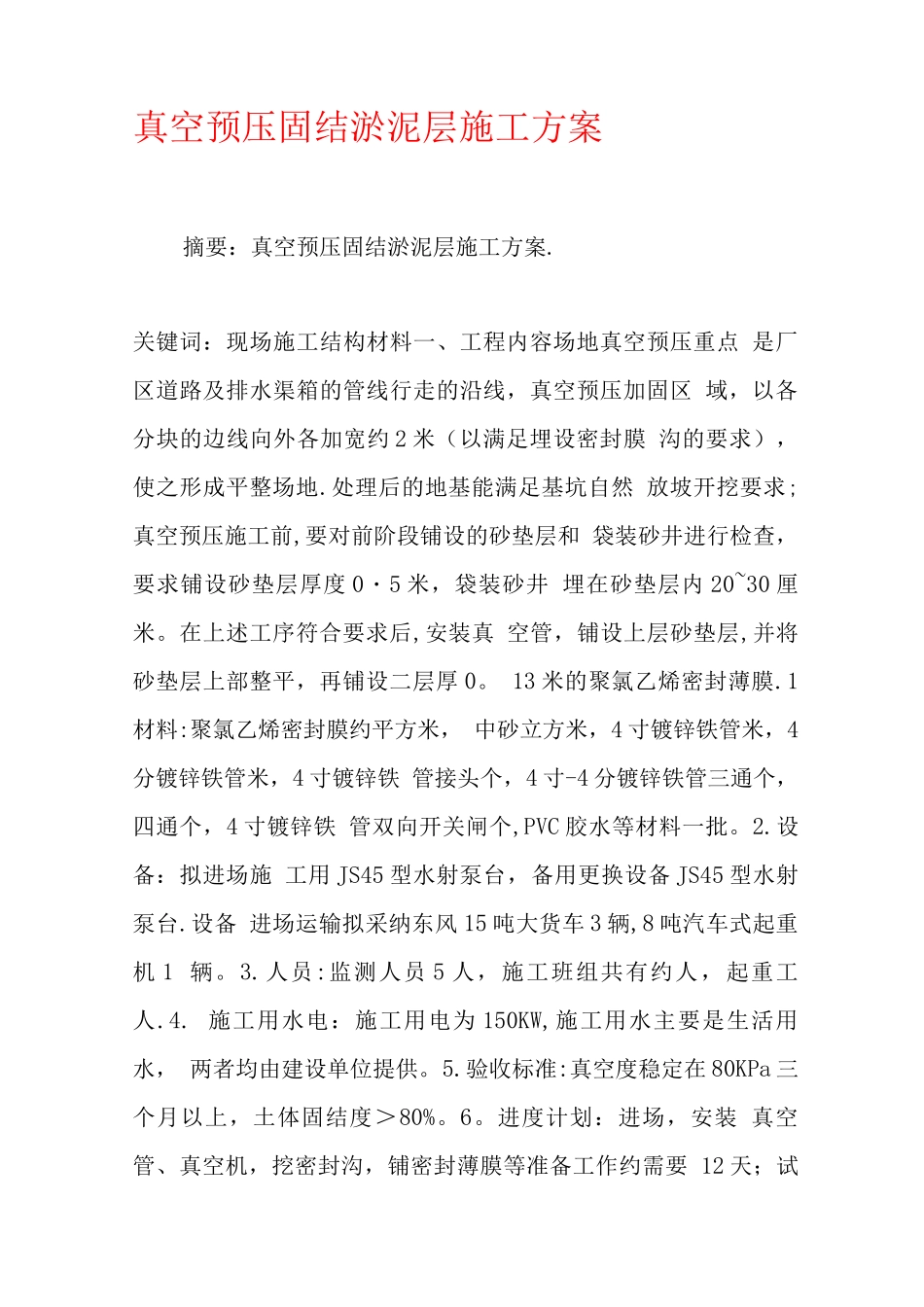

真空预压固结淤泥层施工方案摘要:真空预压固结淤泥层施工方案
关键词:现场施工结构材料一、工程内容场地真空预压重点 是厂区道路及排水渠箱的管线行走的沿线,真空预压加固区 域,以各分块的边线向外各加宽约 2 米(以满足埋设密封膜 沟的要求),使之形成平整场地
处理后的地基能满足基坑自然 放坡开挖要求;真空预压施工前,要对前阶段铺设的砂垫层和 袋装砂井进行检查,要求铺设砂垫层厚度 0・5 米,袋装砂井 埋在砂垫层内 20~30 厘米
在上述工序符合要求后,安装真 空管,铺设上层砂垫层,并将砂垫层上部整平,再铺设二层厚 0
13 米的聚氯乙烯密封薄膜
1材料:聚氯乙烯密封膜约平方米, 中砂立方米,4 寸镀锌铁管米,4分镀锌铁管米,4 寸镀锌铁 管接头个,4 寸-4 分镀锌铁管三通个,四通个,4 寸镀锌铁 管双向开关闸个,PVC 胶水等材料一批
设备:拟进场施 工用 JS45 型水射泵台,备用更换设备 JS45 型水射泵台
设备 进场运输拟采纳东风 15 吨大货车 3 辆,8 吨汽车式起重机 1 辆
人员:监测人员 5 人,施工班组共有约人,起重工人
施工用水电:施工用电为 150KW,施工用水主要是生活用水, 两者均由建设单位提供
验收标准:真空度稳定在 80KPa 三 个月以上,土体固结度>80%

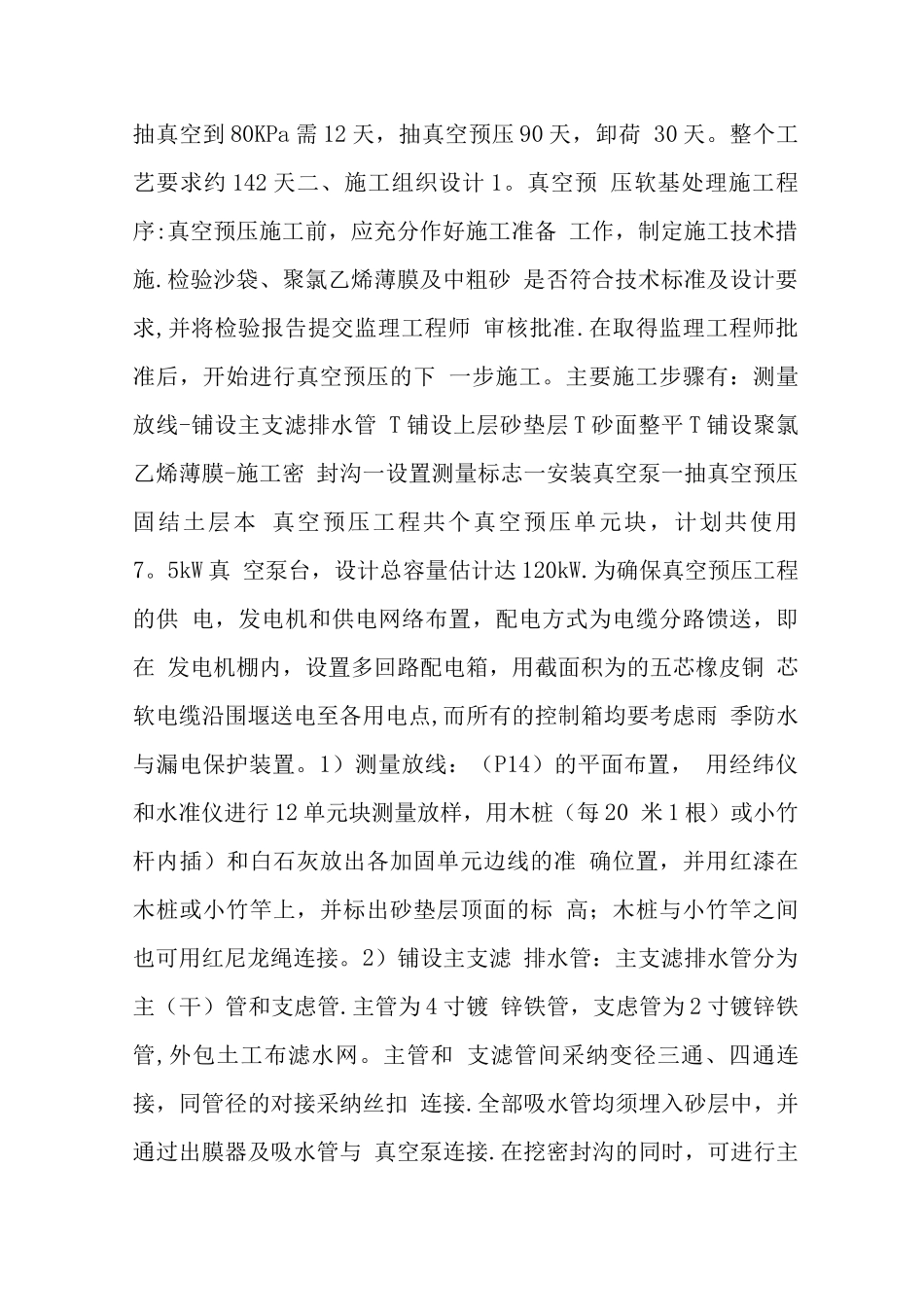

进度计划:进场,安装 真空管、真空机,挖密封沟,铺密封薄膜等准备工作约需要 12 天;试抽真空到 80KPa 需 12 天,抽真空预压 90 天,卸荷 30 天
整个工艺要求约 142 天二、施工组织设计 1
真空预 压软基处理施工程序:真空预压施工前,应充分作好施工准备 工作,制定施工技术措施
检验沙袋、聚氯乙烯薄膜及中粗砂 是否符合技术标准及设计要求,并将检验报告提交监理工程师 审核批准
在取得监理工程师批准后,开始进行真空预压的下 一步施工
主要施工步骤有
