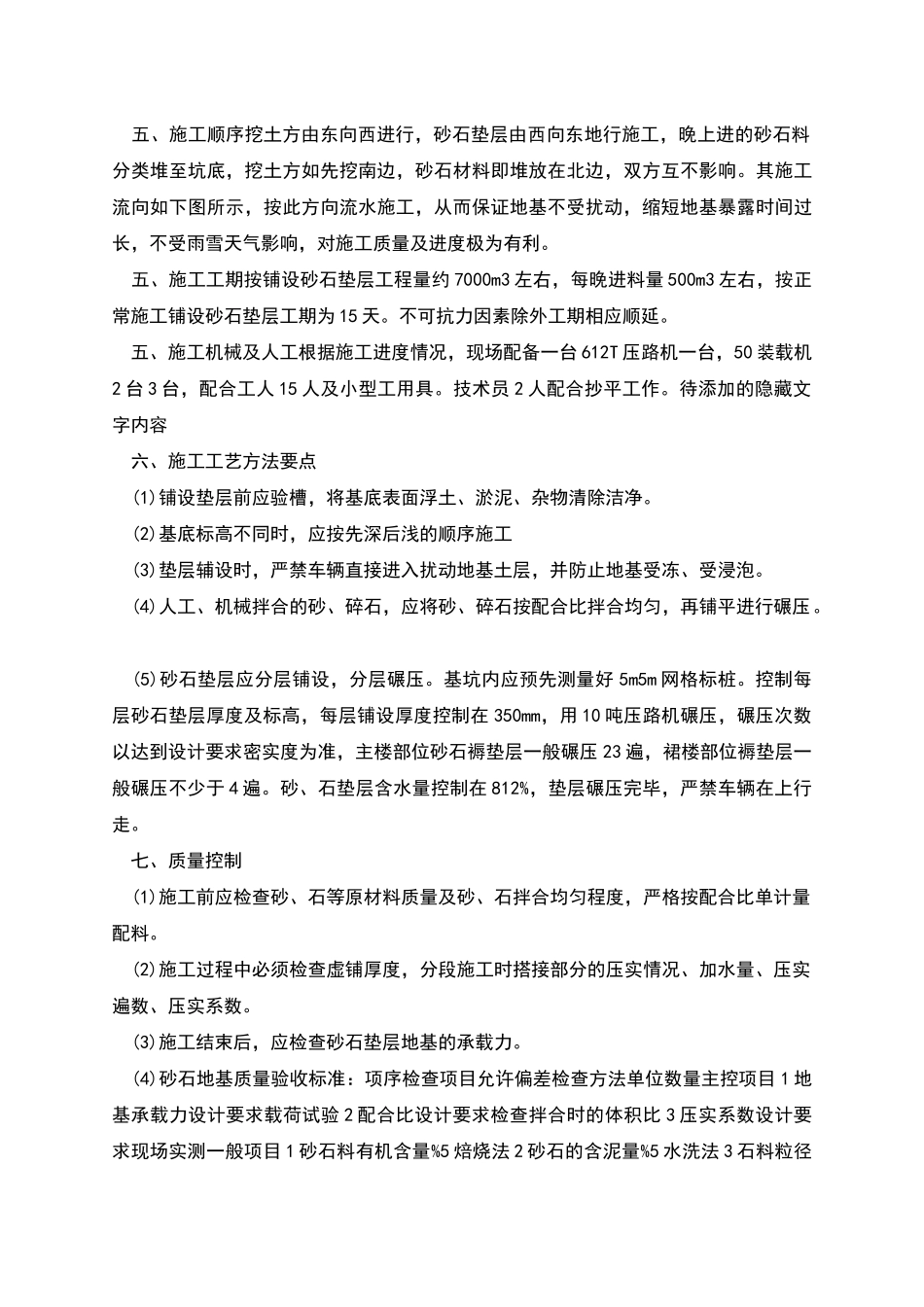

砂石垫层施工方案 一、工程概况爱家朝阳 XX 工程总建筑面积约 25 万 m,地下三层。负一层为商场,层高为 6m;负二层、负三层为地下车库,层高为 4.8m,0.00 以下结构为框架剪力墙结构。本工程由住宅、商业、公寓、写字楼组成,其中住宅楼地下四层,地上 15 层、21 层,层高为 2.9m,剪力墙结构;商业、公寓、写字楼在一至八层为同一层高,一层层高均为 7.8m,二至八层层高均为 5.2m,写字楼为 20 层(层高为 3m),公寓楼为 21 层(层高为 3.3m),均为框架剪力墙结构。 二、施工材料及技术要求采纳中、粗砂与碎石拌合,中粗砂含泥量不大于 5%,碎石粒径不宜大于 40mm。主楼部位 CFG 桩褥垫层 200mm 厚,夯填度 0.880.90。裙楼部位褥垫层 300mm 厚,压实系数不小于 0.97。其砂石垫层中碎石占全重的 30P%。根据设计及法律规范要求,先对进场的砂石材料进行见证取样后,送至试验室做配合比试验,对符合设计及施工法律规范要求的材料方可使用。 三、材料拌合方案: 1、场外拌合:根据试验室出具的材料配合比报告,采纳场外拌合,将中粗砂运至碎石料场,拌合好后运至施工现场直接进行褥垫层施工。其场外拌合优点如下:由于场地大,有充足的时间拌合,保证砂石垫层的拌合质量。砂、石垫层已拌合好,从而减少或避开拌合机械对地基的扰动。由于在场外已拌合好,运至施工现场直接进行褥垫层施工,从而缩短工期,对施工进度极为有利。其场外拌合缺点是:砂石材料集中拌合,增加二次转运费和装卸费,其费用增加。 2、现场拌合:由于受场地限制,拌合地点不固定,对材料浪费较大,施工进展缓慢,对施工进度极为不利。鉴上述原因,我方优先采纳场外拌合。 四、施工材料进场情况说明经我公司对材料考察情况,砂、石材料只能在晚上运进现场,白天进行施工。由于交警对超限车辆检查很严,车辆只能按核定重量运输,这样砂、石材料价格增加,远比合同价高,其次每晚进材料数量约 500m3 左右,其施工进度会受到影响。鉴上述因素,为了保证地基不受扰动,我项目部见意:土方开挖队应与我项目部紧密配合,土方开挖队挖运量应与砂石垫层铺设量大致相等,从而保证我项目部晚上进的材料在白天刚好铺完。假如土方开挖量过快,砂石垫层不能及时覆盖,地基暴露时间过长,如遇雨雪天气,势必造成工期延误,对施工进度极为不利。 五、施工顺序挖土方由东向西进行,砂石垫层由西向东地行施工,晚上进的砂石料分类堆至坑底,挖土方如先挖...
