砂石系统运行作业指导书一

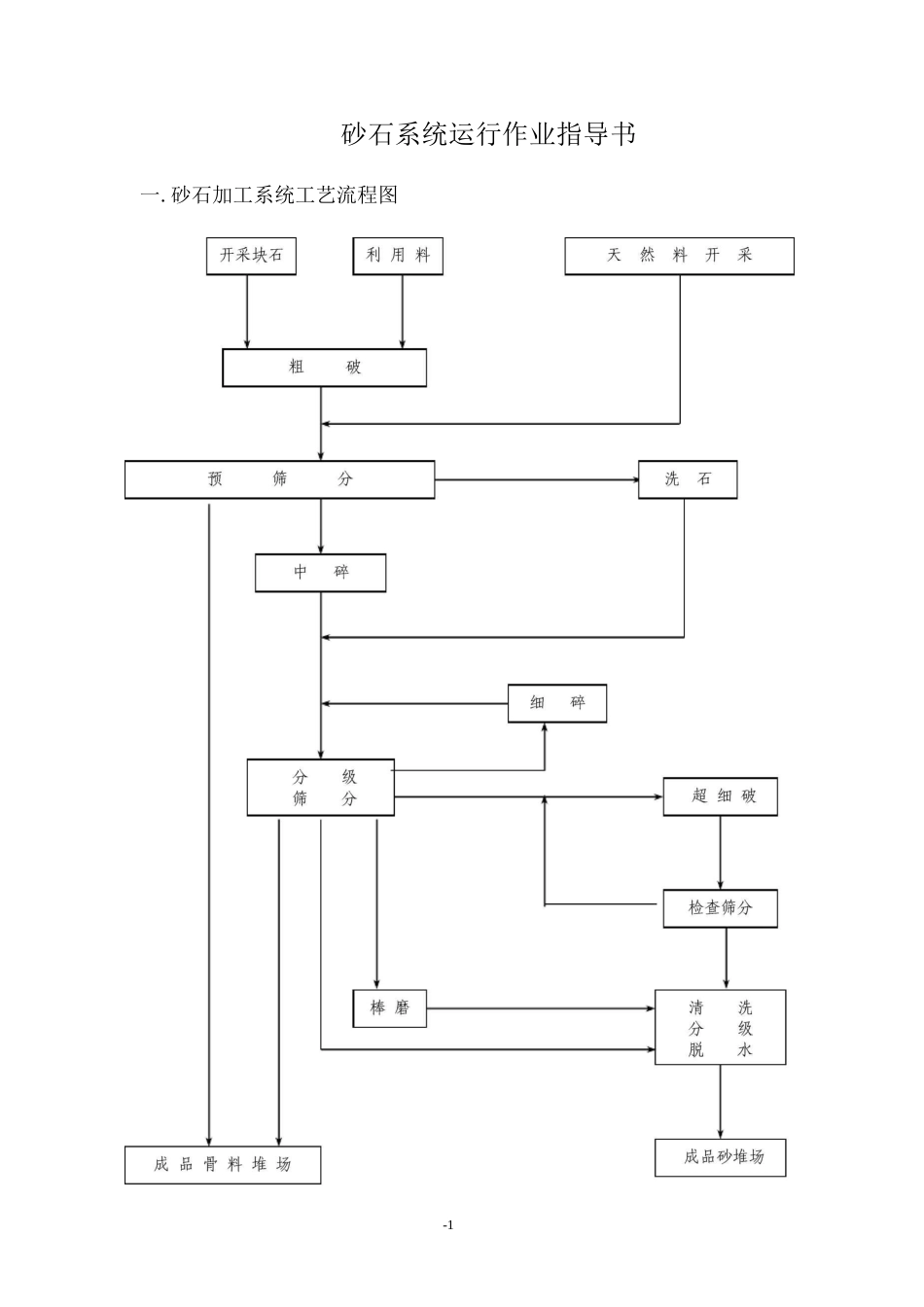

砂石加工系统工艺流程图-1二

砂石系统运行方法及要求1 料场开采1
1 熟悉图纸、水文地质资料,制定技术方案及质量、安全控制措施
技术方案包括施工道路、最终边坡角度,开挖方案,爆破方案、参数,喷锚支护等方案
2 报现场监理工程师、业主及其它政府职能部门审批,批准后向现场施工技术人员及作业人员进行技术交底
3 做好开采现场的施工排水、施工道路和风水电供应
4 覆盖层剥离
覆盖层剥离根据现场的实际情况可采纳先全部剥离后开采或覆盖层剥离与毛料开采同步进行,但在同一开采平台范围内需采纳先剥离后开采的施工程序
全风化带主要采纳推挖配合直接装运凿裂法施工,强风化带以下采纳钻孔爆破法施工
5 毛料开采
根据梯段分层逐层向下开挖,梯段高度控制在 12 米左右
根据料场岩石的性质,分别用孔间微差爆破、多段顺序碰撞挤压爆破、宽孔距爆破“V"形起爆等施工方法以控制毛料的块径,减少大块率,施工顺序为:钻孔基础面清理 钻孔测量放样 钻孔 验收-T 装药 验收起爆 装运
采运设备可选用电铲、正铲、反铲、装载机和自卸汽车等
6 边坡支护
料场最终边坡采纳预裂爆破,控制坡比为:全强风化层以上按 1: 1,弱风化层采纳 1: 0
5,微新岩石采纳 1:0
每个梯段应设马道,马道宽根据实际情况布置,为保障施工期边坡稳定安全,如边坡处有断层或破裂带,应实行喷锚等临时支护措施并设置必要的排水孔
喷锚作业应紧跟开挖工作面,喷射混凝土终凝至下一循环放炮,间隔不应小于 3h
边坡顶部应设置截排水沟

7 夹层处理
如遇有比较集中的软弱或夹泥层时,应严格根据监理工程师的指示进行清除,并运往指定的弃碴场,确保可用料内不混杂废渣料
8 超径石处理
超径石是指大于破裂机允许给料尺寸的块石
毛料装车时应尽量避开将超径石装入运输车辆,以免影响粗破正常生产
超径石必须经手风钻
