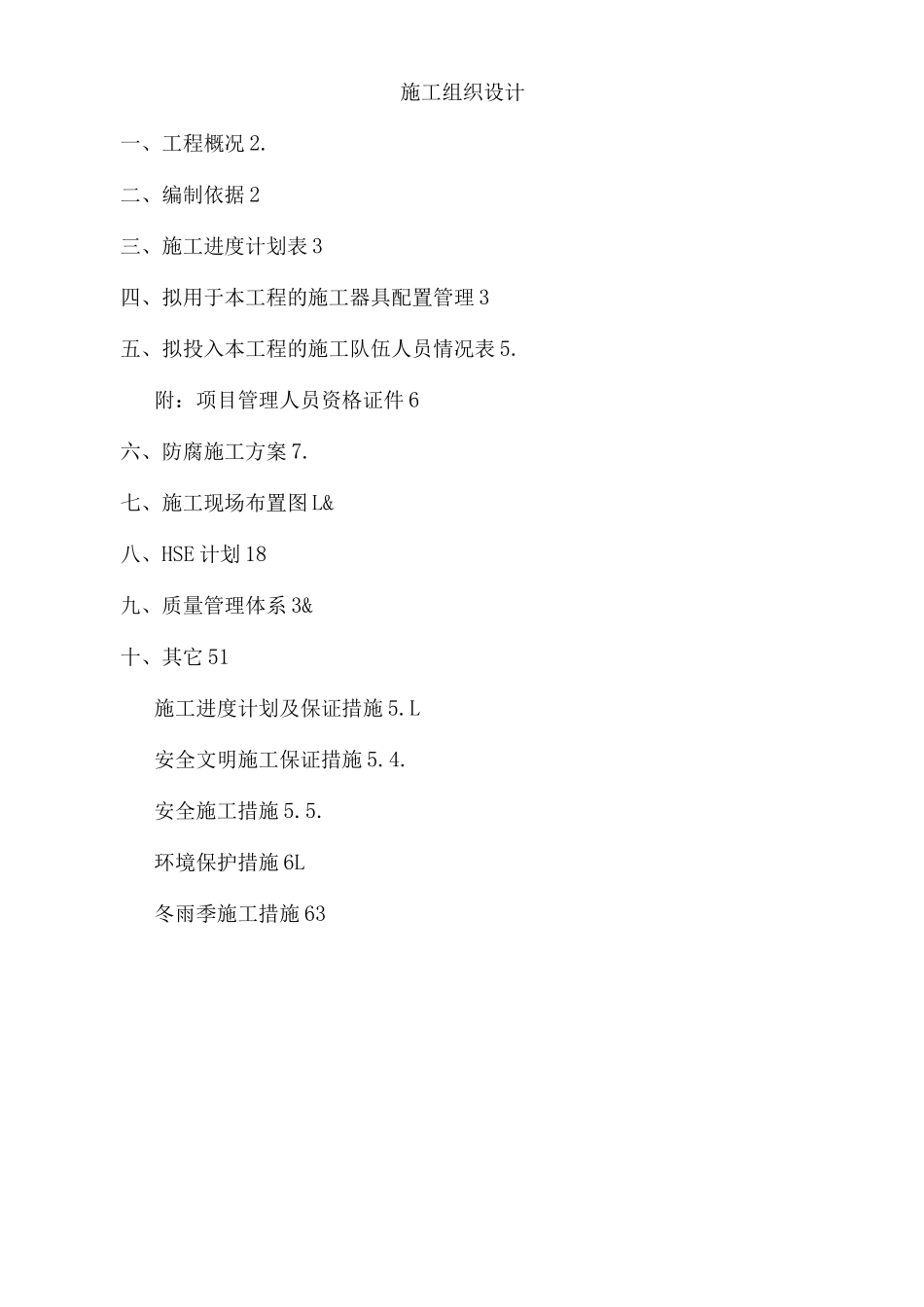

施工组织设计一、工程概况 2
二、编制依据 2三、施工进度计划表 3四、拟用于本工程的施工器具配置管理 3五、拟投入本工程的施工队伍人员情况表 5
附:项目管理人员资格证件 6六、防腐施工方案 7
七、施工现场布置图 L&八、HSE 计划 18九、质量管理体系 3&十、其它 51施工进度计划及保证措施 5
L安全文明施工保证措施 5
安全施工措施 5
环境保护措施 6L冬雨季施工措施 63施工组织设计一、工程概况1

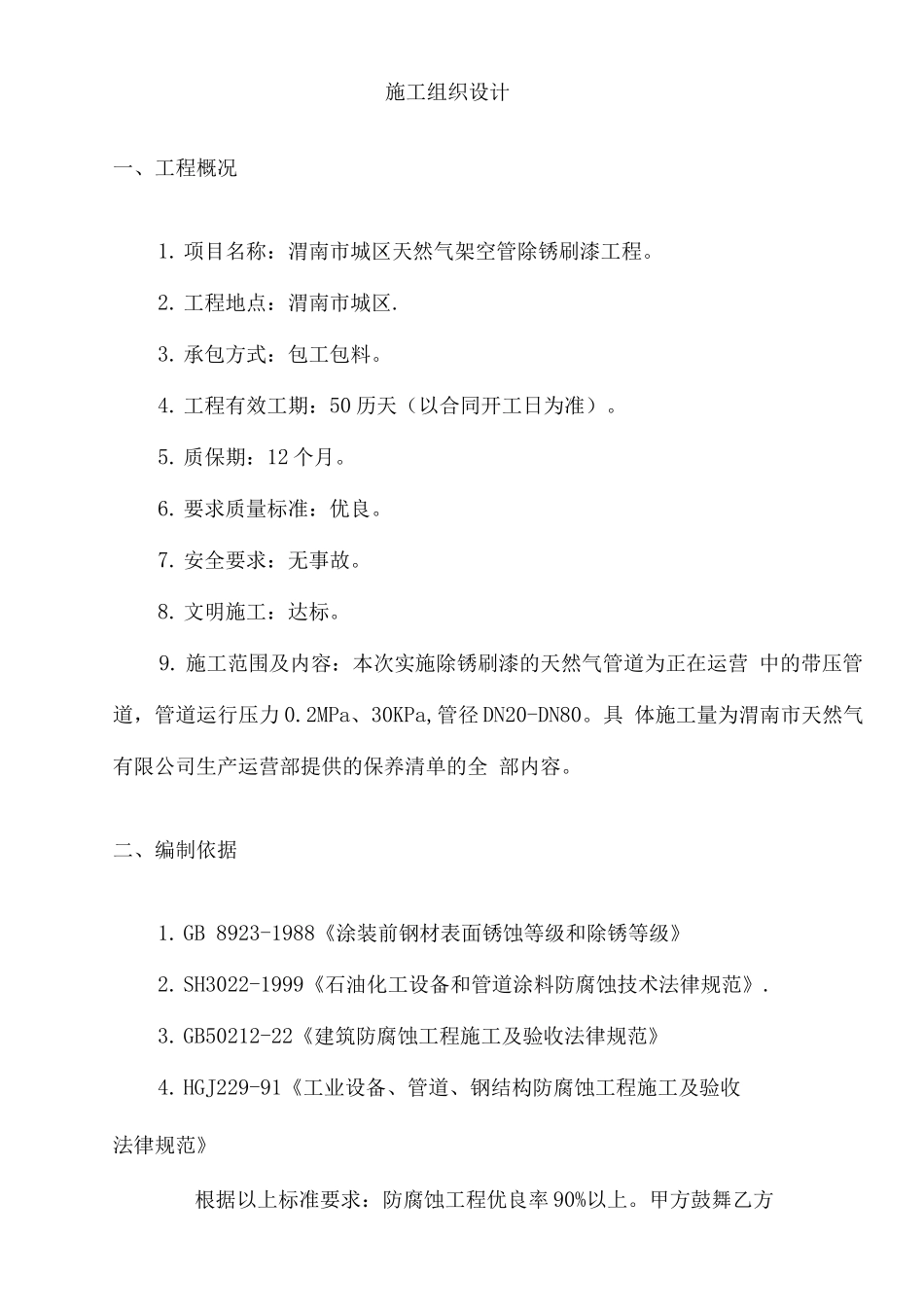

项目名称:渭南市城区天然气架空管除锈刷漆工程
工程地点:渭南市城区
承包方式:包工包料
工程有效工期:50 历天(以合同开工日为准)
质保期:12 个月
要求质量标准:优良
安全要求:无事故
文明施工:达标
施工范围及内容:本次实施除锈刷漆的天然气管道为正在运营 中的带压管道,管道运行压力 0
2MPa、30KPa,管径 DN20-DN80
具 体施工量为渭南市天然气有限公司生产运营部提供的保养清单的全 部内容

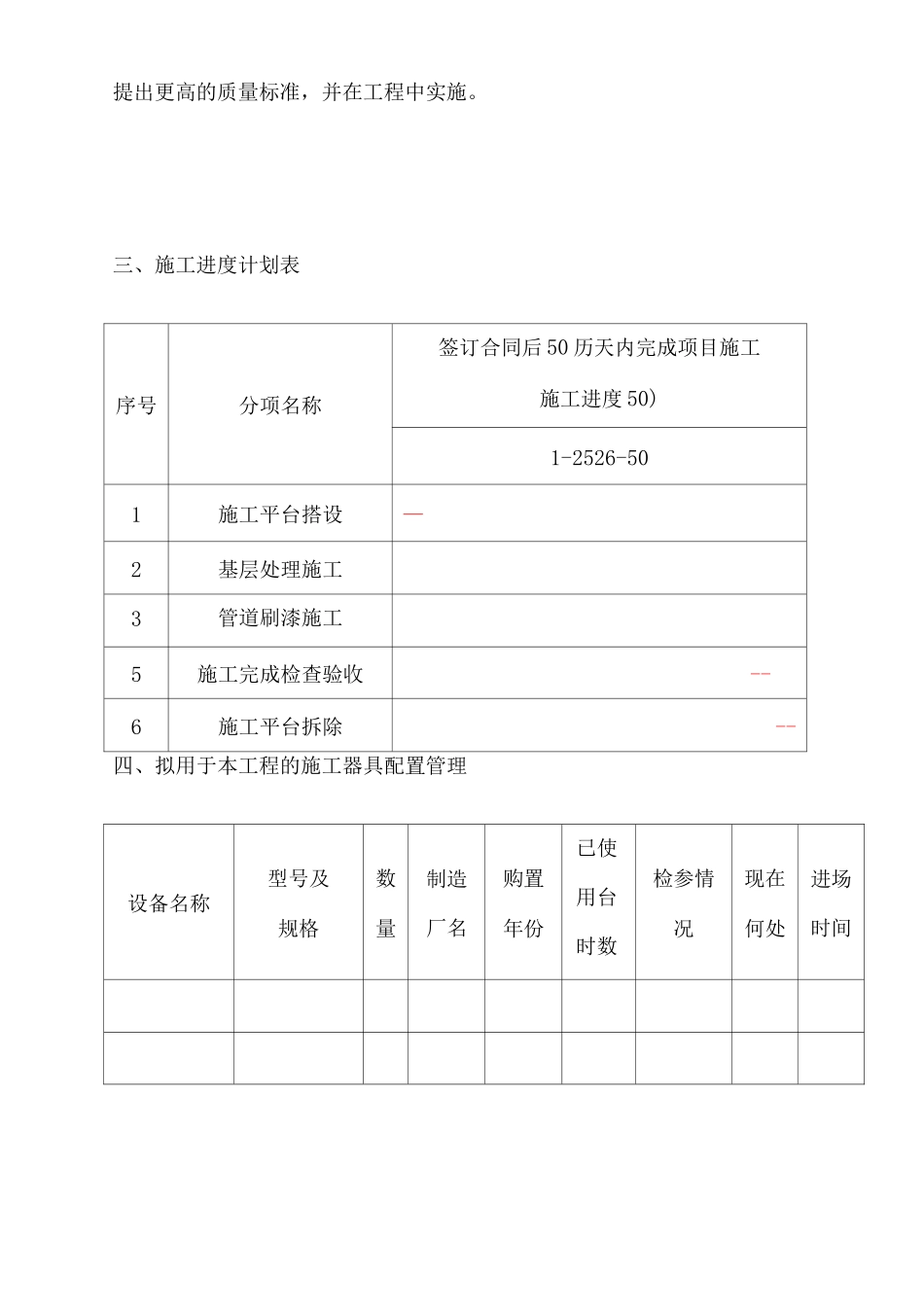

二、编制依据1
GB 8923-1988《涂装前钢材表面锈蚀等级和除锈等级》2
SH3022-1999《石油化工设备和管道涂料防腐蚀技术法律规范》
GB50212-22《建筑防腐蚀工程施工及验收法律规范》4
HGJ229-91《工业设备、管道、钢结构防腐蚀工程施工及验收法律规范》根据以上标准要求:防腐蚀工程优良率 90%以上
甲方鼓舞乙方提出更高的质量标准,并在工程中实施
三、施工进度计划表序号分项名称签订合同后 50 历天内完成项目施工施工进度 50)1-2526-501施工平台搭设—2基层处理施工3管道刷漆施工5施工完成检查验收--6施工平台拆除--四、拟用于本工程的施工器具配置管理设备名称型号及规格数量制造厂名购置年份已使用台时数检参情况现在何处进场时间五、拟投入本工程的施工队伍
