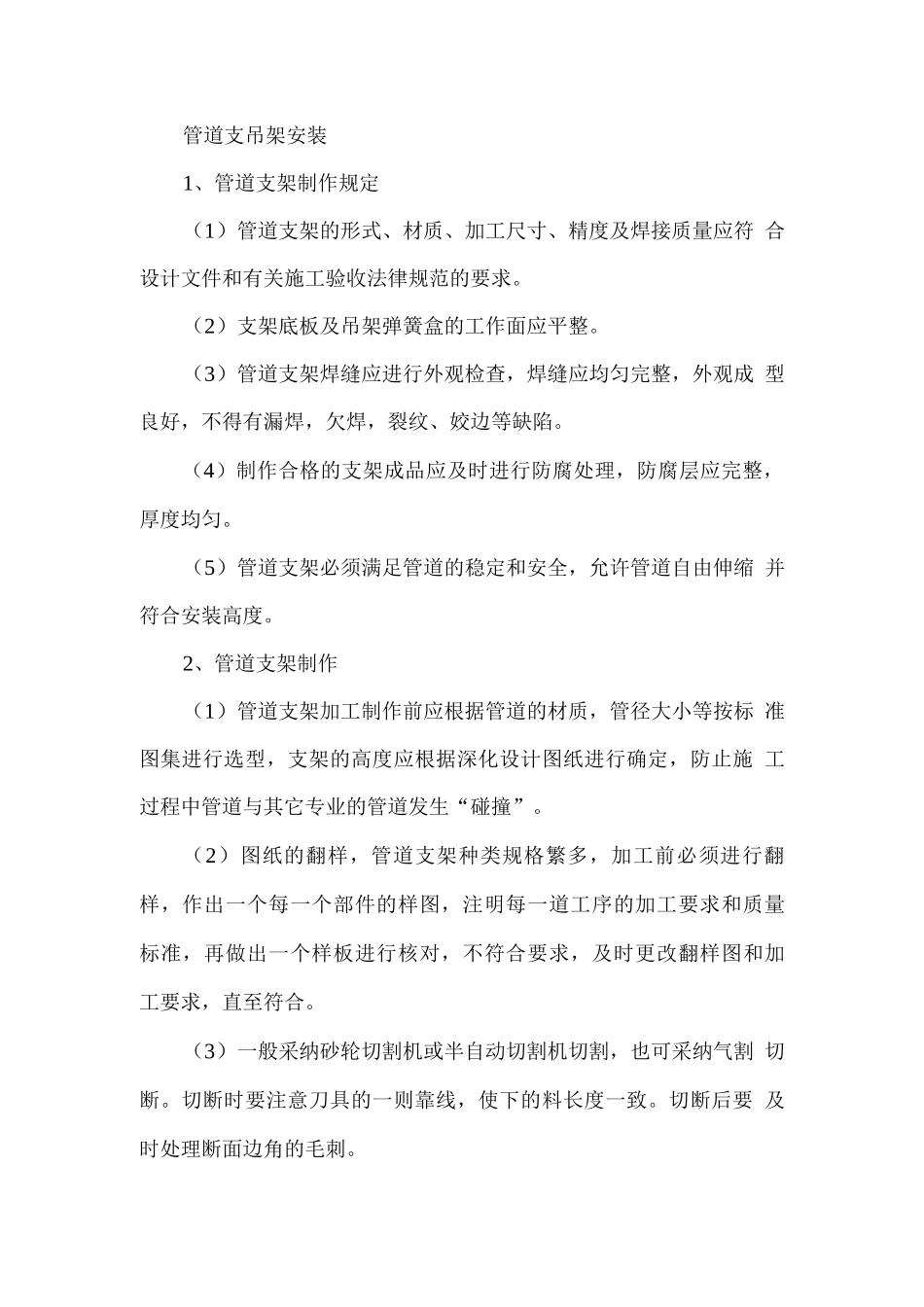

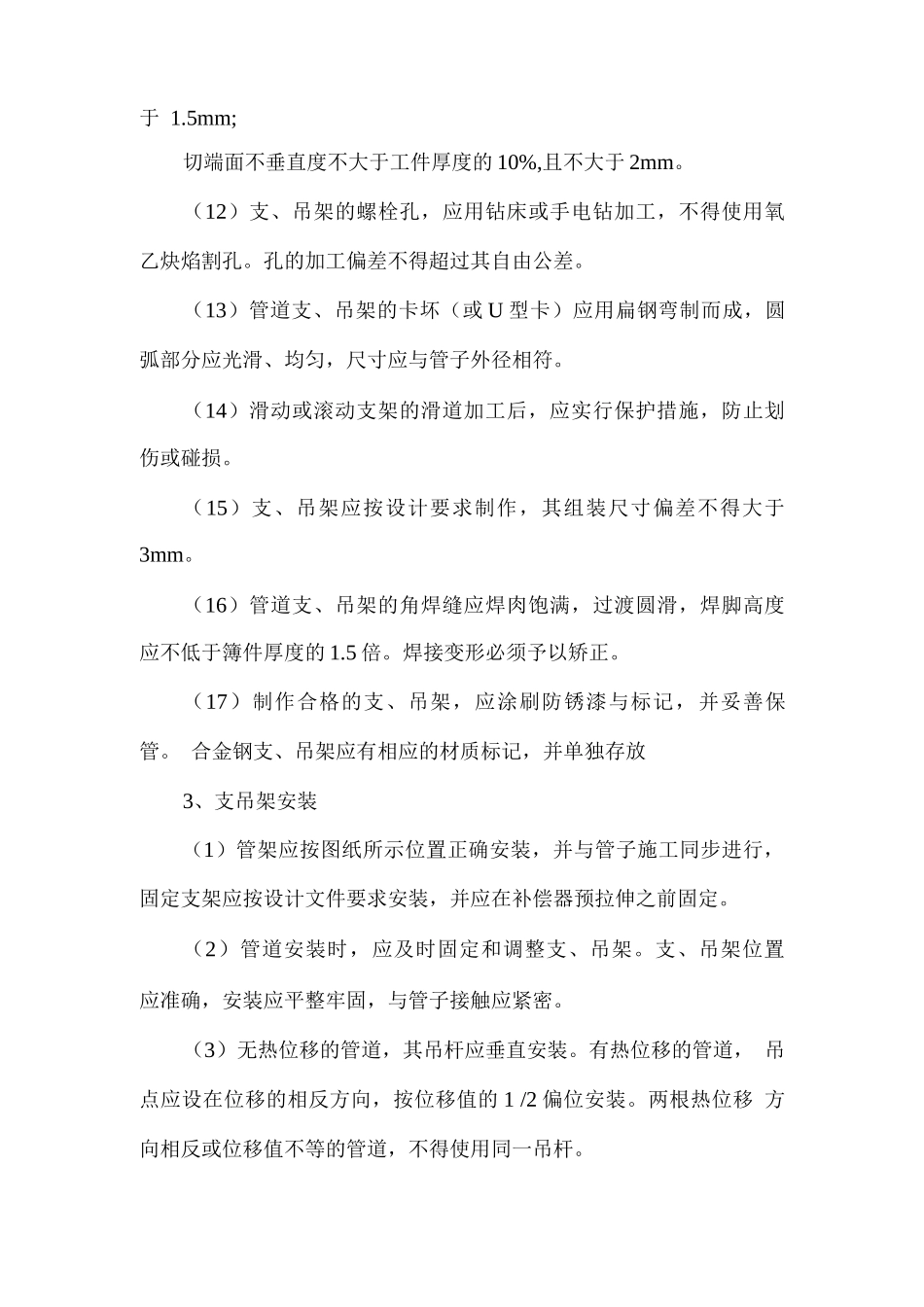

管道支吊架安装1、管道支架制作规定(1)管道支架的形式、材质、加工尺寸、精度及焊接质量应符 合设计文件和有关施工验收法律规范的要求。(2)支架底板及吊架弹簧盒的工作面应平整。(3)管道支架焊缝应进行外观检查,焊缝应均匀完整,外观成 型良好,不得有漏焊,欠焊,裂纹、姣边等缺陷。(4)制作合格的支架成品应及时进行防腐处理,防腐层应完整, 厚度均匀。(5)管道支架必须满足管道的稳定和安全,允许管道自由伸缩 并符合安装高度。2、管道支架制作(1)管道支架加工制作前应根据管道的材质,管径大小等按标 准图集进行选型,支架的高度应根据深化设计图纸进行确定,防止施 工过程中管道与其它专业的管道发生“碰撞”。(2)图纸的翻样,管道支架种类规格繁多,加工前必须进行翻 样,作出一个每一个部件的样图,注明每一道工序的加工要求和质量 标准,再做出一个样板进行核对,不符合要求,及时更改翻样图和加 工要求,直至符合。(3)一般采纳砂轮切割机或半自动切割机切割,也可采纳气割 切断。切断时要注意刀具的一则靠线,使下的料长度一致。切断后要 及时处理断面边角的毛刺。(4)对需要做相对滑动、滚动的表面,一般要做车、铣、刨等 作业,无施工条件用磨光机把加工面磨光滑。使工件表面达到设计要 求的粗糙度。其它型钢的切割表面一般不做表面处理,而只是做边角 的倒角处理。(5)管道需要钻孔的部位,应采纳手电钻机机和台钻,钻空前 要按翻样图在下好的型钢上划十字线,并在交点上打样冲眼,然后钻 孔,钻孔要一次钻透,钻后要用锉刀将毛边锉平。(6)对有弯曲要求的部件,应先做个磨具,用挤压或滚压法进 行弯曲。(7)组装焊接。需要组装焊接的支架,要先划出定位线,组对 时先点焊,经复查合格后再进行满焊,焊接质量必须符合焊接质量标 准,焊缝高度必须达到,不得有夹渣、裂纹、未焊透等。(8)支架的焊接应由合格焊工施焊,管道支、吊架焊接后应进 行外观检查,不得有漏焊、欠焊、裂纹、烧穿、咬边等缺陷,焊缝附 近的飞溅物应予清理。(9)放样和号料时,应根据管架的加工工艺要求预留相应的切 割和加工裕量。(10)钢板、型钢不宜使用氧乙块焰切割,一般宜机械切断,切 断后应清除毛刺。(11)采纳手工、半自动切割时,应清除熔渣和飞溅物,其切割 质量应符合下列要求:手工切割的切割线与号料线的偏差不大于 2mm,半自动切割不大 于 1.5mm;切端面不垂直度不大于工件厚度的 10%,且不大于...
