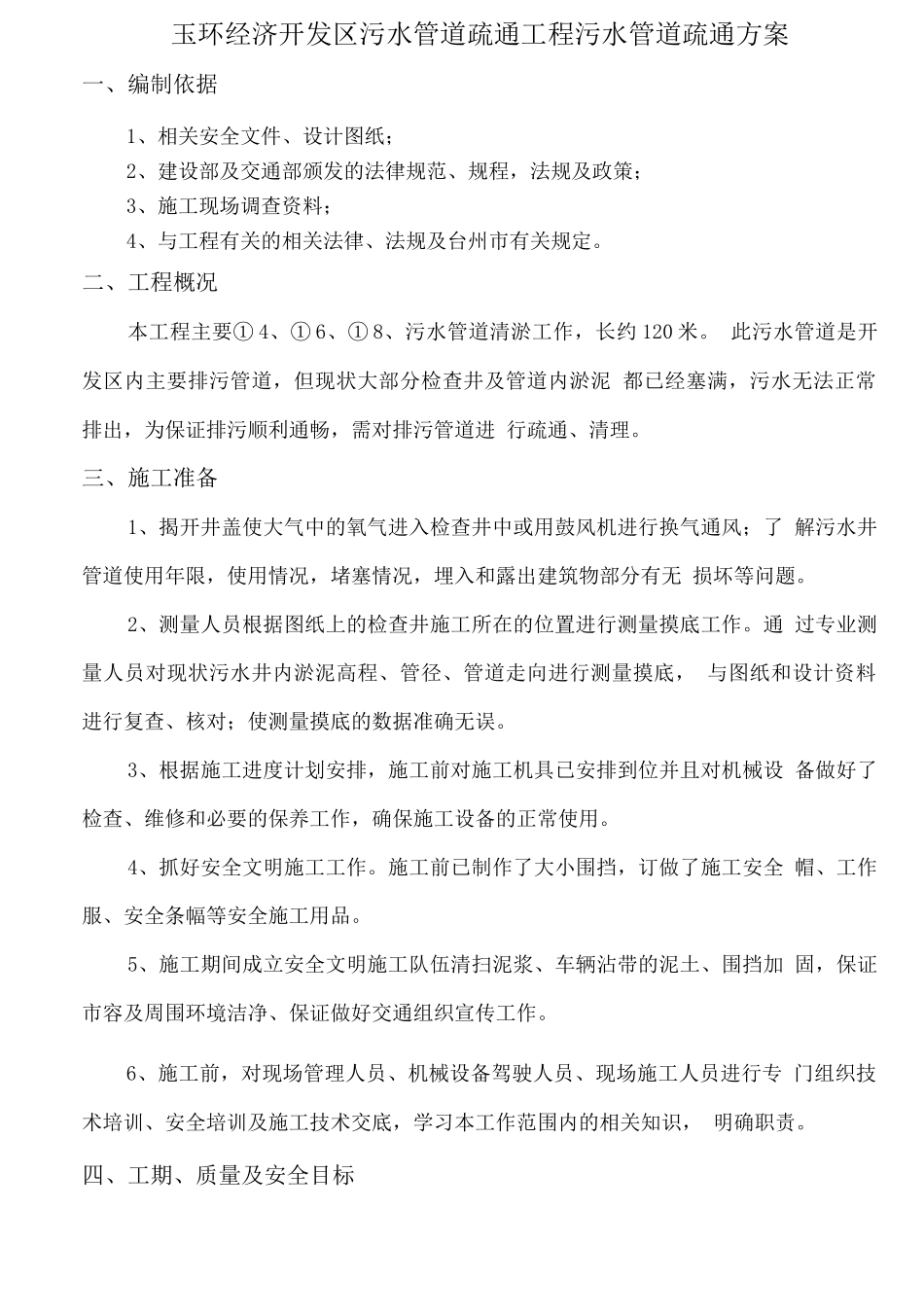

一、编制依据二、工程概况三、施工准备四、工期、质量及安全目标五、人员及机械进场计划六、施工工艺七、工程质量保证措施八、安全保证措施 九、应急保证措施玉环经济开发区污水管道疏通工程污水管道疏通方案一、编制依据1、相关安全文件、设计图纸;2、建设部及交通部颁发的法律规范、规程,法规及政策;3、施工现场调查资料;4、与工程有关的相关法律、法规及台州市有关规定。二、工程概况本工程主要① 4、① 6、① 8、污水管道清淤工作,长约 120 米。 此污水管道是开发区内主要排污管道,但现状大部分检查井及管道内淤泥 都已经塞满,污水无法正常排出,为保证排污顺利通畅,需对排污管道进 行疏通、清理。三、施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了 解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无 损坏等问题。2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通 过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底, 与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设 备做好了检查、维修和必要的保养工作,确保施工设备的正常使用。4、抓好安全文明施工工作。施工前已制作了大小围挡,订做了施工安全 帽、工作服、安全条幅等安全施工用品。5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加 固,保证市容及周围环境洁净、保证做好交通组织宣传工作。6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专 门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识, 明确职责。四、工期、质量及安全目标1、工期目标污水疏通工程计划 2025 年 7 月 1 日开工至 2025 年 9 月 1 日完工,计划 用时 60 工日。2、质量目标确保合格。3、安全目标实现“双零”目标,即:即零安全事故,零伤亡率。五、人员及机械进场计划1、人员安排项目部管理人员 2 人,施工工人人数 30 人。2、人员组织机构框图玉环经济开发区污水管道疏通工程项目部项目经理:1F项目技术负责人:r25充气气囊(① 3 )个3管道清淤施工队淤泥运输施工队3、机械设备及材料序号名称单位数量备注12.5t 载货汽车辆22面包车辆134 x 6 帐篷架24围挡(2x1.5)块305警示牌块206警示桩个4171t 翻斗车辆382 轮小推车辆29电动风...
