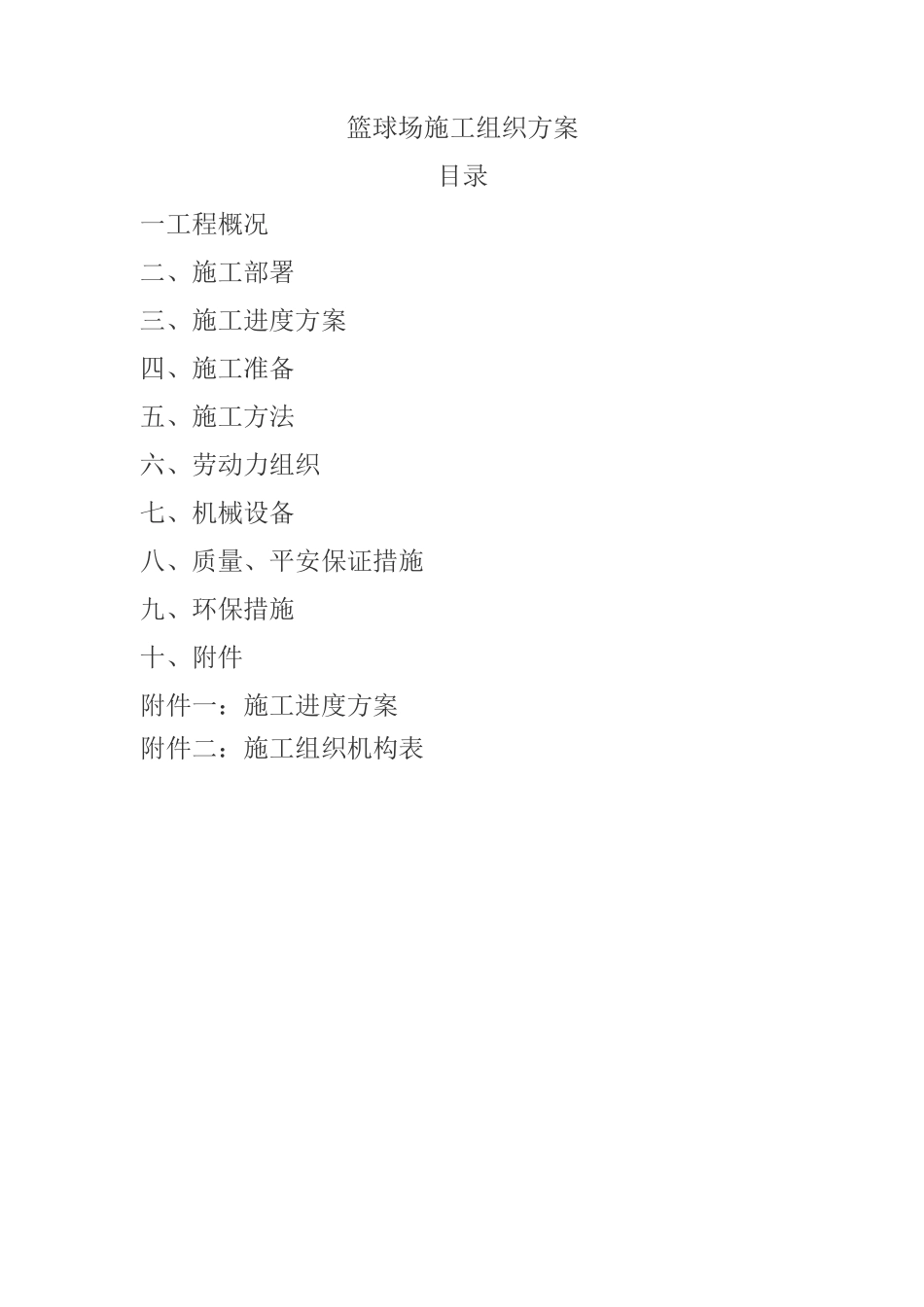

篮球场施工组织方案目录一工程概况二、施工部署三、施工进度方案四、施工准备五、施工方法六、劳动力组织七、机械设备八、质量、平安保证措施九、环保措施十、附件附件一:施工进度方案附件二:施工组织机构表一、工程概况本工程共新建 5 个篮球场,篮球场做法为:素土碾压 密室后铺 2 厚石粉渣稳定层,结构层为 250 厚 C30 混凝土内配中 10 双层钢筋,面层为 SPU 特邦硅弹性 涂层。二、施工部署1、施工顺序定位放线场坪土石方开挖场地平整碾压排水沟砌筑稳定层铺设碾压结构层 混凝土浇筑— 篮球场SPU 面层涂装 — 灯具 安装竣工验收电气暗埋管线等工程根据土建施工进展情况穿插进 行。2、施工现场由于本工程使用商品混凝土,而且使用模板量少,所 以现场不设混凝土相关的设备及专门的材料堆场,施 工现场设钢筋加工设备,其它施工用机械均为使用后 即离场,整个现场布置简单。、劳动组织:劳动力配备表编号工种人数备注1放线工3 人2木工6 人3混凝土工4 人4抹灰工10 人5球场工8 人6电工1 人7电焊工6 人8力工5 人四、机械设备配备:主要机械设备一览表编号名称数量备注1炮锤1 台2反铲1 台1.5m 33自卸汽车5 台15T4东风平板车1 台6T5机动翻斗车2 台1T6滚筒压路机1 台15T7小型压路机1 台1.5T8振动棒4 根巾 759平板振动器1 台15W10电动搅拌器1 台3W11沟通电焊机1 台30KVA12空压机1 台5m 3/min五、施工准备1、技术准备组织技术人员、工长勘查现场和熟悉施工图纸,编制 切实可行的施工组织设计文件,向 TCW 接工程师 提交?施工组织设计报审表?、?建筑材料使用审批及 验收?、?工程停工待检点清单?等技术文件,申请开 工令。根据批准的?建筑材料使用审批及验收?提出原 材料及半成品采购方案。2、施工准备〔1〕三通一平开工前到达场地定位放线和土方开挖要求。施工现场 临时水、电设施,由业主指定接点接出,临时用水接 专用水表,临时用电在现场设临时配电箱,根据现场 的使用要求布置,并做好临时保护措施。现场道路具 备施工条件。〔2〕劳动力和机械设备准备根据本工程组织机构要求配备相关管理人员,根据施 工进度要求确定劳动力、机械设备进场方案并按方案 组织劳动力和机械设备进场。六、土建主要工程施工方法1、准备2、土方开挖土方开挖前查阅开挖区域地下管线资料,了解地下管 线走向及标高,对影响开挖的管线进行处理、保护, 并在相应位置做上警示标志,提醒开挖人员注意,开...
