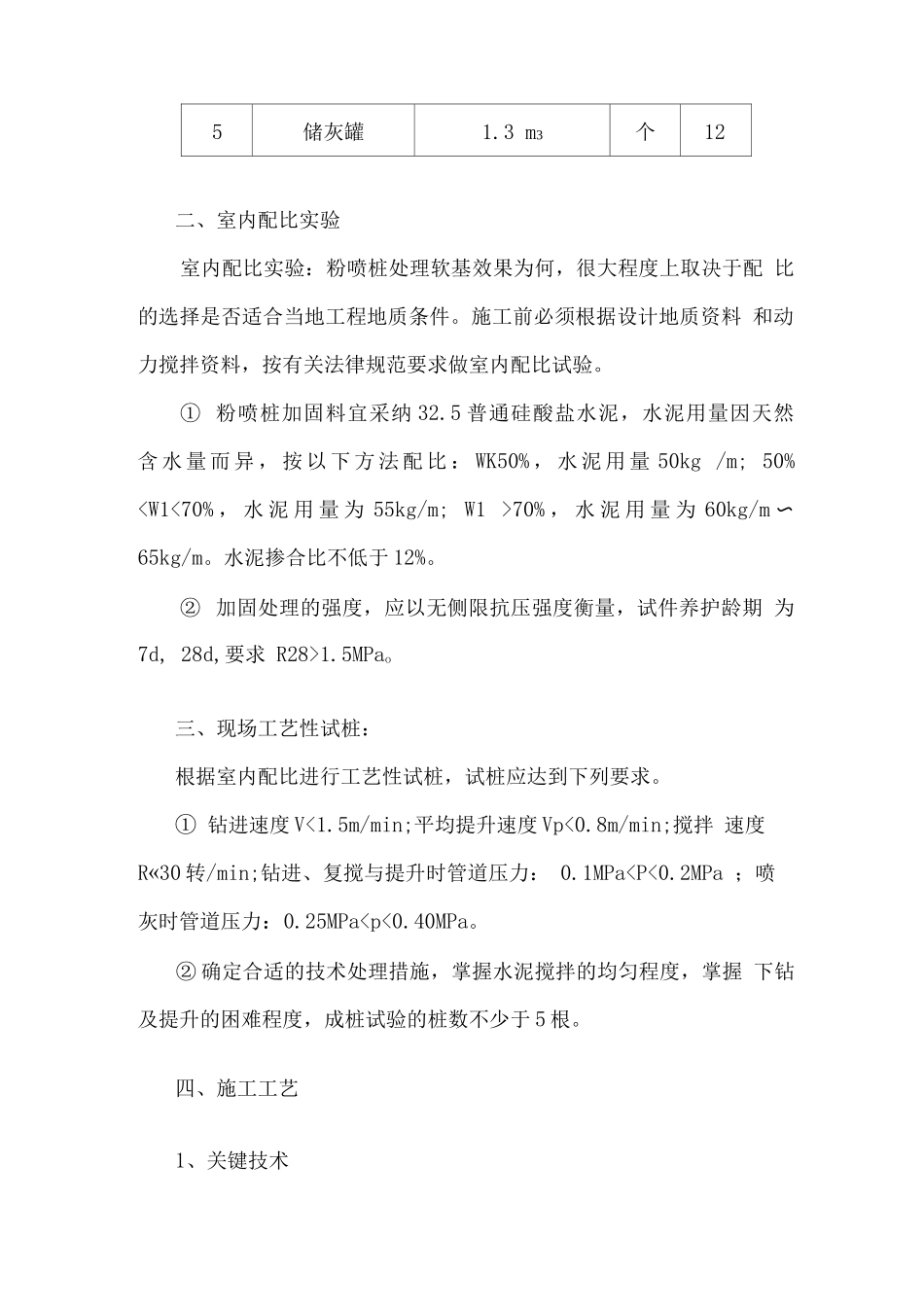

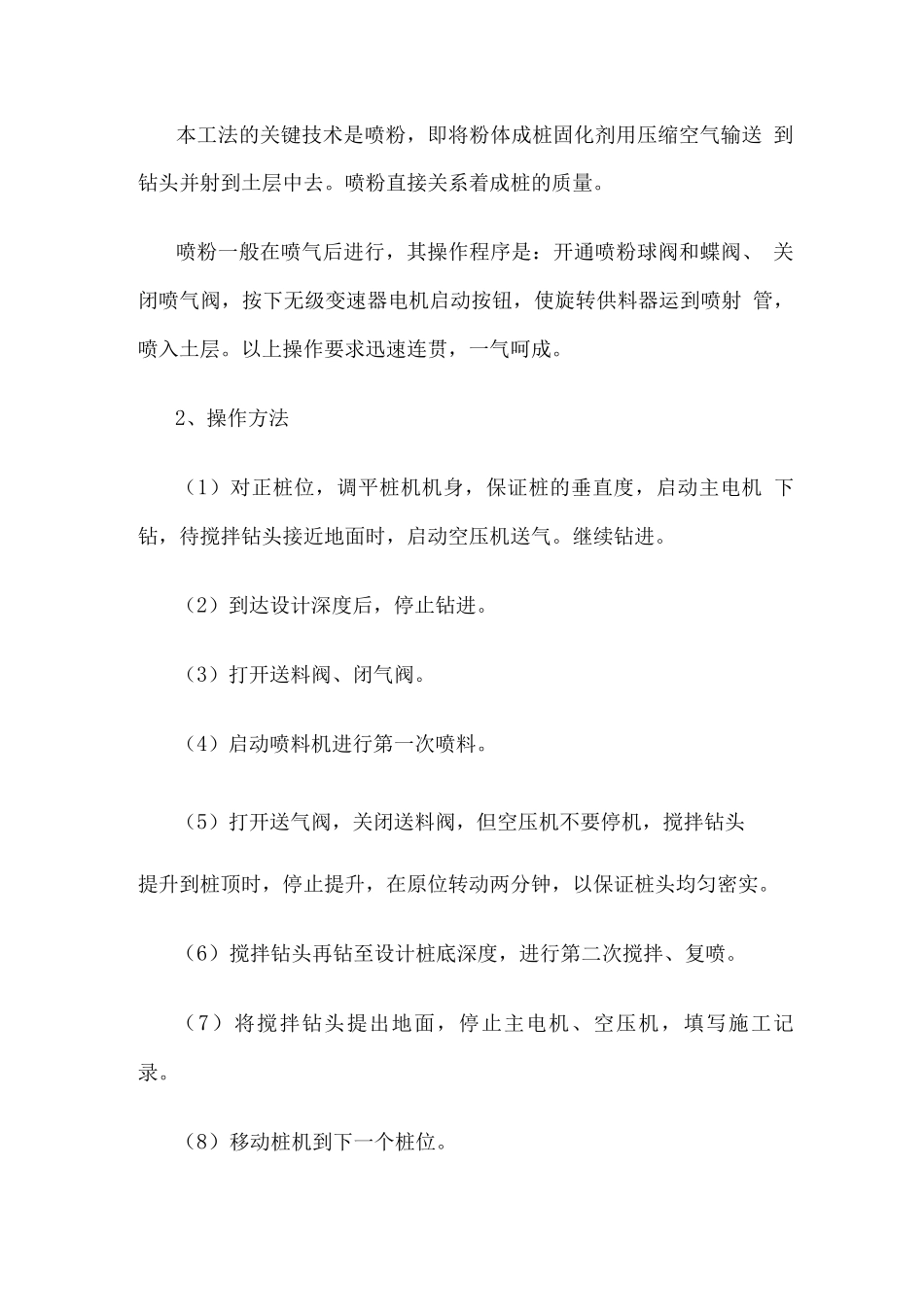

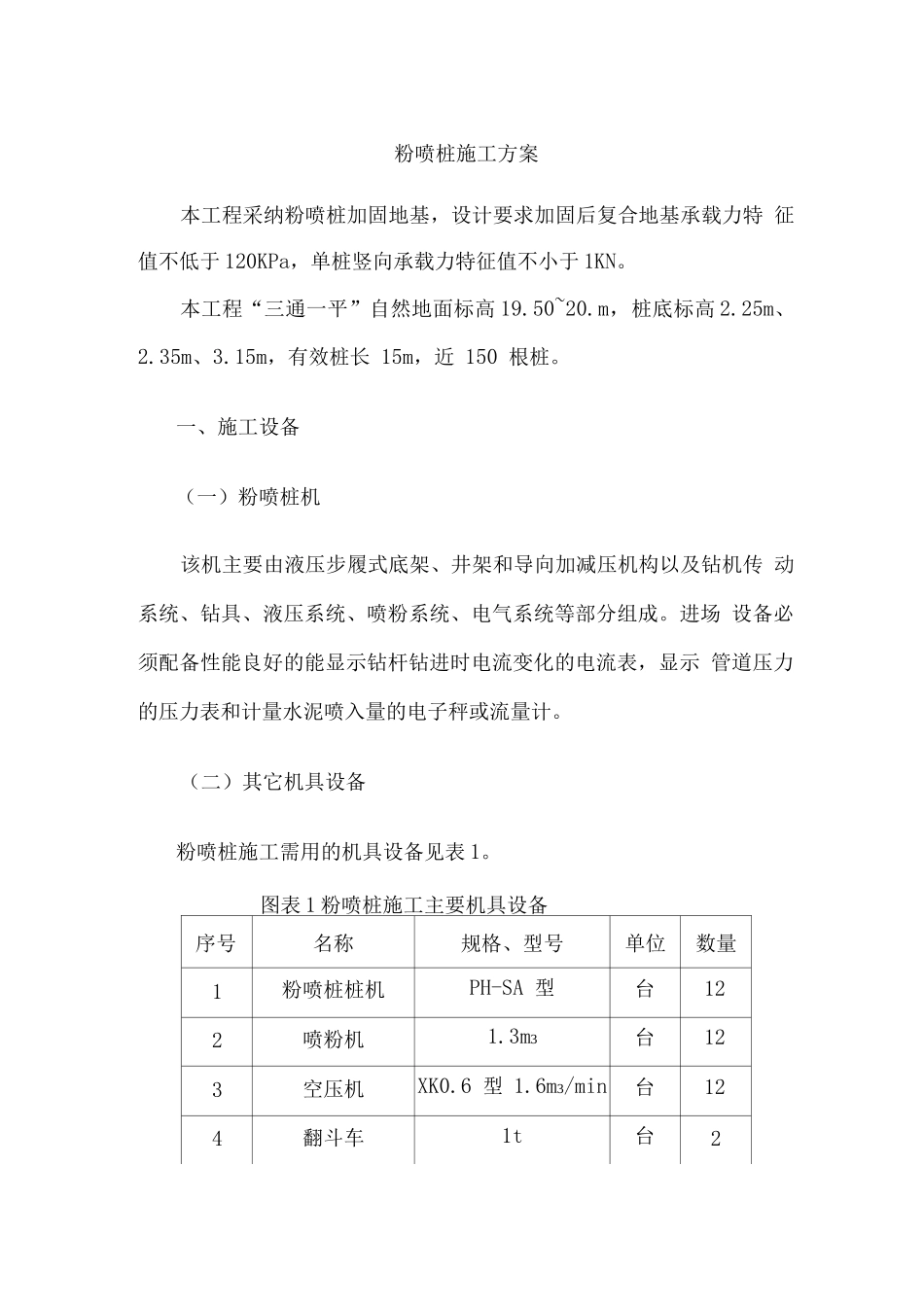

粉喷桩施工方案本工程采纳粉喷桩加固地基,设计要求加固后复合地基承载力特 征值不低于 120KPa,单桩竖向承载力特征值不小于 1KN。本工程“三通一平”自然地面标高 19.50~20.m,桩底标高 2.25m、 2.35m、3.15m,有效桩长 15m,近 150 根桩。一、施工设备(一)粉喷桩机该机主要由液压步履式底架、井架和导向加减压机构以及钻机传 动系统、钻具、液压系统、喷粉系统、电气系统等部分组成。进场 设备必须配备性能良好的能显示钻杆钻进时电流变化的电流表,显示 管道压力的压力表和计量水泥喷入量的电子秤或流量计。(二)其它机具设备粉喷桩施工需用的机具设备见表 1。图表 1 粉喷桩施工主要机具设备序号名称规格、型号单位数量1粉喷桩桩机PH-SA 型台122喷粉机1.3m3台123空压机XK0.6 型 1.6m3/min台124翻斗车1t台25储灰罐1.3 m3个12二、室内配比实验室内配比实验:粉喷桩处理软基效果为何,很大程度上取决于配 比的选择是否适合当地工程地质条件。施工前必须根据设计地质资料 和动力搅拌资料,按有关法律规范要求做室内配比试验。① 粉喷桩加固料宜采纳 32.5 普通硅酸盐水泥,水泥用量因天然 含 水 量 而 异 , 按 以 下 方 法 配 比 : WK50% , 水 泥 用 量 50kg /m; 50%
70% , 水 泥 用 量 为 60kg/m 〜 65kg/m。水泥掺合比不低于 12%。② 加固处理的强度,应以无侧限抗压强度衡量,试件养护龄期 为 7d, 28d,要求 R28>1.5MPao三、现场工艺性试桩:根据室内配比进行工艺性试桩,试桩应达到下列要求。① 钻进速度 V<1.5m/min;平均提升速度 Vp<0.8m/min;搅拌 速度R«30 转/min;钻进、复搅与提升时管道压力: 0.1MPa
