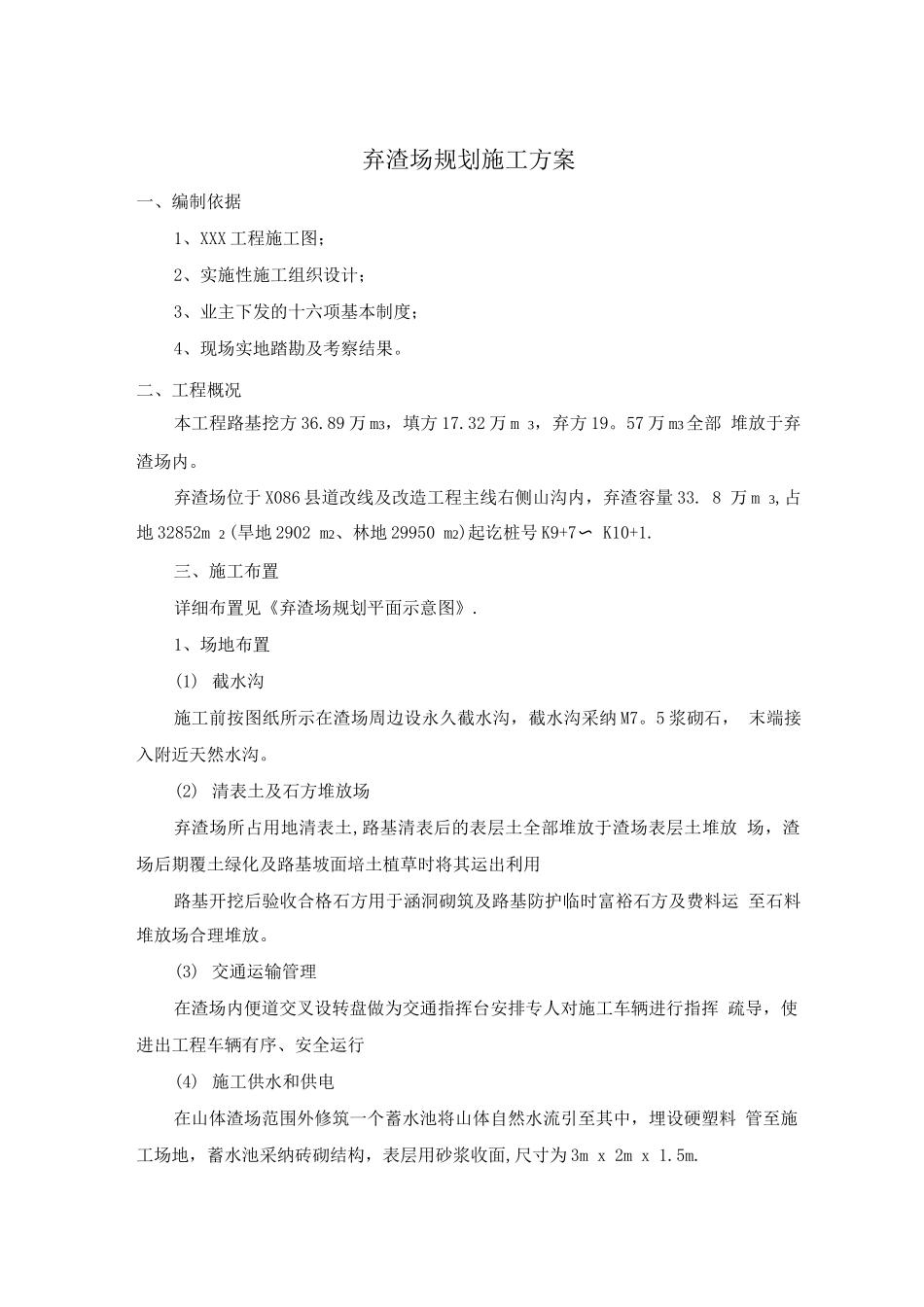

弃渣场规划施工方案一、编制依据1、XXX 工程施工图;2、实施性施工组织设计;3、业主下发的十六项基本制度;4、现场实地踏勘及考察结果
二、工程概况本工程路基挖方 36
89 万 m3,填方 17
32 万 m 3,弃方 19
57 万 m3全部 堆放于弃渣场内
弃渣场位于 X086 县道改线及改造工程主线右侧山沟内,弃渣容量 33
8 万 m 3,占地 32852m 2 (旱地 2902 m2、林地 29950 m2)起讫桩号 K9+7 〜 K10+1
三、施工布置详细布置见《弃渣场规划平面示意图》
1、场地布置(1) 截水沟施工前按图纸所示在渣场周边设永久截水沟,截水沟采纳 M7
5 浆砌石, 末端接入附近天然水沟
(2) 清表土及石方堆放场弃渣场所占用地清表土,路基清表后的表层土全部堆放于渣场表层土堆放 场,渣场后期覆土绿化及路基坡面培土植草时将其运出利用路基开挖后验收合格石方用于涵洞砌筑及路基防护临时富裕石方及费料运 至石料堆放场合理堆放
(3) 交通运输管理在渣场内便道交叉设转盘做为交通指挥台安排专人对施工车辆进行指挥 疏导,使进出工程车辆有序、安全运行(4) 施工供水和供电在山体渣场范围外修筑一个蓄水池将山体自然水流引至其中,埋设硬塑料 管至施工场地,蓄水池采纳砖砌结构,表层用砂浆收面,尺寸为 3m x 2m x 1
与当地供电部门联系,根据工程需要,从附近电网接入
在渣场布置 10KW 探照灯各 3 台,根据需要局部配置碘钨灯供夜间施工照明使用
(5) 机械管理对施工机械进行分类编号,建立台帐,记录出勤时间、车况及运行情况,配 备修理工按期对其进行保养,出现故障的机械及时修理,机械修理及停放统一安 排在机械停放及修理区

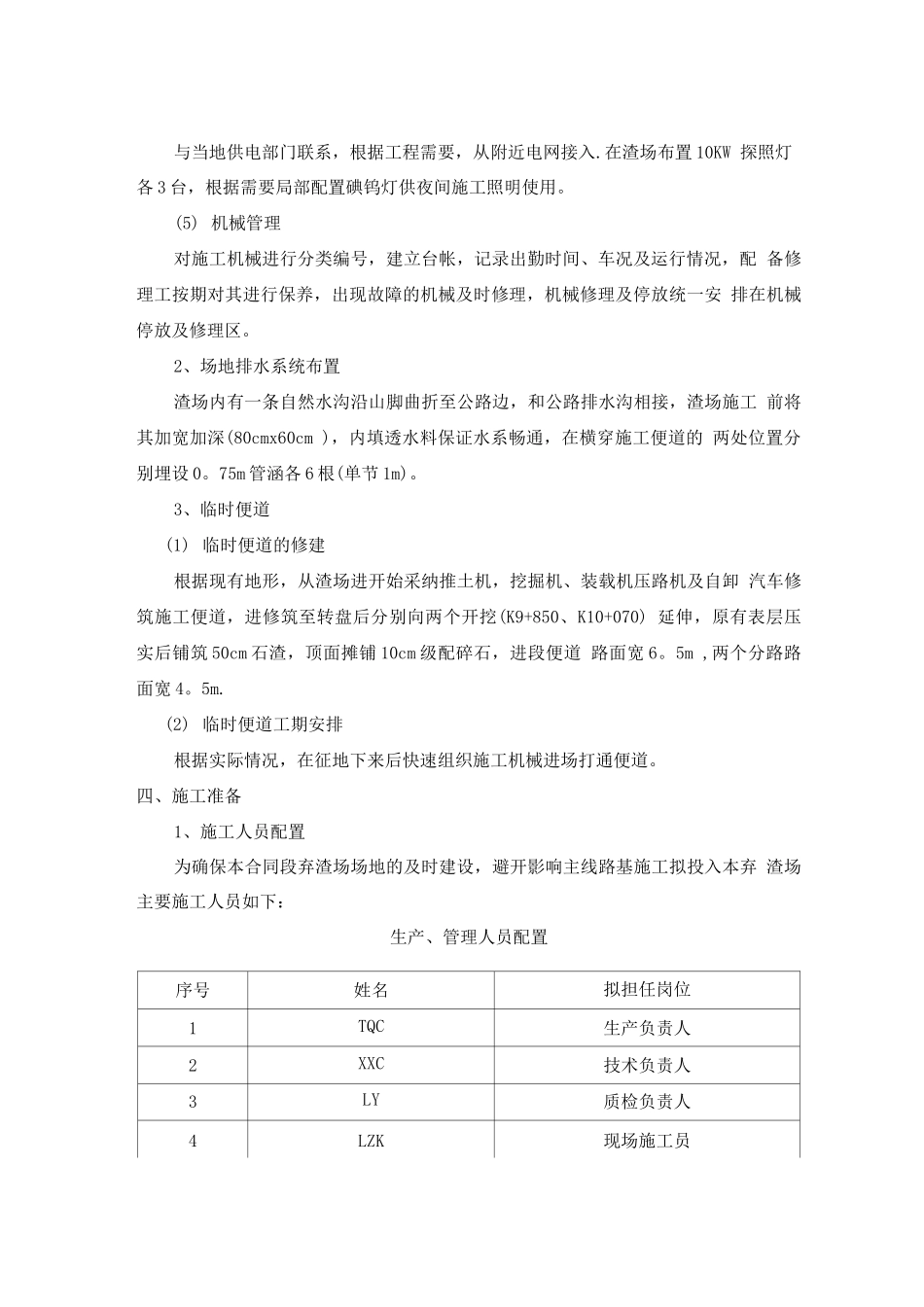

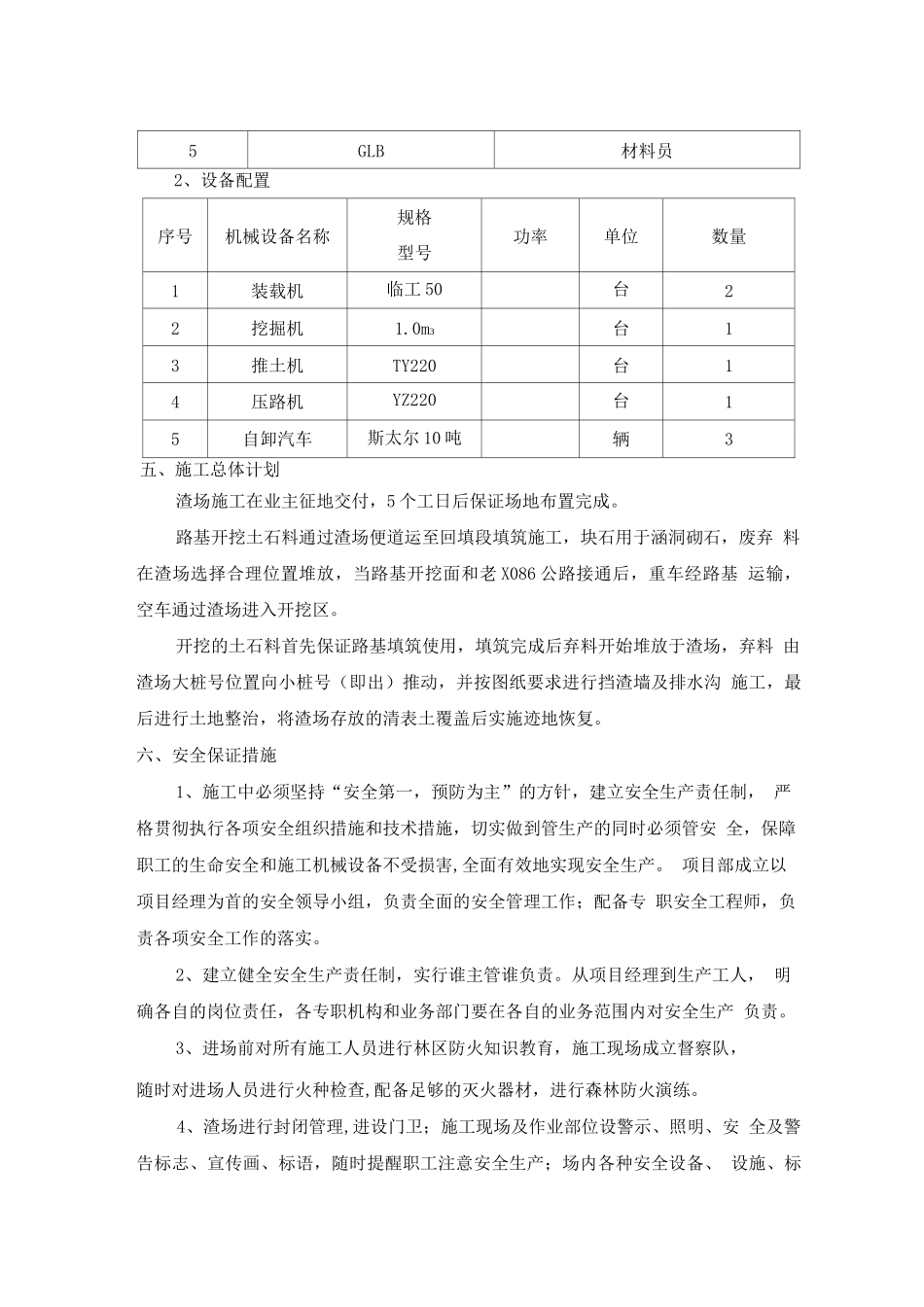

2、场地排水系统布置渣场内有一条自然水沟沿山脚曲折至公路边,和公路排水沟相接,渣场施工 前将其加宽加深(80cmx60cm ),内填透
