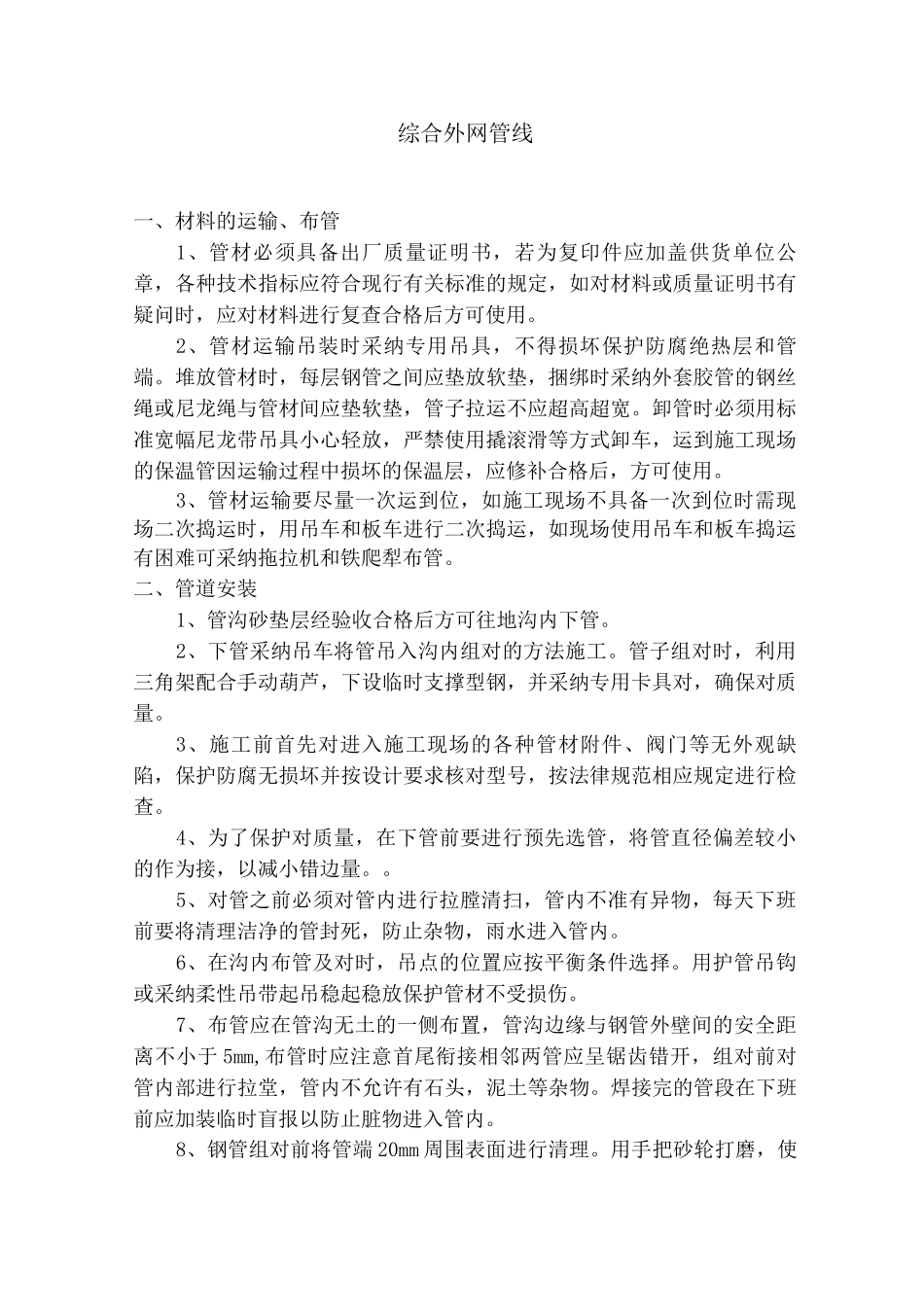

综合外网管线一、材料的运输、布管1、管材必须具备出厂质量证明书,若为复印件应加盖供货单位公章,各种技术指标应符合现行有关标准的规定,如对材料或质量证明书有疑问时,应对材料进行复查合格后方可使用
2、管材运输吊装时采纳专用吊具,不得损坏保护防腐绝热层和管端
堆放管材时,每层钢管之间应垫放软垫,捆绑时采纳外套胶管的钢丝绳或尼龙绳与管材间应垫软垫,管子拉运不应超高超宽
卸管时必须用标准宽幅尼龙带吊具小心轻放,严禁使用撬滚滑等方式卸车,运到施工现场的保温管因运输过程中损坏的保温层,应修补合格后,方可使用
3、管材运输要尽量一次运到位,如施工现场不具备一次到位时需现场二次捣运时,用吊车和板车进行二次捣运,如现场使用吊车和板车捣运有困难可采纳拖拉机和铁爬犁布管
二、管道安装1、管沟砂垫层经验收合格后方可往地沟内下管
2、下管采纳吊车将管吊入沟内组对的方法施工
管子组对时,利用三角架配合手动葫芦,下设临时支撑型钢,并采纳专用卡具对,确保对质量
3、施工前首先对进入施工现场的各种管材附件、阀门等无外观缺陷,保护防腐无损坏并按设计要求核对型号,按法律规范相应规定进行检查
4、为了保护对质量,在下管前要进行预先选管,将管直径偏差较小的作为接,以减小错边量
5、对管之前必须对管内进行拉膛清扫,管内不准有异物,每天下班前要将清理洁净的管封死,防止杂物,雨水进入管内
6、在沟内布管及对时,吊点的位置应按平衡条件选择
用护管吊钩或采纳柔性吊带起吊稳起稳放保护管材不受损伤
7、布管应在管沟无土的一侧布置,管沟边缘与钢管外壁间的安全距离不小于 5mm,布管时应注意首尾衔接相邻两管应呈锯齿错开,组对前对管内部进行拉堂,管内不允许有石头,泥土等杂物
焊接完的管段在下班前应加装临时盲报以防止脏物进入管内
8、钢管组对前将管端 20mm 周围表面进行清理

用手把砂轮打磨,使之露出金属光泽,并将管端的螺旋焊缝进行
