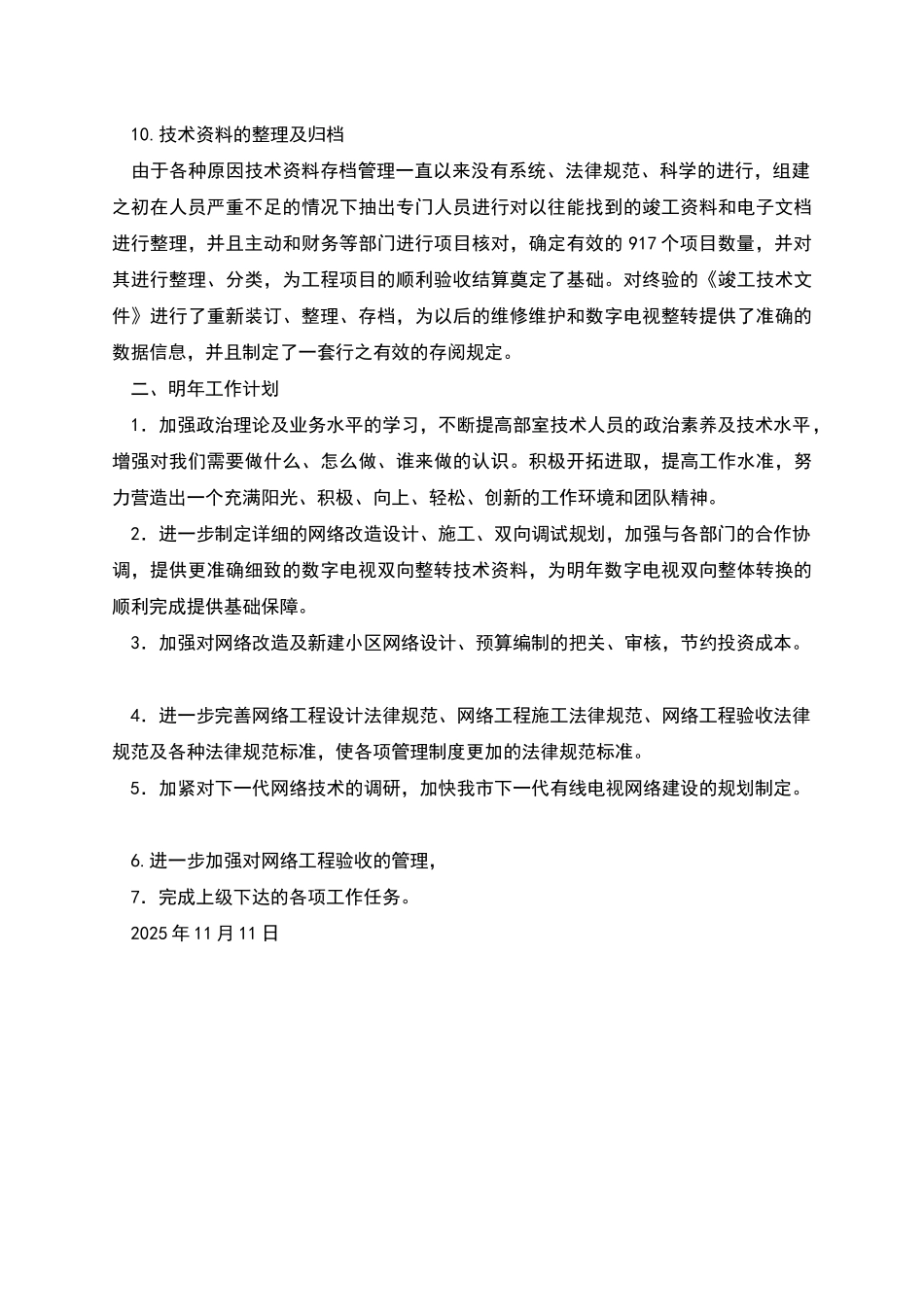

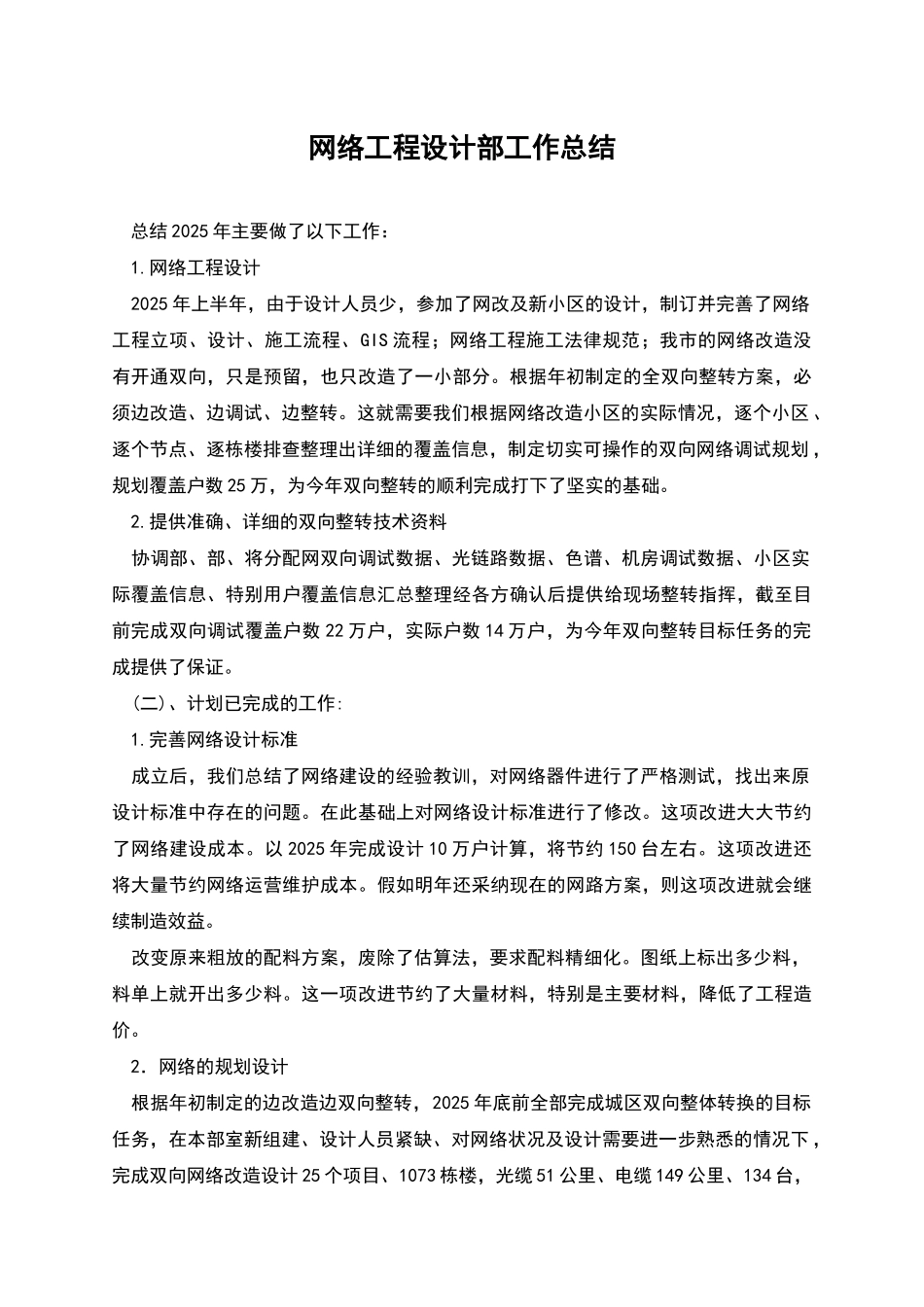

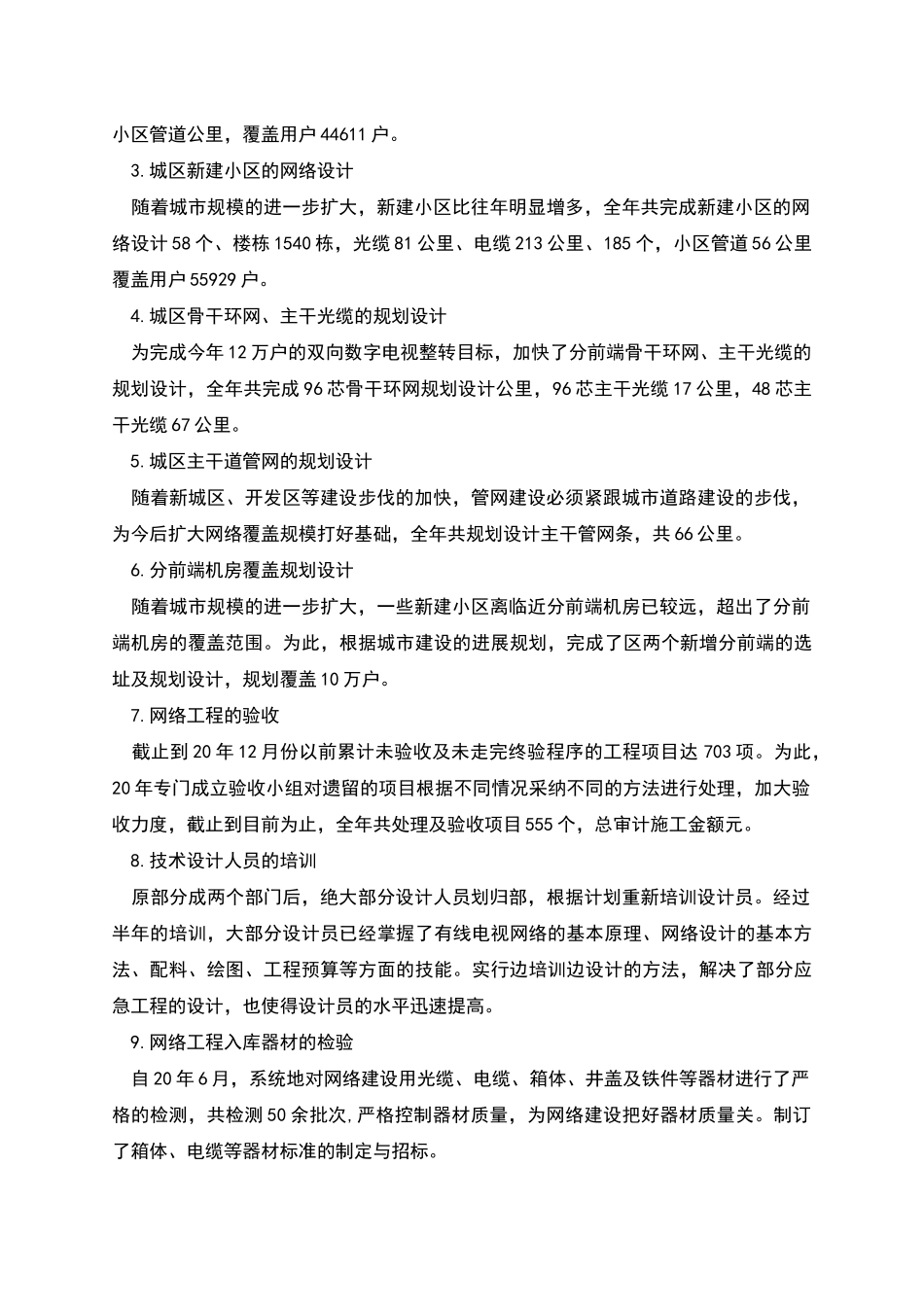

网络工程设计部工作总结 总结 2025 年主要做了以下工作: 1
网络工程设计 2025 年上半年,由于设计人员少,参加了网改及新小区的设计,制订并完善了网络工程立项、设计、施工流程、GIS 流程;网络工程施工法律规范;我市的网络改造没有开通双向,只是预留,也只改造了一小部分
根据年初制定的全双向整转方案,必须边改造、边调试、边整转
这就需要我们根据网络改造小区的实际情况,逐个小区 、逐个节点、逐栋楼排查整理出详细的覆盖信息,制定切实可操作的双向网络调试规划 ,规划覆盖户数 25 万,为今年双向整转的顺利完成打下了坚实的基础
提供准确、详细的双向整转技术资料 协调部、部、将分配网双向调试数据、光链路数据、色谱、机房调试数据、小区实际覆盖信息、特别用户覆盖信息汇总整理经各方确认后提供给现场整转指挥,截至目前完成双向调试覆盖户数 22 万户,实际户数 14 万户,为今年双向整转目标任务的完成提供了保证
(二)、计划已完成的工作: 1
完善网络设计标准 成立后,我们总结了网络建设的经验教训,对网络器件进行了严格测试,找出来原设计标准中存在的问题
在此基础上对网络设计标准进行了修改
这项改进大大节约了网络建设成本
以 2025 年完成设计 10 万户计算,将节约 150 台左右
这项改进还将大量节约网络运营维护成本
假如明年还采纳现在的网路方案,则这项改进就会继续制造效益
改变原来粗放的配料方案,废除了估算法,要求配料精细化
图纸上标出多少料,料单上就开出多少料
这一项改进节约了大量材料,特别是主要材料,降低了工程造价
2.网络的规划设计 根据年初制定的边改造边双向整转,2025 年底前全部完成城区双向整体转换的目标任务,在本部室新组建、设计人员紧缺、对网络状况及设计需要进一步熟悉的情况下 ,完成双向网络改造设计 25 个项目、1073 栋楼,光缆 51 公里、电缆 1
