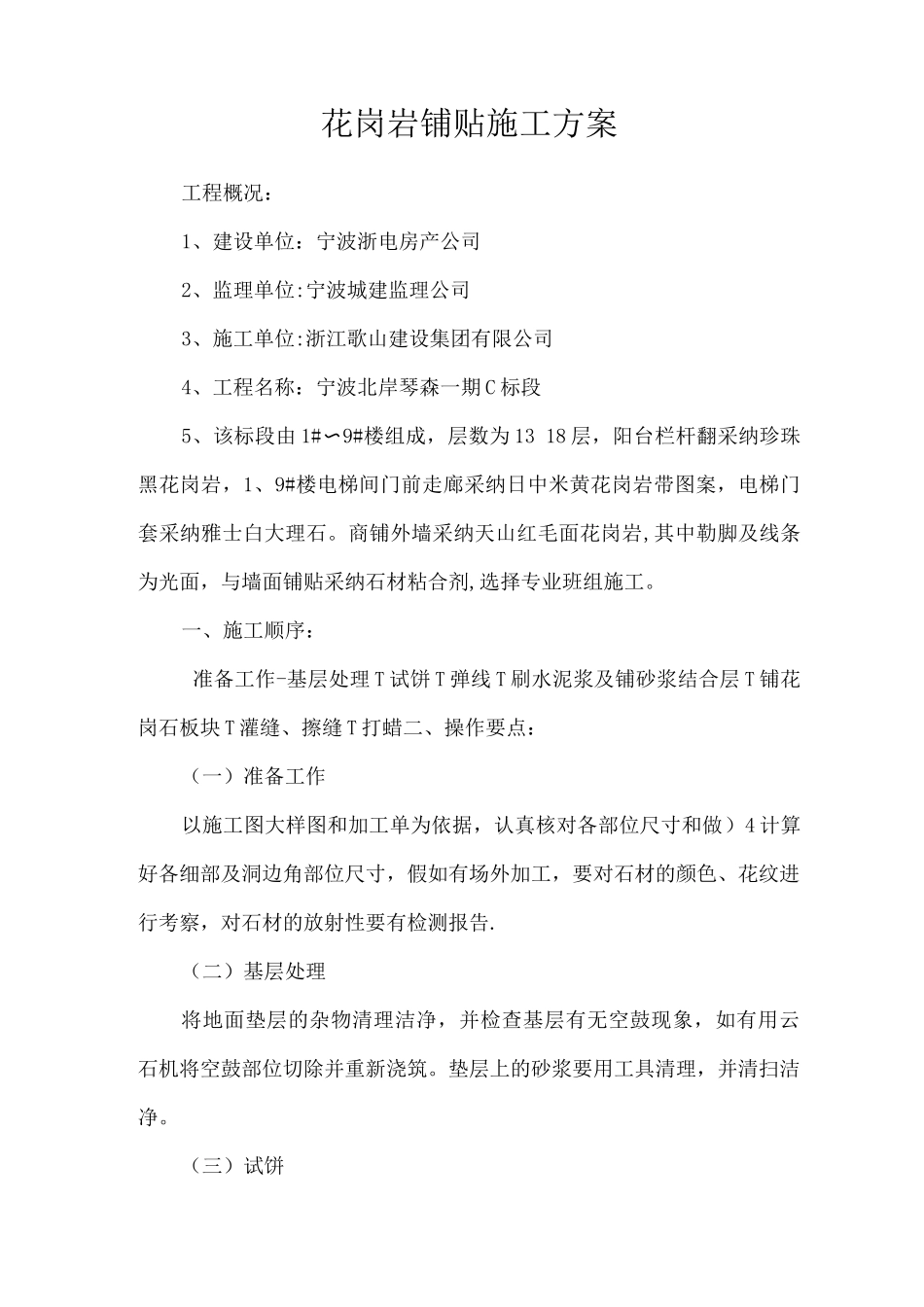

花岗岩铺贴施工方案工程概况:1、建设单位:宁波浙电房产公司2、监理单位:宁波城建监理公司3、施工单位:浙江歌山建设集团有限公司4、工程名称:宁波北岸琴森一期 C 标段5、该标段由 1#〜9#楼组成,层数为 13 18 层,阳台栏杆翻采纳珍珠黑花岗岩,1、9#楼电梯间门前走廊采纳日中米黄花岗岩带图案,电梯门套采纳雅士白大理石
商铺外墙采纳天山红毛面花岗岩,其中勒脚及线条为光面,与墙面铺贴采纳石材粘合剂,选择专业班组施工
一、施工顺序:准备工作-基层处理 T 试饼 T 弹线 T 刷水泥浆及铺砂浆结合层 T 铺花岗石板块 T 灌缝、擦缝 T 打蜡二、操作要点:(一)准备工作以施工图大样图和加工单为依据,认真核对各部位尺寸和做)4 计算好各细部及洞边角部位尺寸,假如有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告
(二)基层处理将地面垫层的杂物清理洁净,并检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑
垫层上的砂浆要用工具清理,并清扫洁净
(三)试饼正式铺设前,对每房间的花岗石板块要按图案、颜色、纹理试饼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐

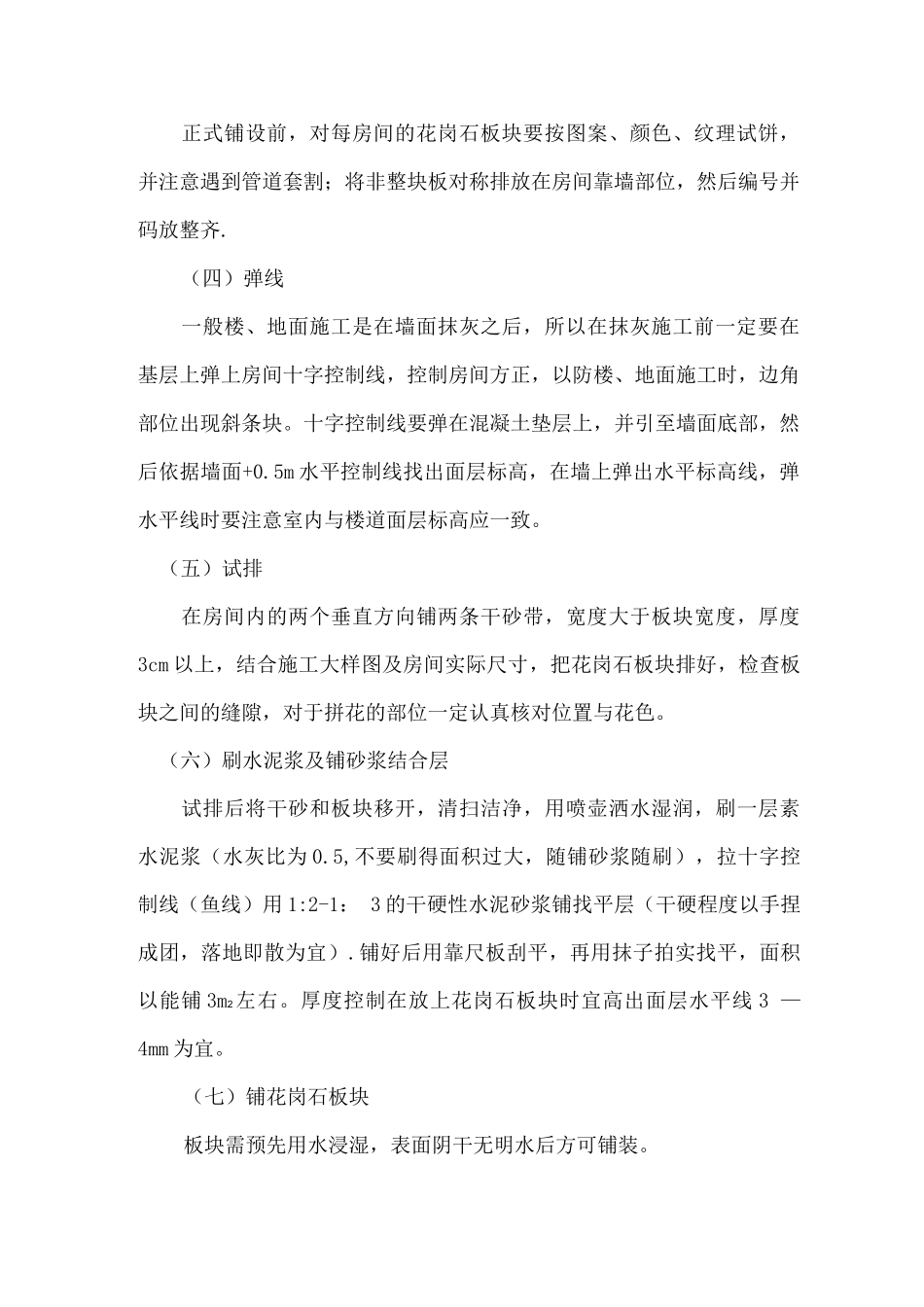

(四)弹线一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条块
十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据墙面+0
5m 水平控制线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高应一致
(五)试排在房间内的两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm 以上,结合施工大样图及房间实际尺寸,把花岗石板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色

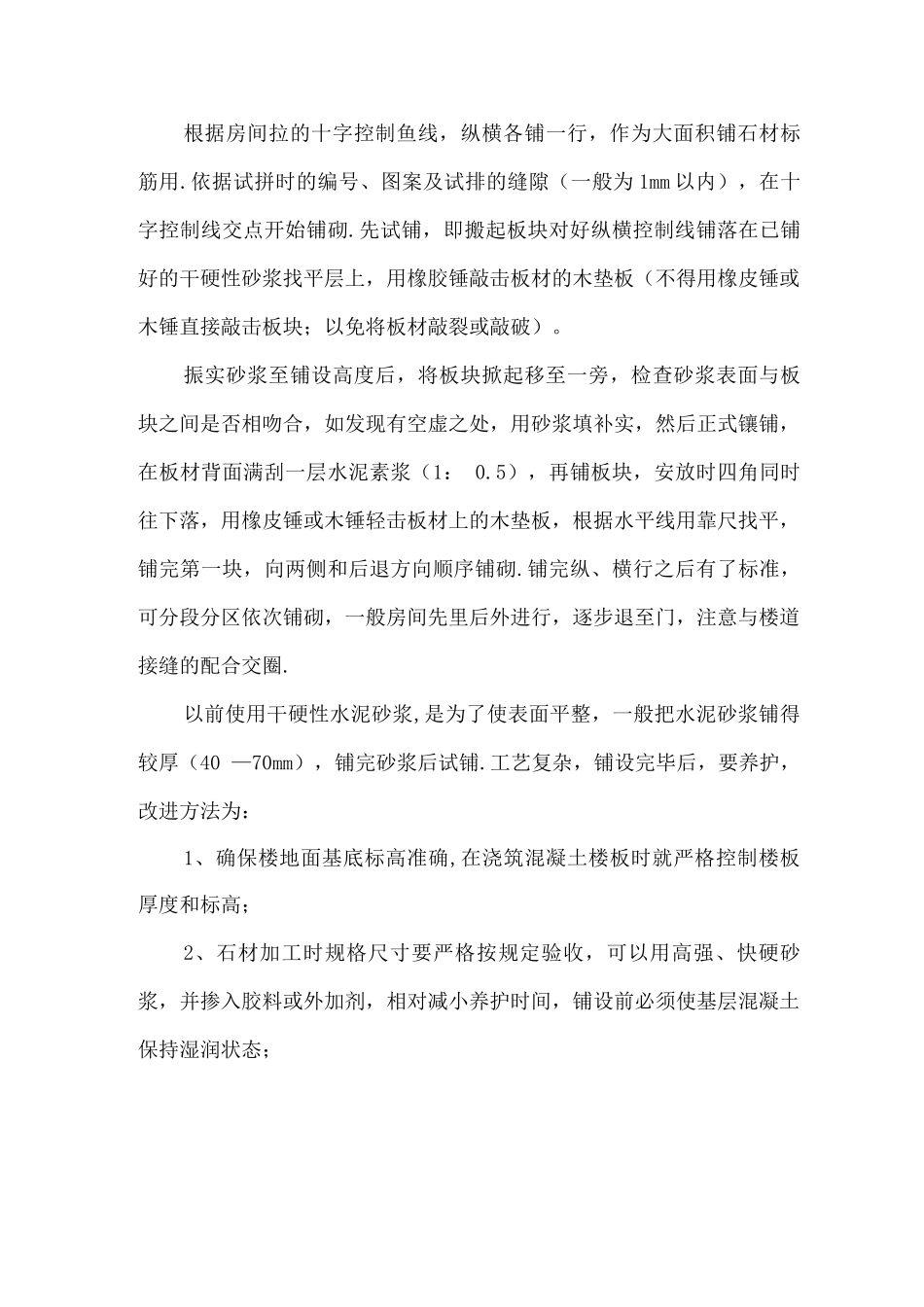

(六)刷水泥浆及铺砂浆结合层试排后将干砂和板块移开,清扫洁净,用喷壶洒水湿润,刷一层素水
