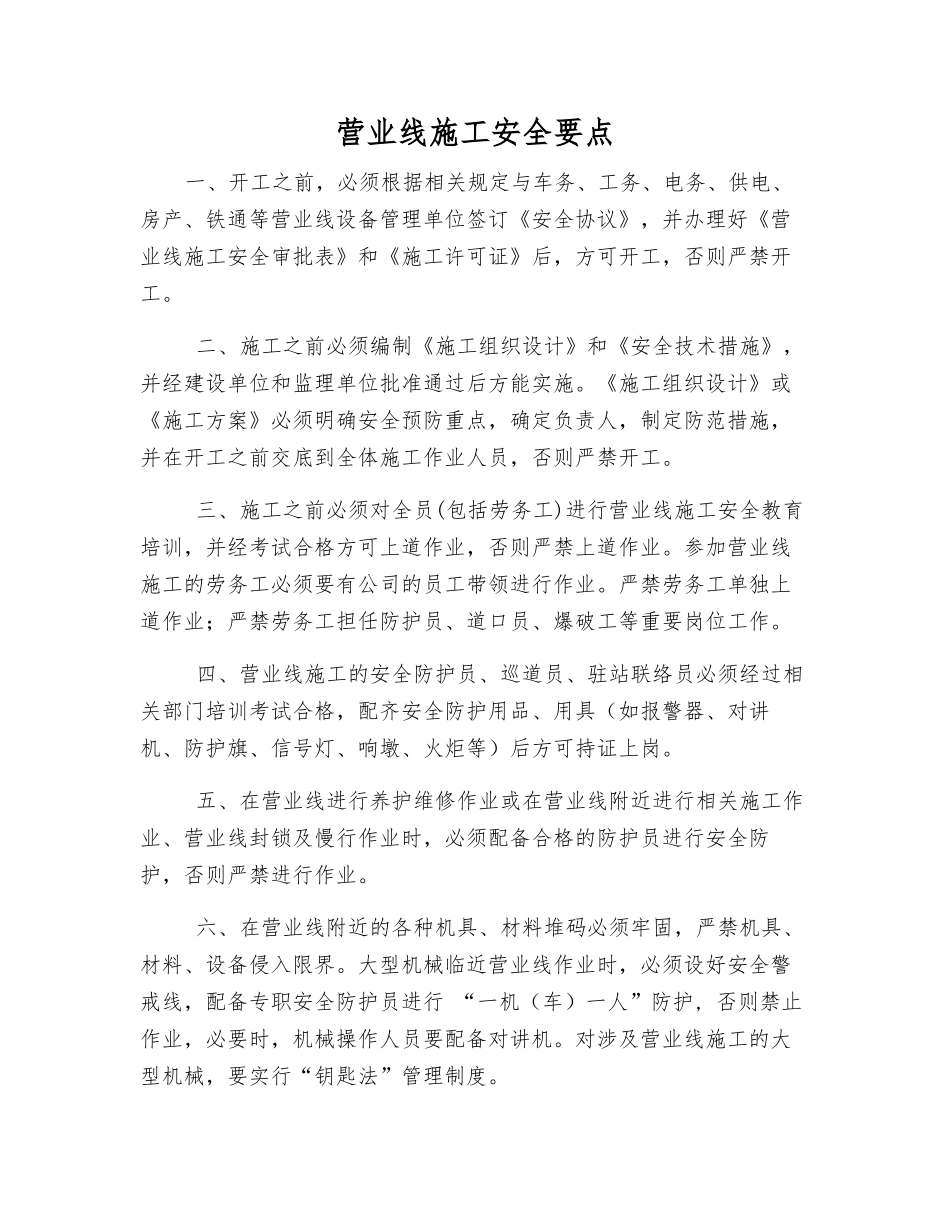

营业线施工安全要点一、开工之前,必须根据相关规定与车务、工务、电务、供电、房产、铁通等营业线设备管理单位签订《安全协议》,并办理好《营业线施工安全审批表》和《施工许可证》后,方可开工,否则严禁开工
二、施工之前必须编制《施工组织设计》和《安全技术措施》,并经建设单位和监理单位批准通过后方能实施
《施工组织设计》或《施工方案》必须明确安全预防重点,确定负责人,制定防范措施,并在开工之前交底到全体施工作业人员,否则严禁开工
三、施工之前必须对全员(包括劳务工)进行营业线施工安全教育培训,并经考试合格方可上道作业,否则严禁上道作业
参加营业线施工的劳务工必须要有公司的员工带领进行作业
严禁劳务工单独上道作业;严禁劳务工担任防护员、道口员、爆破工等重要岗位工作
四、营业线施工的安全防护员、巡道员、驻站联络员必须经过相关部门培训考试合格,配齐安全防护用品、用具(如报警器、对讲机、防护旗、信号灯、响墩、火炬等)后方可持证上岗
五、在营业线进行养护维修作业或在营业线附近进行相关施工作业、营业线封锁及慢行作业时,必须配备合格的防护员进行安全防护,否则严禁进行作业
六、在营业线附近的各种机具、材料堆码必须牢固,严禁机具、材料、设备侵入限界
大型机械临近营业线作业时,必须设好安全警戒线,配备专职安全防护员进行 “一机(车)一人”防护, 否则禁止作业,必要时,机械操作人员要配备对讲机
对涉及营业线施工的大型机械,要实行“钥匙法”管理制度

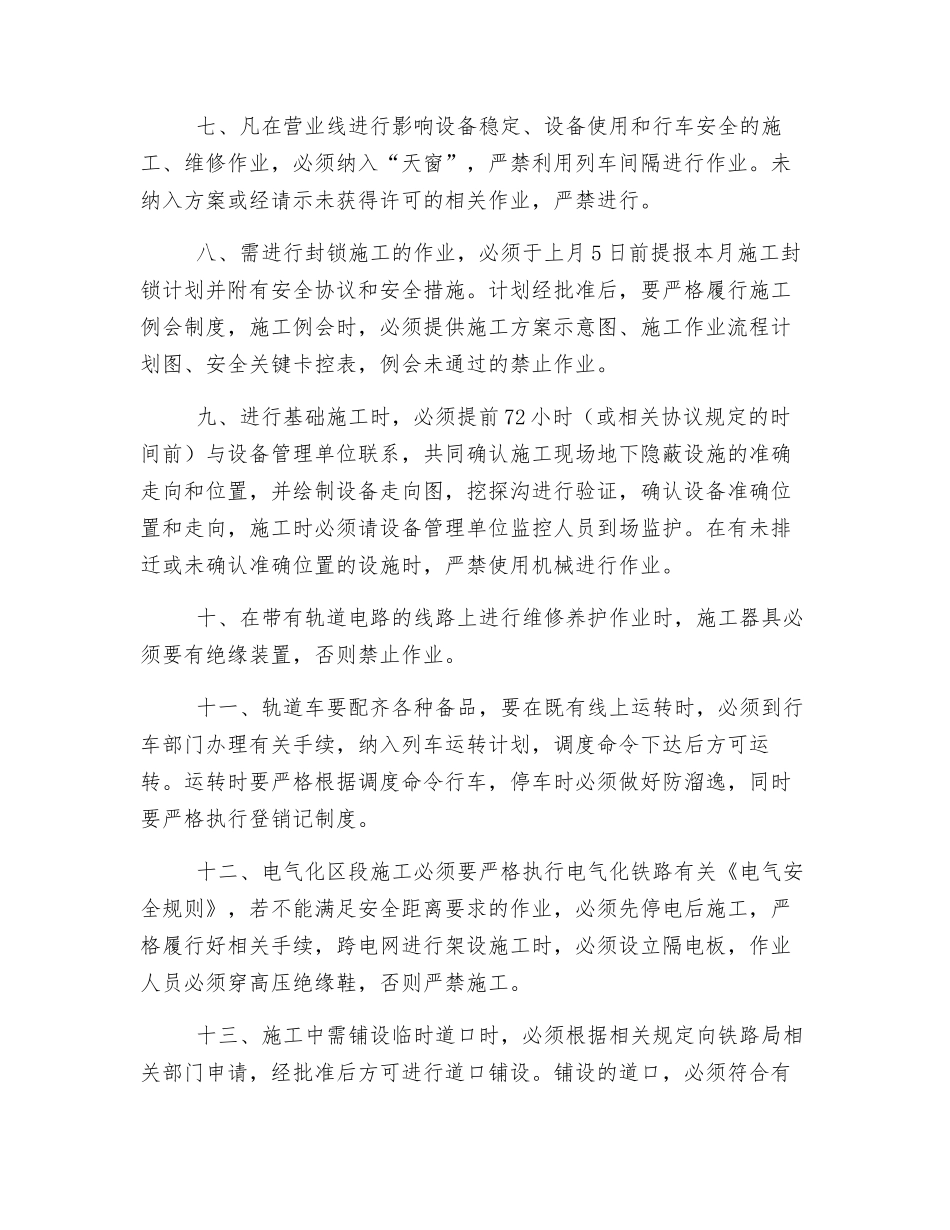

七、凡在营业线进行影响设备稳定、设备使用和行车安全的施工、维修作业,必须纳入“天窗”,严禁利用列车间隔进行作业
未纳入方案或经请示未获得许可的相关作业,严禁进行
八、需进行封锁施工的作业,必须于上月 5 日前提报本月施工封锁计划并附有安全协议和安全措施
计划经批准后,要严格履行施工例会制度,施工例会时,必须提供施工方案示意图、施工作业流程计划图、安
