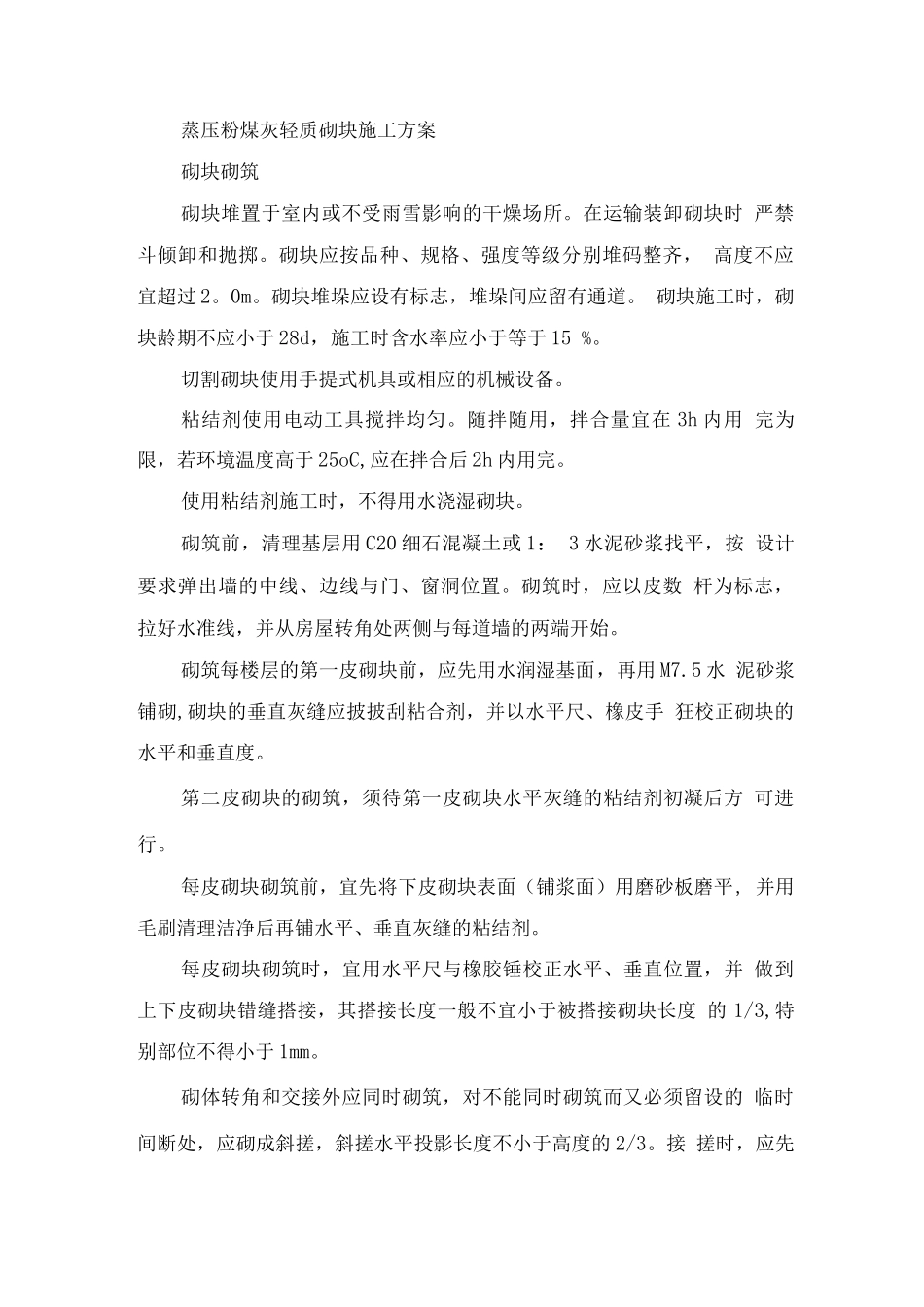

蒸压粉煤灰轻质砌块施工方案砌块砌筑砌块堆置于室内或不受雨雪影响的干燥场所
在运输装卸砌块时 严禁斗倾卸和抛掷
砌块应按品种、规格、强度等级分别堆码整齐, 高度不应宜超过 2
砌块堆垛应设有标志,堆垛间应留有通道
砌块施工时,砌块龄期不应小于 28d,施工时含水率应小于等于 15 %
切割砌块使用手提式机具或相应的机械设备
粘结剂使用电动工具搅拌均匀
随拌随用,拌合量宜在 3h 内用 完为限,若环境温度高于 25oC,应在拌合后 2h 内用完
使用粘结剂施工时,不得用水浇湿砌块
砌筑前,清理基层用 C20 细石混凝土或 1: 3 水泥砂浆找平,按 设计要求弹出墙的中线、边线与门、窗洞位置
砌筑时,应以皮数 杆为标志,拉好水准线,并从房屋转角处两侧与每道墙的两端开始
砌筑每楼层的第一皮砌块前,应先用水润湿基面,再用 M7
5 水 泥砂浆铺砌,砌块的垂直灰缝应披披刮粘合剂,并以水平尺、橡皮手 狂校正砌块的水平和垂直度
第二皮砌块的砌筑,须待第一皮砌块水平灰缝的粘结剂初凝后方 可进行
每皮砌块砌筑前,宜先将下皮砌块表面(铺浆面)用磨砂板磨平, 并用毛刷清理洁净后再铺水平、垂直灰缝的粘结剂
每皮砌块砌筑时,宜用水平尺与橡胶锤校正水平、垂直位置,并 做到上下皮砌块错缝搭接,其搭接长度一般不宜小于被搭接砌块长度 的 1/3,特别部位不得小于 1mm
砌体转角和交接外应同时砌筑,对不能同时砌筑而又必须留设的 临时间断处,应砌成斜搓,斜搓水平投影长度不小于高度的 2/3
接 搓时,应先清理槎,再铺粘合剂接砌
砌块水平灰缝应用刮勺均匀施铺粘合剂于下皮砌块表面;砌块的 垂直灰缝可先铺粘结剂于砌块侧面再上墙砌筑
灰缝应饱满,并及时 将挤出的粘结剂清除洁净,做到随砌随勒
灰缝厚度和宽度应为 2 〜 3mm
砌上墙的砌块不应任意移动或撞击

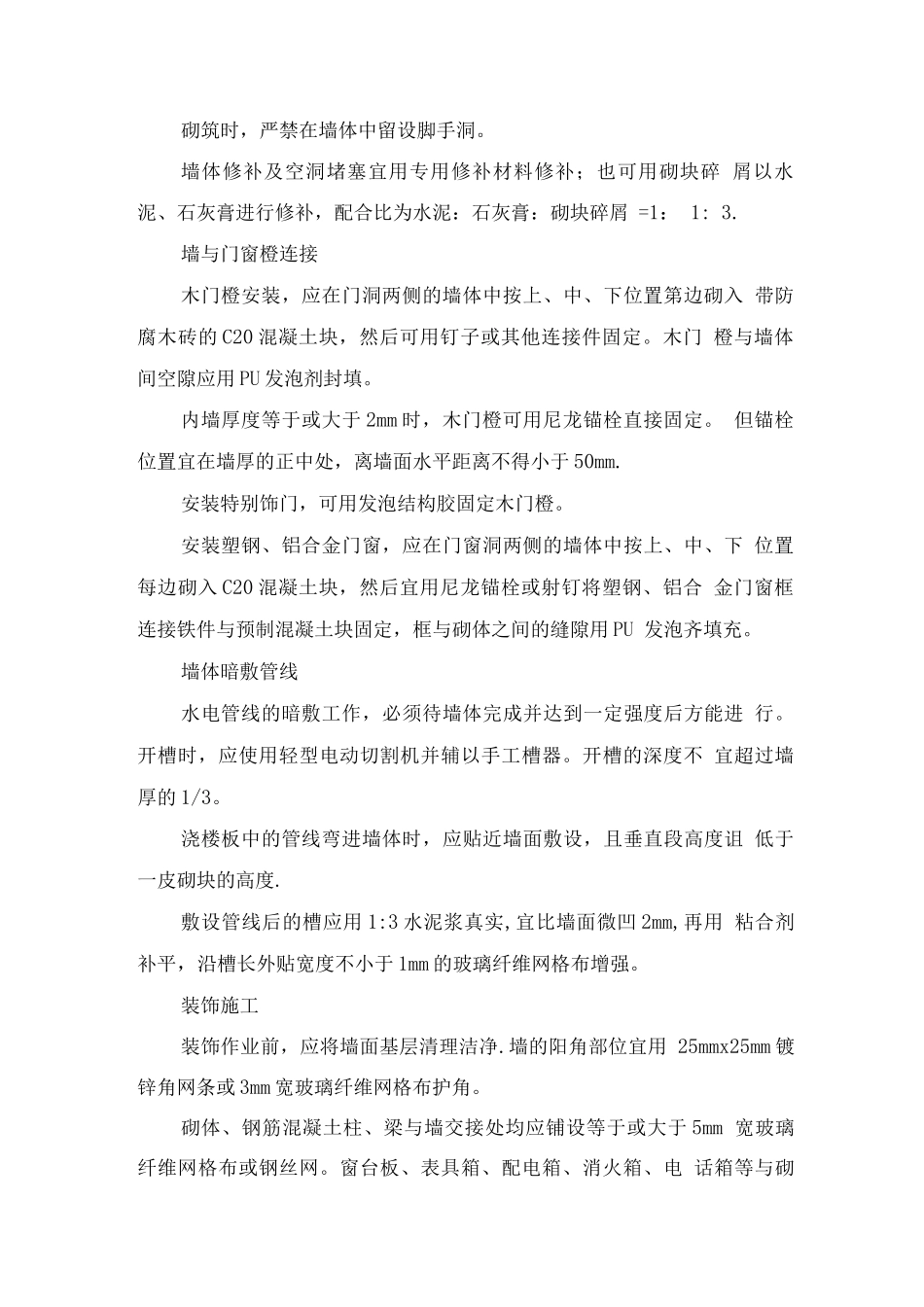

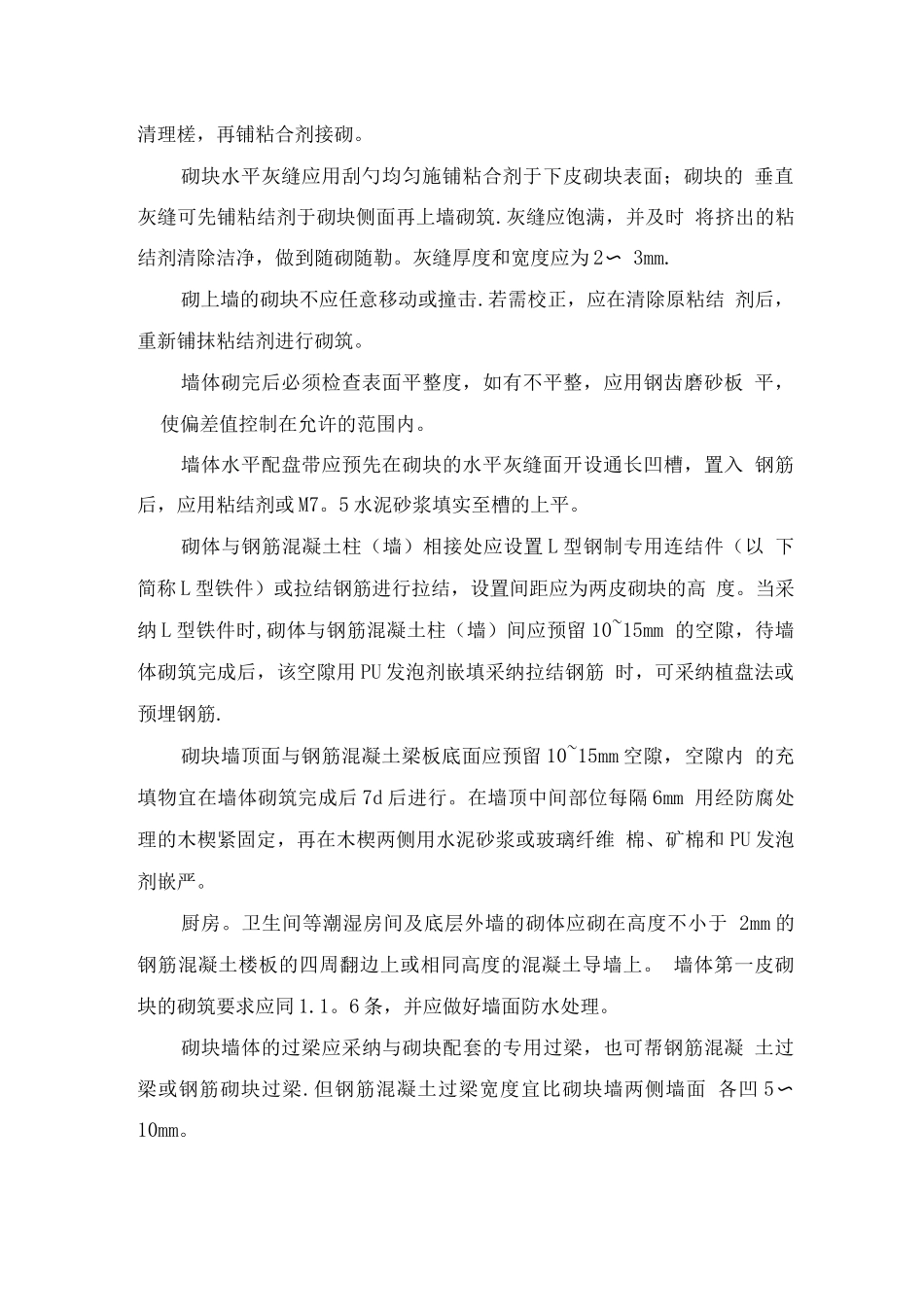

若需校正,应在清除原粘结 剂后,重新铺抹粘结剂进行砌筑
